Через сколько можно разбирать опалубку после заливки бетона – Когда снимать опалубку после заливки бетона?

Содержание

Когда снимать опалубку после заливки бетона?

Бетонирование фундаментов под застройку на производственных объектах контролируется опытными инженерами. Индивидуальные мастера, устанавливающие формообразующие элементы для заливки бетона при возведении частных сооружений и площадок, удаляют их, ориентируясь на собственные навыки.

Бетонирование фундаментов.

От надежности ленточных и монолитных оснований зависит дальнейшая эксплуатация конструкции, поэтому вопрос срока демонтажа временной опалубки по технологическим нормам стоит рассмотреть подробнее.

Как происходит созревание бетона?



Созревание стройматериала — сложный, многокомпонентный процесс. Химическая реакция цемента с водой протекает в одном направлении и является необратимой. При гидратации изменяется структура бетона, образуются пространственные связи между частицами и кристаллогидраты, жидкость превращается в цементный камень.

На скорость кристаллизации влияют такие факторы, как:

  1. Степень помола.
  2. Состав минералов.
  3. Объем воды, вводимой для замешивания.
  4. Температурный режим.
  5. Внесение наполнителей.

Главными носителями прочности бетона являются гидросиликаты кальция. Существует 4 вида клинкерных минералов, которые влияют на затвердение. Это:

Компоненты для созревания бетона.

  1. Силикат 3-кальциевый. Имеет важное значение на протяжении первого месяца после заливки, в период схватывания поднимает в рабочем растворе реакционную температуру, формирует структуру вещества.
  2. Силикат 2-кальциевый. Действует на прочностные характеристики в течение всего периода эксплуатации конструкции.
  3. Алюминат 3-кальциевый. Входит в реакцию для увеличения скорости гидратации, влияет на схватывание на начальном этапе — в течение первых суток и зрелость после заливки.
  4. Алюмоферрит 4-кальциевый. Действие постоянное, от заливки до завершения созревания.

Созревание стройматериала проходит 2 фазы:

  1. Схватывание, или загустение.
  2. Затвердение, или упрочнение.

Схватывание начинается сразу после прекращения тиксотропии — перемешивания жидкого вещества. Гидратация характеризуется выделением теплоты. В начале процесса наблюдается быстрое увеличение температуры, которая достигает максимума в конце загустения. При низкой температуре воздуха схватывание происходит медленнее, при повышенной — быстрее. Оптимальная температура — +20…25°С.

Густая масса растекается и распределяется по форме опалубки, ее подвижность замедляется. Загустение бетона занимает от 2-3 часов до суток. В процессе затвердевания залитый материал непрочный, поэтому его форму можно корректировать.

Кристаллизация частиц происходит медленно. Полностью созреть бетонная масса может через 28 дней, причем показатель марочной прочности достигает 95%, оставшиеся 5% набираются на протяжении долгих лет.

Нормативы на снятие опалубки

Снимать опалубку после заливки бетона требуется при появлении распалубочной прочности. Такое понятие введено в СНиП 3.03.01-87 «Нагрузки и воздействия». Когда нужно разбирать временную конструкцию, прописано в таблице:

Разновидности конструкцийНаименьшая прочность, при которой можно снять опалубку
Поверхности, расположенные вертикально0,2-0,3 мПа
Железобетон с ленточного фундамента3,5 мПа, не меньше 50%
Перекрытия, размещенные горизонтально и под наклоном с длиной пролета от 6 м80%
Горизонтальные поверхности с длиной пролета до 6 м70%

При строительстве частных домов и подсобных сооружений специалисты советуют демонтировать опалубочную систему при получении 50% прочности бетона. При заливке нагруженных конструкций, например лестницы, для распалубки нужно набрать 70-80%, при этом учитывают длину пролета.

Нормативы для снятия опалубки.

Через сколько времени снимают опалубку?

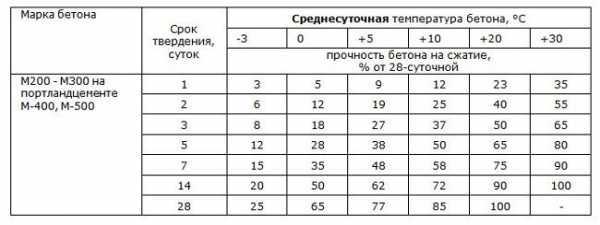

Для стройматериала М200-М300, изготовленного на основе портландцемента М400 или М500, в результате исследований инженерами разработана специальная таблица, по которой рассчитывают, через сколько дней можно снять опалубку.

Сроки или количество в дняхТемпературный и прочностной показатели
-3°С0°С+5°С+10°С+20°С+30°С
10,030,050,090,120,230,35
20,060,120,190,250,455%
30,080,180,270,3750%0,65
50,120,280,3850%0,6580%
70,150,3548%0,5875%0,9
140,250%0,6272%0,91
280,250,6577%0,851

В таблице за «1» взят показатель 100%-ной зрелости, в качестве температуры подразумевают среднее значение между минимумом и максимумом ежедневных температур, т. е. если утром было +8°С, а вечером — +20°С, то средний параметр равен +14°С.

Советы по демонтажу

Для самостоятельного строительства специалисты рекомендуют обращать внимание на сезонность при укладке фундаментного основания. Летом заливные работы лучше не выполнять, можно подготовить участок под застройку. Заливать рабочий раствор нужно ранней или поздней осенью при достаточной влажности и отсутствии жары.

Залитый фундамент оставляют на зиму для проверки его на морозостойкость, влагонепроницаемость, способность к нагруженному проседанию. Опалубку перед зимними холодами нужно убрать, особенно если она изготовлена из дерева. Деревянные щиты разбухают, раздвигают подпорки.

Перед установкой деревянной опалубочной системы листы рекомендуется обработать маслом или специальной жидкостью либо обернуть полиэтиленом или бумагой. Это упростит последующее снятие формообразующих частей.

Демонтаж осуществляется в обратном порядке по сравнению с монтажом, сверху вниз и осторожно, чтобы не зацепить бетон. Распалубку начинают с угловых, открытых с незамкнутыми краями и выступающих элементов. В этих частях литье застывает быстрее. Открепляются опорные стойки, стяжки, основные щиты, вбитые в почву колья, крепежи, соединительные детали.

Нельзя применять подъемные механизмы для снятия листов, они могут разрушить застывший материал. Снятые части опалубки убираются в отдельное сухое помещение для других строительных работ.

При соблюдении всех рекомендаций получается монолитный фундамент хорошего качества.

1beton.info

Когда снимать опалубку перекрытия после заливки бетона?

Монолитное строительство предполагает работу с большим количеством бетонного раствора. При этом на качество, прочность и долговечность готовой конструкции влияет много факторов – состав смеси, соблюдении технологии заливки, правильность устройства опалубки, а также срок ее демонтажа после заливки. Выясним, когда снимать опалубку перекрытия, чтобы бетон полностью застыл, набрал прочности и не утратил своей формы.

Но перед этим рассмотрим, как происходит созревание бетона и сколько дней для этого необходимо.

Итак, процесс застывания – сложный и необратимый, который можно условно разделить на два основных этапа:

  • Схватывание. При благоприятном температурном режиме он может длиться от нескольких часов до суток. В этом время раствор становится неподвижным и приобретает конфигурацию, которую ему придали. Свежий раствор даже после заливки поддается корректировке, в этом время еще можно исправить недостатки. Когда схватывание завершилось, последующие манипуляции уже не будут иметь эффекта.
  • Набор прочности. Этот этап длится дольше, чем схватывание. Верхнюю границу определить в таком случае практически невозможно. Например, в течение месяца раствор приобретает марку прочности в пределах до 98,0%. В это время бетон приобретает необходимую форму и далее происходят химические реакции, в которых вода играет важную роль. Ее недостаток может привести к тому, что бетон получится рыхлым, с крупными порами и трещинами.

Также важным фактором для кристаллизации является температура. При создании оптимальных условий можно значительно сократить ее срок, что часто практикуется на заводах по производству ЖБИ. В результате этого изделия становятся прочными уже через 6 — 10 часов, после чего их можно извлекать из формы.

Через какое время можно снимать опалубку с перекрытия?

Рассмотрим, когда можно снимать опалубку с монолитной плиты в условиях обычной стройплощадки.

Конкретные сроки зависят от нескольких факторов:

  • марки бетона;
  • погодных условий и времени года;
  • размера плиты перекрытия.

Если совершить заливку летом, то демонтировать опалубку можно через 72 часа, но выполнять последующие работы можно только через три недели. В зимнее время эти сроки увеличиваются в связи с низкой температурой и влажным воздухом. Для ускорения процесса применяют различные способы прогрева смеси.

На практике строители пользуются специальным справочным материалом, в котором приведены сроки кристаллизации в зависимости от температуры окружающей среды.

Например, при использовании самой востребованной марки М 200 – 300, горизонтальное перекрытие набирает прочности в пределах 80% в течение такого времени:

  • при температуре +1,0 С – в течение 28 суток;
  • при + 10,0 С – в течение 15 сут.;
  • при + 25,0 С – в течение 6 сут.

Демонтировать опалубку следует вручную, начиная с углов, где смесь застывает быстрее. Опоры и стойки извлекают в последнюю очередь. Работы следует проводить, когда бетон набрал не менее 50,0% прочности.

www.mosstroyprokat.ru

Через сколько можно снимать опалубку после заливки бетона

Главная » Статьи » Через сколько можно снимать опалубку после заливки бетона

Когда можно снимать опалубку с ленточного фундамента

Перед обустройством основания дома, по периметру строящегося фундамента выставляется опалубка, представляющая собой каркас для последующей заливки бетона. Эта конструкция поддерживает жидкий бетонный раствор до тех пор, пока он не схватится, после чего деревянный короб демонтируют. В связи с этим у многих начинающих строителей возникает вопрос, когда можно снимать опалубку с ленточного фундамента. Чтобы на него ответить, сначала рассмотрим официальные требования, предъявляемые к конструкциям этого типа.

Требования и нормативы

Согласно СНиП 3.03.01-87 «Несущие и ограждающие конструкции» распалубка вертикальных щитов производится, когда бетонное основание наберет 70% прочности, или 50% если на это будут соответствующие основания. Точно такие же требования озвучены и в СП 70.13330.2012.

Также существует европейский регламент ENV 13670-1:20000, согласно которому демонтировать опалубку можно при наборе 50% прочности, если температура воздуха составляла не менее 0 градусов. В американском нормативе ACI 318-08 прописаны другие требования – удалять деревянный каркас рекомендуется через 7 дней, если влажность и температура воздуха соответствуют нормам.

Как видите, почти все нормативы ссылаются на температуру, влажность и прочие условия «созревания» бетонного основания. Соответственно, если температура окружающей среды будет отличаться на несколько градусов, то набор прочности будет происходить быстрее или медленнее. Отсюда делаем вывод, что, для того, чтобы определить, когда можно снимать деревянную опалубку с ленточного фундамента, достаточно узнать, когда именно бетонная масса наберет прочность.

Через сколько бетон набирает прочность

Считается, что максимальную прочность (более 70%) бетон набирает спустя 4 недели после его заливки. Однако, в этом случае, предусмотрена температура воздуха +5 градусов. Исходя из этого, при температурном режиме в +10 градусов, снять опалубку можно уже через 2 недели. Поэтому если опираться на температурные показатели можно составить примерный график затвердевания бетона, с учетом того, что по европейским и американским нормативам 50% затвердевания вполне достаточно.

Исходя из этой таблицы, делаем вывод, что снимать опалубку можно и через 2 дня, если стоит жаркая погода.

Полезно! Интенсивнее всего бетон набирает прочность в течение первой недели, после этого основание продолжает твердеть на протяжении 2 лет (за это время оно набирает до 250% прочности).

Однако, если вы использовали горизонтальные литые конструкции для опалубки, то эти сроки увеличиваются:

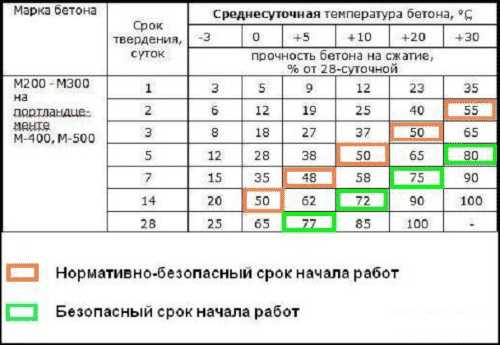

Среднесуточная температура, 0С Через сколько суток можно снять опалубку
128
521
1015
159
207
256
305

Также стоит обратить внимание на следующие рекомендации, которые позволят вам более точно определить, когда снимать опалубку:

  • Если длина конструкции составляет более 6 м, то необходимо дождаться, пока основание не затвердеет на 80%.
  • Горизонтальные наклонные элементы можно снимать по достижении 50-70% прочности.
  • Вертикальные элементы рекомендуется снимать при прочностных показателях 0,2-0,3 МПа.

Однако, как было сказано ранее, на прочность бетона влияет множество факторов, поэтому учитывать нужно также и влажность воздуха, а также соответствующую обработку монолитной поверхности. Именно поэтому первые 2-3 дня свежий фундамент накрывают пленкой и по 2 раза в сутки смачивают водой. Если влага будет слишком быстро испаряться, то гидратация бетона будет происходить неправильно, вследствие чего понизится несущая способность монолита.

Помимо этого стоит учитывать такое «явление», как кристаллизация бетона. Этот химический процесс также оказывает влияние на затвердевание бетонной массы.

Кристаллизация бетона

Для того, чтобы определить срок, который потребуется на схватывание бетона, необходимо учесть несколько фаз, в которых находятся компоненты фундамента:

  • 1 фаза – сразу после заливки раствора. В этот период раствор считается перенасыщенным и в нем происходит процесс затворения водой. Длится он всего 1-2 минуты, но за это время в бетонной массе образуется «союз» эттригинта и кальция гидроксида.
  • 2 фаза – через 1 час после замешивания цементно-бетонной смеси. В течение индукционного периода (3-6 часов) цементно-песчаная смесь превращается в цементное тесто, характеризующееся подвижностью и непроницаемостью для воды.
  • 3 фаза длится от 12 до 36 часов, после образования цементного теста. В этот период происходит цементация камня, благодаря чему из «чешуек» цемента формируется так называемая пространственная решетка.

Если демонтировать опалубку до завершения 3 фазы, то физико-химические свойства бетона могут измениться, поэтому снимать каркас не рекомендуется раннее, чем через 2 дня.

Еще один нюанс – это соотношение воды и цемента в смеси, так как от этого тоже зависит скорость набора прочности фундамента.

Объем воды по отношению к цементу Прочность
Через 1 деньЧерез 3 дняЧерез неделю
0,424%48%70%
0,517%43%66%
0,611%37%64%
0,78%33%63%

Также следует учитывать последовательность и технологию снятия опалубки.

Как производится демонтаж опалубки

Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.

Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.

Снимать опалубку необходимо сверху вниз, соблюдая следующую последовательность действий:

  1. Раскрутите болты и снимите верхние металлические стяжки.
  2. Снимите болты нижних стяжек (стяжки при этом нужно оставить в бетонной массе).
  3. Аккуратно отодвиньте щиты от стоек.
  4. Уберите подпорки.
  5. Снимите деревянный каркас.

vest-beton.ru

Когда снимать опалубку после заливки бетона: нормы технология

Основное внимание в процессе создания фундамента уделяется требованиям по устройству опалубки и заливке бетонным раствором. Однако вопросы, затрагивающие процедуру снятия опалубки, не менее важны. В частности, необходимо учитывать временной интервал, в течение которого происходит набор достаточной прочности бетона, а также технология самого демонтажа конструкции.

Нормативное время для снятия опалубки

Бытует мнение, что оптимальным периодом для отвердения фундамента является 28 дней. Однако ответ на вопрос о том, когда снимать опалубку после заливки бетона, в каждом случае будет индивидуальным. Главным нормативным параметром, от которого следует отталкиваться при определении времени готовности конструкции к демонтажу, является отпускная прочность. Данная характеристика, в свою очередь, зависит от следующих данных:

  • Вид и размеры конструкции;
  • Марка используемого бетона;
  • Температура окружающей среды;
  • Другие условия затвердевания;
  • Величина загрузки.

Основным критерием при определении продолжительности ожидания отвердения бетона является его вид. В частности, отпускная прочность для тяжелых бетонов и растворов на пористых добавках составляет 50%, а при автоклавном затвердении ОП будет достигать 100%. Когда конструкция в прочности достигает максимума, опалубку можно демонтировать. В остальных случаях действует тот самый временной промежуток в 28 дней. Согласно нормативам, бетон для фундамента должен обретать достаточную нагрузочную прочность не позднее этого срока.

Кроме этого, существуют и наглядные признаки, сигнализирующие о том, что можно снимать опалубку. Например, для определения, когда снимать опалубку с ленточного фундамента, следует обращать внимание на фанерные щиты. Если они начали отходить от изначального положения, это говорит о том, что бетон отдает воду и опалубочную конструкцию можно демонтировать. До образования зазоров между фанерой и бетонной основой, как правило, проходит от 7 до 10 суток.

Чтобы точнее определить эти сроки, специалисты используют инструменты мониторинга. В нем как раз и выполняются расчеты вязкости бетона и его толщины с учетом характеристик применяемых заполнителей. Из полученных данных рассчитывается время для более подходящего снятия опалубки.

Вернуться к содержанию

Распалубка монолитных безобогревных конструкций

Монолитные фундаменты, которые устанавливаются без использования технологий обогрева с использованием термоса, подвергаются распалубке в соответствии с нормативным документом серии ТР. Под этот стандарт подпадают следующие типы опалубок: боковые щитовые опалубки на фундаментах, колоннах, стенах и балках, несущие щитовые элементы, конструкции с наличием напрягаемого армирования, несущие опалубки с пролетами длиной порядка 6 м и т.д.

Для определения времени, когда снимать опалубку после заливки ригеля, колонны и других сооружений этой группы, следует учитывать показатели фактической нагрузки относительно нормативной. Установленный диапазон времени ожидания – от 6 до 72 ч. Главным параметром для установки конкретного временного интервала служит нагрузка, которая может варьироваться от 70 до 100% по отношению к проектной.

Важно не забывать, что полная загрузка конструкции возможна только с момента, когда бетонная основа обретет полную прочность в соответствии с проектным показателем. В будущем все мероприятия, связанные с работой на площадке с железобетонной конструкцией и ее обслуживанием, должны проводиться с условием, что прочность бетонированной конструкции составляет не менее 1,5 МПа. Если используются промежуточные опоры для пролетов, то предельно допустимая прочность для выполнения распалубки может быть сокращена. Иными словами, наличие подпорок повышает оборачиваемость бетонной массы и сокращает сроки строительства.

Вернуться к содержанию

Влияние температуры на сроки распалубки

Зависимость времени обретения прочности от температурного режима можно проследить на примере двух бетонов – из портландцемента и шлакопортландцемента. Первый при температурном показателе 10 °С и более набирает за 5 дней порядка 50% прочности от проектного показателя, а раствор на шлакопортландцементе при аналогичных условиях доходит до такого же состояния за 2 недели. Для сравнения, в зимний период при отрицательном температурном режиме эти сроки могут увеличиваться до 3 месяцев. И это при условии, что строители вносят противоморозные добавки. Соответственно, чтобы ускорить процесс затвердевания, при осуществлении зимнего бетонирования лучше использовать системы электропрогрева.

Быстрому набору прочности способствует и надлежащий уход. Бетон должен оберегаться от прямого контакта с осадками, попадания лучей солнца и ветра. Кроме того, распространен вопрос о том, когда снимать опалубку после заливки перекрытия при условии создания оптимальных тепловлажностных условий для твердения. Если осуществляется регулярный полив, а в течение дня бетонированная основа накрывается пленкой, то при условии положительной температуры распалубку можно выполнять в среднем через 10 суток.

Вернуться к содержанию

Как правильно выполнять распалубку?

Перед тем как начинать демонтаж, необходимо снять конструкции, обеспечивающие поддержание опорных элементов. Поскольку опалубка можно сниматься при разных условиях, а в некоторых случаях и при недостаточной прочности бетонной основы, то делать эту операцию следует очень аккуратно. Далее компоненты опалубочной конструкции демонтируются в последовательности от верхних – к нижним.

В первую очередь снимают стяжные элементы и скрутки проволоки. Затем следует демонтаж угловых частей, на которые не оказываются высокие нагрузки, а бетон с их сторон быстрее затвердевает. Далее снимают схватывающие ребра, после чего производится разъединение фанерных щитов со стойками. При этом важно обеспечить целостность опалубки, так как ее можно будет использовать и в дальнейшем для устройства других фундаментов.

Чтобы в процессе демонтажа не повредить бетон, желательно еще на этапе создания опалубки предусмотреть конструкционные варианты для облегчения ее снятия. Если же в ходе демонтажа используются ударные приспособления и подъемные механизмы, то риск нарушения структуры бетона повышается. В связи с этим следует с большей осторожностью подходить к применению специальных устройств и оборудования.

Вернуться к содержанию

Заключение

Процесс демонтажа опалубки не так сложен и качество его выполнения редко оказывает значительное влияние на показатели надежности фундамента. Единственное, что важно – это определиться с моментом, когда снимать опалубку после заливки бетона и начинать загрузку конструкции. Оптимальные показатели отпускной и фактической прочности могут быть не достигнуты ко времени демонтажа опалубки, но для дальнейшего использования фундамента по своему назначению максимальное затвердение является обязательным условием.

По нормативам стандартное время обретения бетоном прочности составляет 28 дней. Но в зависимости от применяемого бетона, условий эксплуатации опалубки и температуры окружающей среды это время может быть сокращено. В среднем фундамент затвердевает уже через 7-10 суток после выполнения заливки.

Не нашли ответов в статье? Больше информации по теме:

dachaorg.ru

Когда можно разбирать опалубку после заливки бетона

Главная » Статьи » Когда можно разбирать опалубку после заливки бетона

Правила демонтажа опалубки

Основное внимание в процессе создания фундамента уделяется требованиям по устройству опалубки и заливке бетонным раствором. Однако вопросы, затрагивающие процедуру снятия опалубки, не менее важны. В частности, необходимо учитывать временной интервал, в течение которого происходит набор достаточной прочности бетона, а также технология самого демонтажа конструкции.

Нормативное время для снятия опалубки

Бытует мнение, что оптимальным периодом для отвердения фундамента является 28 дней. Однако ответ на вопрос о том, когда снимать опалубку после заливки бетона, в каждом случае будет индивидуальным. Главным нормативным параметром, от которого следует отталкиваться при определении времени готовности конструкции к демонтажу, является отпускная прочность. Данная характеристика, в свою очередь, зависит от следующих данных:

  • Вид и размеры конструкции;
  • Марка используемого бетона;
  • Температура окружающей среды;
  • Другие условия затвердевания;
  • Величина загрузки.

Основным критерием при определении продолжительности ожидания отвердения бетона является его вид. В частности, отпускная прочность для тяжелых бетонов и растворов на пористых добавках составляет 50%, а при автоклавном затвердении ОП будет достигать 100%. Когда конструкция в прочности достигает максимума, опалубку можно демонтировать. В остальных случаях действует тот самый временной промежуток в 28 дней. Согласно нормативам, бетон для фундамента должен обретать достаточную нагрузочную прочность не позднее этого срока.

Кроме этого, существуют и наглядные признаки, сигнализирующие о том, что можно снимать опалубку. Например, для определения, когда снимать опалубку с ленточного фундамента, следует обращать внимание на фанерные щиты. Если они начали отходить от изначального положения, это говорит о том, что бетон отдает воду и опалубочную конструкцию можно демонтировать. До образования зазоров между фанерой и бетонной основой, как правило, проходит от 7 до 10 суток.

Чтобы точнее определить эти сроки, специалисты используют инструменты мониторинга. В нем как раз и выполняются расчеты вязкости бетона и его толщины с учетом характеристик применяемых заполнителей. Из полученных данных рассчитывается время для более подходящего снятия опалубки.

Вернуться к содержанию

Распалубка монолитных безобогревных конструкций

Монолитные фундаменты, которые устанавливаются без использования технологий обогрева с использованием термоса, подвергаются распалубке в соответствии с нормативным документом серии ТР. Под этот стандарт подпадают следующие типы опалубок: боковые щитовые опалубки на фундаментах, колоннах, стенах и балках, несущие щитовые элементы, конструкции с наличием напрягаемого армирования, несущие опалубки с пролетами длиной порядка 6 м и т.д.

Для определения времени, когда снимать опалубку после заливки ригеля, колонны и других сооружений этой группы, следует учитывать показатели фактической нагрузки относительно нормативной. Установленный диапазон времени ожидания – от 6 до 72 ч. Главным параметром для установки конкретного временного интервала служит нагрузка, которая может варьироваться от 70 до 100% по отношению к проектной.

Важно не забывать, что полная загрузка конструкции возможна только с момента, когда бетонная основа обретет полную прочность в соответствии с проектным показателем. В будущем все мероприятия, связанные с работой на площадке с железобетонной конструкцией и ее обслуживанием, должны проводиться с условием, что прочность бетонированной конструкции составляет не менее 1,5 МПа. Если используются промежуточные опоры для пролетов, то предельно допустимая прочность для выполнения распалубки может быть сокращена. Иными словами, наличие подпорок повышает оборачиваемость бетонной массы и сокращает сроки строительства.

Вернуться к содержанию

Влияние температуры на сроки распалубки

Зависимость времени обретения прочности от температурного режима можно проследить на примере двух бетонов – из портландцемента и шлакопортландцемента. Первый при температурном показателе 10 °С и более набирает за 5 дней порядка 50% прочности от проектного показателя, а раствор на шлакопортландцементе при аналогичных условиях доходит до такого же состояния за 2 недели. Для сравнения, в зимний период при отрицательном температурном режиме эти сроки могут увеличиваться до 3 месяцев. И это при условии, что строители вносят противоморозные добавки. Соответственно, чтобы ускорить процесс затвердевания, при осуществлении зимнего бетонирования лучше использовать системы электропрогрева.

Быстрому набору прочности способствует и надлежащий уход. Бетон должен оберегаться от прямого контакта с осадками, попадания лучей солнца и ветра. Кроме того, распространен вопрос о том, когда снимать опалубку после заливки перекрытия при условии создания оптимальных тепловлажностных условий для твердения. Если осуществляется регулярный полив, а в течение дня бетонированная основа накрывается пленкой, то при условии положительной температуры распалубку можно выполнять в среднем через 10 суток.

Вернуться к содержанию

Как правильно выполнять распалубку?

Перед тем как начинать демонтаж, необходимо снять конструкции, обеспечивающие поддержание опорных элементов. Поскольку опалубка можно сниматься при разных условиях, а в некоторых случаях и при недостаточной прочности бетонной основы, то делать эту операцию следует очень аккуратно. Далее компоненты опалубочной конструкции демонтируются в последовательности от верхних – к нижним.

В первую очередь снимают стяжные элементы и скрутки проволоки. Затем следует демонтаж угловых частей, на которые не оказываются высокие нагрузки, а бетон с их сторон быстрее затвердевает. Далее снимают схватывающие ребра, после чего производится разъединение фанерных щитов со стойками. При этом важно обеспечить целостность опалубки, так как ее можно будет использовать и в дальнейшем для устройства других фундаментов.

Чтобы в процессе демонтажа не повредить бетон, желательно еще на этапе создания опалубки предусмотреть конструкционные варианты для облегчения ее снятия. Если же в ходе демонтажа используются ударные приспособления и подъемные механизмы, то риск нарушения структуры бетона повышается. В связи с этим след

vest-beton.ru

Когда можно снимать опалубку перекрытий после бетонирования

В идеале снимать опалубку перекрытий нужно через 28 дней, после того, как бетон наберет 95 – 98 % марочной прочности. Но это далеко не всегда целесообразно и выгодно. Например, в случае аренды опалубки перекрытий ее фиксирующие элементы могут в дальнейшем использоваться для заливки следующего участка.

К распалубке можно приступать, когда бетон наберет такой уровень прочности, который обеспечит противостояние различным погодным условиям, сохранение целостности конструкций и их форму под нагрузкой от проведения дальнейших строительных манипуляций и передвижения людей. Существуют строительные нормы, которые определяют, какой процент должен набрать бетон от марочной прочности для того, чтобы опалубка перекрытий, опалубка стен, фундаментов и опалубка колонн могла быть демонтирована без риска деформаций конструкций. И в большинстве случаев для этого нужно не 98 %, а всего 50 – 70 %.

Какие факторы определяют сроки демонтажа опалубки

Распалубка может начинаться практически сразу после завершения работ по уходу за бетоном, что особенно выгодно, если Вы арендовали опалубку перекрытий или другого типа. Но это возможно при соблюдении важного условия: до начала демонтажа он должен набрать определенный процент прочности, величина которого зависит от типа конструкций и назначения построек:

  • для вертикальных стен с нагрузкой – 50 % от марочной прочности;
  • для ленточных фундаментов и армированных ж/б конструкций с наполнителем – не менее 50 %;
  • для перекрытий и лестничных пролетов длиной до 6 м – более 70 %;
  • для лестничных пролетов и перекрытий с размерами более 6 м – свыше 80 %.

Темпы созревания и сроки твердения раствора зависят от нескольких факторов: способа бетонирования, температуры и влажности воздуха, ожидаемой нагрузки не монолитные конструкции и ряда других характеристик.

В любом случае, опалубка стен и фундамента снимается не ранее, чем через 7 дней при правильном уходе и оптимальных температурных условиях (+15 °C). А вот  при благоприятных условиях для созревания бетонаможет демонтироваться лишь после истечения 14 дней с момента его заливки (при пролетах до 6 м) или 28 дней (при размерах монолитных конструкций более 6 м). Это связано с тем, что горизонтальные перекрытия и лестничные пролеты нуждаются в более длительной фиксации, чем вертикальные стены и колонны.

arendaopalubki.spb.ru

Когда можно снять опалубку после заливки бетона


Когда снимать опалубку после заливки бетона? Не упускаем из виду этот момент

Каждому начинающему укладчику фундамента важно знать, когда снимать опалубку после заливки бетона: уже пора и уже поздновато – многие боятся опоздать или слишком поспешить! Неопытный строитель даже может для гарантии оставить поддерживающую конструкцию до полного застывания раствора, на месяц, а то и больше. Кто заливает фундамент в конце лета или в начале осени, и вовсе стремятся оставить опалубку до весны. Все равно, дескать, фундаменту положено перезимовать, пускай зимует в одежке. Однако это не совсем правильно.

Деревянная опалубка под воздействием сезонных смен температур и осадков будет разбухать и деформироваться. Для дальнейшего использования в любом направлении она будет уже непригодна. Кроме того, хорошо, если она просто повалит опоры. А может ведь, и начать оказывать дополнительное к погодным воздействие на основание.

Если вы готовы пожертвовать досками, можете перед зимовкой ослабить или вовсе убрать подпорки, и оставить фундамент дозревать прямо в поддерживающей оболочке. Железную конструкцию можно было бы оставить без всяких оговорок, но, зная наш народ, можно уверенно сказать, что кто-нибудь хозяйственно приберет ее к рукам. А она стоит не настолько дешево, чтобы ею можно было безболезненно пренебречь. К тому же, поскольку ее все равно снимут (только не вы), лучше демонтажем озаботиться, потому что посторонние люди проведут его грубо и могут повредить сам залитый фундамент.

Когда снимать опалубку после заливки бетона, вообще-то зависит от нескольких основных факторов. К ним относятся влажность воздуха, среднесуточная температура и объем залитого раствора.

Она нужна для прочного схватывания бетонного раствора. При недостаточной влажности воздуха основание начинает рассыхаться и трескаться. Поэтому в сухую погоду, когда бетон теряет воду очень быстро, строители щедро проливают поверхность водой, иногда даже пару раз в день. Неопытный народ может не опасаться перелива: фундамент вберет в себя ровно столько, сколько ему надобно. Показателем того, что фундамент достаточно пропитался влагой и трещин можно не опасаться, являются лужи, оставшиеся после предыдущего полива. Считается, что окончание периода ухода за бетоном и является сигналом к тому, что можно снимать опалубку, что в большинстве случаев и делается после просыхания поверхности.

Однако все не так однозначно. В дождливые, сырые дни подобный уход может и не быть нужен, а лужи могут оставаться и от осадков. При этом бетон еще недостаточно крепок, чтобы обходиться без поддерживающей конструкции. Так что нужно опираться еще и на то, насколько хорошо прогрет воздух во время заливки фундамента и его застывания.

Она оказывает еще большее влияние на скорость цементирования основания. Однако учитывать нужно не ту температуру, которую вы определили по градуснику перед выходом на улицу, а среднесуточную. Точные замеры не нужны, довольно приблизительных данных, которые можно получить через Интернет от Гидрометцентра. Берется средняя дневная температура (скажем, 20 по Цельсию), усредненная ночная (предположим, 10), складывается и делится пополам. Получаем 15 и ориентируемся на эту цифру для подсчета дней, в течение которых опалубка остается нетронутой.
  • Температура в 1-5 градусов требует наличия опалубки две недели.
  • Если показатель держится в пределах 5-10 градусов, выжидаем 10 дней.
  • Температуры от 10 до 15 позволяют демонтировать опалубку через неделю после заливки фундамента.
  • Если стабильно тепло, и среднесуточная температура держится в районе 20, поддерживающую конструкцию можно снять через 4 дня.
  • Более высокие показатели термометра в наших широтах встречаются редко. Уже для последнего, в 20 градусов, нужно, чтобы днем на градуснике было +30, а ночью – не меньше +10. А если у вас бывает и пожарче, то при стабильной среднесуточной температуре в 30 опалубку можно убирать через 2,5 дня, а при 35 – через 2.
  • Однако слишком скрупулезно придерживаться этих рекомендаций не стоит. Влажность упускать из виду не нужно: если среднесуточная температура отмечена в 20 градусов, но по ночам идут дожди, то время съема опалубки автоматически откладывается. Поскольку в частном строительстве не нужно строго соблюдать сроки сдачи объекта, лучше подождать лишние 2-3 дня, чем поторопиться и столкнуться с непредвиденной катастрофой в виде разрушающегося фундамента.
  • В теории и согласно строительным нормам, опалубка может быть снята по достижении бетоном 50% прочностных характеристик. Однако на глаз это определить практически невозможно, так что придется ориентироваться на температуру в сочетании с влажностью.

Обращаем внимание: сразу после демонтажа поддерживающих конструкций возводить стены еще нельзя. Бетон должен окрепнуть хотя бы до 70%, а лучше – до гарантированных 98 (оставшиеся 2 набираются им уже в ходе эксплуатации строения). Так что стенами можно будет заняться только через 3 недели после заливки основания. Зато после снятия опалубки становятся доступны другие работы, например, гидроизоляция фундамента.

Контрольный образец: Чтобы не ошибиться в сроках снятия опалубки, многие строители прибегают к методу сравнительного анализа. Из того же раствора они отливают небольшой кирпич (название условное, размеры и формы образца непринципиальны) и оставляют в тех же условиях, в каких находится фундамент. То есть не убирают в помещение и не прикрывают ничем, кроме пленки (поверхность фундамента тоже накрывается ею для предотвращения слишком быстрого просыхания). По степени затвердевания контрольного элемента довольно просто определить, на какой стадии находится схватывание основания.Опалубку снимать нужно бережно, особенно если вы отвели на ее поддерживающую роль минимальное время. Правил распалубки немного, но соблюдать их нужно.
  • Первыми снимаются те элементы, на которые приходится наименьшая нагрузка. А это – края и углы. К тому же именно в этих местах бетон застывает быстрее всего.
  • Нельзя торопиться и срывать щиты или отдирать их с помощью лома и монтировки. Тем более неприменимы еще более грубые методы, к примеру, выдергивание автомобилем на буксирном тросе. Такими действиями вы повреди

vest-beton.ru
