Как рассчитать стоимость бетонных работ?
В начале хотелось бы отметить, что бетонные работы это не что-то одно определённое, их много, они разные, есть свои технические моменты которые могут отразиться на конечной стоимости бетонных работ.
В целом расчёт бетонных работ начинается со следующих моментов:
Необходимо определиться бетон будет доставляться к месту строительства, или будет изготавливаться на месте.
Если на месте, то рассчитываем стоимость доставки на объект песка, щебня, цемента.
Стоимость работы мастеров (если делаем всё сами, то этот пункт пропускаем).
Если бетон доставляется миксерами, то стоимость куба бетона с доставкой на объект.
Далее, арматурные каркасы, их изготовление.
При возведении железобетонных конструкций необходимо армирование.
Опалубка,
её стоимость, рассчитывается отдельно.Бетон заливается в опалубку, далее идёт процесс уплотнения бетонного раствора, данный пункт рассчитывается отдельно.
За бетоном необходимо ухаживать, его увлажняют, накрывают плёнкой,
Ну и последнее, это демонтаж опалубки (если она съёмная.
Вот собственно и все пункты по которым рассчитывают стоимость бетонных работ.
Понятно что общая цена бетонных работ получается после суммирования всех этих пунктов.
На практике всё это выглядит чуть иначе, обычно мастера называют сумму работ за проделанную работу в целом.
А вот такая этапность обычно отражена в проекте в пункте «смета».
www.remotvet.ru
Формула расчета бетона
Как сделать расчет бетона на фундамент
Расчет бетона на фундамент на стадии проектирования производится на основании математических формул. Однако на практике результаты, полученные путем теоретических выкладок, несколько отличаются от фактической потребности бетонной смеси.
Нехватка материала в момент заливки приведет к ухудшению качества фундамента.
Поэтому данному вопросу надо уделить самое пристальное внимание, особенно в случае частного строительства без привлечения опытных инженеров-строителей.
Объем бетона: теоретический расчет
К расчету кубов бетона на фундамент приступают после принятия решения о его типе. Для каждого из них есть свои формулы, по которым можно рассчитать количество смеси.
Впрочем, все они подчинены единому алгоритму:
- сначала рассчитываются геометрические размеры фундамента;
- затем определяется объем конструкции.
Теоретически объем фундамента, выраженный в кубометрах — и есть искомая величина. Если застройщик желает перевести кубы в килограммы, ему остается только умножить полученный объем на удельный вес бетона.
Существует несколько простых формул расчета бетона на фундамент: их отличие обусловлено только конструктивными особенностями сооружения.
На втором месте по сложности находятся свайные или столбчатые опоры: рассчитывается объем цилиндра или параллелепипеда (если поперечное сечение опоры представляет прямоугольник или квадрат) а потом все это умножается на общее число элементов.

Проще всего произвести расчет бетона для монолитного фундамента, имеющего форму сплошной плиты (плитный фундамент). Умножьте длину конструкции на ее высоту и ширину – вот вам и объем бетонной смеси.
Коэффициент запаса
Чтобы проверить теоретические выкладки, надо произвести обмеры смонтированной опалубки или траншеи, если бетон планируется заливать непосредственно в грунт.
Читайте также: Выбор марки бетона для фундамента частного дома
Если фактические размеры отличаются от чертежных, необходимо повторить расчет по уточненным величинам. Можно пойти и другим путем: по одному элементу конструкции рассчитать коэффициент, а затем результаты предварительных расчетов на него умножить.
Пример: вы произвели расчет количества бетона на фундамент по одной стороне ленты. В теории у вас получился объем, равный 10 куб. м, а по опалубке – 12 куб. м. Следовательно, коэффициент корректировки составит 12 : 10 = 1,2.
На практике при расчете бетона на фундамент – плита это или лента – неважно – пользуются двумя увеличивающими коэффициентами:
- отклонения от проектируемой формы – 1,1;
- усадки бетона – 1,1.
Заключение
Умножьте объем на эти два коэффициента, и вы убедитесь, насколько больше вам понадобится приготовить рабочей смеси. Например, 50 х 1,1 х 1,1 = 60,5 (куб. м). Существенная разница вырисовывается.
Поэтому для расчета пропорции бетона для фундамента следует брать объем, подсчитанный с учетом всех корректировок (состав бетона для фундамента, пропорции в ведрах и килограммах). Если вы попытаетесь опереться только на теоретический расчет, закупленных компонентов – цемента, песка и гравия – вам явно не хватит.
Видео о самостоятельном расчёте фундамента.
ks5.ru
Порядок расчета бетона и его компонентов
- Дата: 12-04-2018
- Просмотров: 151
- Комментариев:
- Рейтинг: 30
Оглавление: [скрыть]
- Расчет объема бетона и пропорций составляющих
- Расчет товарного бетона
Для того чтобы строительные работы были произведены максимально правильно и точно, необходимо провести расчет количества бетона, который вам потребуется в дальнейшем.

Правильный расчет необходимого количества бетона позволит снизить затраты на излишки материалов.
Чтобы получить бетон высшего качества, необходимо смешать правильные пропорции компонентов. Таким образом вы сможете уберечь себя от ненужных затрат на излишки материала, который необходимо будет куда-то деть, пока раствор не застыл.
Можно купить готовый бетон, а можно сделать его самому. Для того чтобы замесить раствор собственными руками, понадобится цемент, песок, щебень и вода. Используем для смеси формулу 1 часть цемента + 2 части песка + 4 части щебня и немного воды.
Актуальным остается вопрос, сколько понадобится раствора на решение вашей задачи.
Приступим к расчетам:
Точные пропорции составляющих бетона.
- Запомните, бетон имеет разную усадку. Все зависит от пропорций каждого из компонентов. Так, например, если в растворе увеличено соотношение цемента и воды, то это повлечет за собой большую усадку материала. Еще одним важным фактором, который окажет воздействие на усадку бетона, может стать способ его утрамбовки. Дело в том, что при уплотнении массы штыковой лопатой раствор дает усадку меньше, чем при работе глубинным вибратором. Поэтому составьте схему конструкции, которую планируете бетонировать, умножьте ее длину на ширину и высоту. С учетом среднего коэффициента усадки (1,015-1,020) вы получите объем, который вам понадобится для проведения работ.
- После сооружения опалубки перепроверьте соответствие показаний длины, ширины и высоты конструкции показаниям схемы, составленной ранее. Это очень важно, ведь ошибки и неточности на данном этапе могут повлиять на расчет объема бетона. В результате вам либо не хватит его, либо придется быстро решать, куда его можно деть. При конструировании опалубки постарайтесь использовать фанеру влагостойкого формата и стальные панели.
- Далее вам необходимо из рассчитанного количества бетона вычесть объем проемов инженерных сетей. Для определения точных данных используйте следующие формулы:
- если инженерная сеть имеет форму цилиндра: V=π *r2 *h или V=S*h, где V – объем цилиндра, π – значение 3,14, r – радиус окружности, h – высота и S – площадь фигуры;
- если инженерная сеть имеет форму параллелепипеда: V = a*b*h или V= S*h, где а – длина, b – ширина.
Теперь можно произвести расчет стоимости необходимого объема бетона. Так, на производство 1 кубометра раствора потребуется 0,35 м3 песка, 0,75 м3 щебня, 230 кг цемента, 30 л воды и 60-100 кг арматуры (если заливается фундамент). Исходя из этих данных вы сможете быстро и точно рассчитать затраты на производство бетона. Но помните, даже если вы планируете самостоятельно изготовить раствор, затраты на доставку составляющих тоже стоит включить в смету.
Вернуться к оглавлению
Расчет объем бетона для фундаментов разных типов.
Если вы не желаете самостоятельно изготавливать бетон или объем, который необходим, вам не по силам, то его всегда можно заказать у производителя. Но не забывайте, что бесплатный сыр только в мышеловке. Потому не гонитесь за самыми низкими ценами на рынке, ведь в результате качество смеси вас огорчит. Низкая цена может быть обусловлена только некачественным сырьем. Также не стремитесь купить бетон по самой высокой цене, ведь наценку на товар компании осуществляют самостоятельно.
Прежде чем выбрать продавца, выясните оптимальную шкалу стоимости бетона. Она включает в себя затраты на приобретение сырья, расходы на лабораторию, на оборудование, на улучшение работы предприятия. Стоимость доставки не включают в цену бетона.
Для расчета себестоимости предложенной кубатуры вам пригодится расчет объемов сырья для самостоятельного приготовления 1 кубометра раствора, описанный выше.
Если вы начали работу с бетоном во время холодов или в преддверии зимы, то впишите в смету специальные морозоустойчивые добавки.
Также для улучшения качества сцепки бетона и предотвращения возможных трещин нужно добавить в раствор пластификатор. Он способствует повышению подвижности и текучести бетона, более качественной укладке раствора, блокирует возможные расслоения и увеличивает срок службы бетона в 2 раза.
Выбор качественных материалов гарантирует долгосрочность его службы, а правильные расчеты объема обезопасят вас от излишних трат.
ostroymaterialah.ru
Расчет бетона
Укажите размеры поверхностей и толщину слоя
Бетонные конструкции являются очень популярными, поскольку они позволяют получать качественные стяжки или иные прочие элементы, обладающие высоким качеством, прочностью и надежностью. Для создания любой конструкции определенной толщины и размера важно иметь в наличии нужное количество самого бетонного раствора. Чтобы изначально приобрести нужный объем смеси, непременно производятся расчеты. Они могут выполняться с привлечением специалистов, но оптимальным решением считается использование онлайн-калькулятора. С его помощью все сведения будут получены быстро, а также будут точными и правильными.
Как произвести расчет бетона?
Чтобы рассчитать нужное количество бетонного раствора, необходимо учитывать следующие параметры будущей конструкции:
- толщина формируемого бетонного слоя, причем она указывается в мм и может быть различной, поскольку полностью зависит от назначения формируемой конструкции;
- размер поверхности, которая заливается бетонным раствором.
После введения данных нажимается кнопка для проведения расчета. В результате будет получена точная информация относительно того, сколько бетона следует приобрести, чтобы обеспечить оптимальную заливку планируемой конструкции. Благодаря этому, не будет много остатков после выполнения работы.
Что важно учитывать в процессе расчета бетона?
При проведении расчетов непременно учитываются следующие факторы:
- какой марки выбирается бетонный раствор;
- какие дополнительные компоненты присутствуют в растворе, поскольку в нем могут иметься гранулы теплоизоляционного материала или большое количество щебня, а эти факторы оказывают непосредственное воздействие на расход;
- каково количество воды в растворе.
Калькулятор позволяет получить актуальную информацию при использовании стандартного и популярного обычного бетонного раствора. Если он приобретается в готовом виде с завода, то он обладает нужными параметрами, но нередко необходимо сделать его самостоятельно. В том случае важно тщательно выбирать пропорции основных компонентов, а также использовать только чистый крупнозернистый песок и иные качественные материалы.
За счет того, что заблаговременно будут получены актуальные сведения о том, сколько бетона надо подготовить, не возникнет необходимость в процессе работы срочно докупать материал, а также заниматься самостоятельным замешиванием раствора, причем это может негативно сказаться на самой конструкции, поскольку первый уже залитый бетон может застыть.
Если же неправильные расчеты приведут к большому количеству остатков, то много денег будет потрачено впустую. Поэтому применение актуального и точного калькулятора – это залог качественного и правильного ремонта.
decover.ru
Самостоятельный расчет бетона на фундамент
При строительстве различных объектов важно заранее определить, сколько стройматериалов потребуется закупить. В особенной степени это касается расчета бетона для фундамента, так как общая стоимость конструкции может составлять до 40% от цены самого объекта. Знание кубатуры раствора позволит соблюсти технологию заливки и грамотно спланировать этапы бетонных работ.
Расчет расхода бетона
Расчет бетона выполняется на основе готового проекта возводимого здания, который учитывает климатические особенности, инженерные изыскания, а также другие технические нюансы. Только проектная документация позволит определить тип основания и его геометрию, чтобы в итоге возвести надежную и прочную конструкцию, которая прослужит не меньше, чем расчетный период.
Расход бетона определяется в зависимости от типа основания и особенностей его конструкции: количества арматуры в армирующих слоях, форм ребер жесткости и т. д.
Вычисление объема бетона для ленточного основания
Ленточное основание является вторым по затратности бетона после монолитной плитыРасчет бетона, который будет затрачен на ленточный фундамент, проводится в соответствии с проектом объекта. Для удобства вычислений нужно сделать отдельный эскиз, на котором отобразить геометрию основания, а затем вести подсчет искомой величины.
Поскольку ленточный фундамент в проекции представляет собой ленту, то на эскизе ее рекомендуется разделить на прямоугольники. При сложной форме ленты с наличием дополнительных перегородок внутри периметра здания нужно выбрать прямоугольники так, чтобы большинство из них имели одинаковые размеры.
После разделения ленты на части необходимо измерить их габариты и записать количество совпадающих фрагментов напротив каждого из них. Далее следует провести подсчет площадей прямоугольников: перемножить длину и ширину каждого из них соответственно, а затем умножить на количество повторяющихся частей. Эти значения следует просуммировать и в результате получится общая площадь. Формула для расчета имеет следующий вид:
где an – длина n-ного прямоугольника;
bn – ширина n-ного прямоугольника.
Чтобы рассчитать, сколько надо подготовить раствора для ленточного фундамента, потребуется умножить общую площадь на высоту:
где H – высота ленты.
Расчетная величина не отражает возможной усадки ленточного фундамента, особенно если лента массивная. Поэтому рекомендуется закладывать запас примерно в 2% от полученного значения, чтобы определить, сколько составит общий объема раствора. Наличием арматуры в данном случае можно пренебречь.
Рекомендуем посмотреть видео о том, как просчитать ленточное основание своими руками.
Расчет расхода бетона для плитного основания
Расчет плитного фундамента намного проще, чем ленточного или столбчатого. Это связано с тем, что его конструкция представляет собой прямоугольный параллелепипед, объем которого рассчитать надо путем перемножения его габаритов:
где а – длина основания параллелепипеда;
b – ширина основания;
H – высота параллелепипеда.
Однако при больших площадях дополнительно требуется усиливать фундамент ребрами жесткости, на которые также будет расходоваться бетон. Поэтому в соответствии с чертежами проекта потребуется дополнительно вычислить расход бетонной смеси по формуле (3), только с подстановкой соответствующих значений. Эти величины нужно сложить с V плиты и получить расчетное количество раствора. В реальной ситуации следует заложить запас примерно в 5% , который пойдет на усадку конструкции при наборе прочности.
Посмотрите видео, как не ошибиться при расчетах количества раствора для заливки основания.
Поскольку в плитном фундаменте отношение длины и ширины превышает в несколько раз его высоту, то в конструкции применяется достаточно много арматуры для повышения ее жесткости и надежности. Это означает, что в целях экономии нужно учесть объем закладываемой арматуры. Формула для его вычисления следующая:
где i – количество арматурных прутьев;
R – радиус арматуры;
L – длина прутьев.
Объем раствора для плитного фундамента будет определен по следующей формуле:
Расчет объема бетона столбчатого основания
Чтобы определить, сколько раствора будет затрачено на закладку столбчатого фундамента, необходимо вычислить объем столбов и сделать запас на усадку до 2%. Если столбы с прямоугольным или квадратным сечением, то их объем вычисляется по формуле (3) с подстановкой соответствующих значений.
Для столбов фундамента с круглым сечением расчет проводится по следующей формуле:
где D – диаметр сваи;
i – количество свай;
H – высота сваи.
Для расчета ростверков допускается применение формулы (3).
Расчет количества компонентов бетонной смеси
При закладке столбчатого фундамента не возникает необходимости приготовления всего объема бетона за один раз, как, например, для ленточного или плитного. Поэтому возникает необходимость расчета компонент для самостоятельного замешивания раствора.
Для этих целей используют данные из Таблицы 1 и Таблицы 2. Первая таблица позволит определить расход цемента и подобрать его марку, в зависимости от требований к получаемому бетону. По Таблице 2 определяется примерный расход цементного порошка на 1 м3 готового раствора, а по Таблице 3, сколько потребуется песка и щебня.
Посмотрите видео, как просчитать необходимые пропорции материалов для раствора.
На практике расчет объема бетона под фундамент достаточно редко совпадает с требуемым. Причин для этого существует достаточно много, начиная от технических и заканчивая климатическими. Поэтому все компоненты необходимо приобретать с запасом.
Таблица 1. Соотношение воды к цементу в приготавливаемом растворе
Таблица 2. Расход цемента на 1 м3 раствора

Таблица 3. Определение расхода песка и воды в зависимости от размера щебня
Заключение
В данной статье приведены формулы для расчета расхода бетона на закладку различных типов фундамента, а также показано, как определить количество компонент раствора из расчета на 1 м3 на основании трех таблиц. Надеемся, что данная информация поможет вам при строительстве.
fundamentaya.ru
vest-beton.ru
формулы для разных типов оснований
- Монтаж фундамента
- Выбор типа
- Из блоков
- Ленточный
- Плитный
- Свайный
- Столбчатый
- Устройство
- Армирование
- Гидроизоляция
- После установки
- Ремонт
- Смеси и материалы
- Устройство
- Устройство опалубки
- Утепление
- Цоколь
- Какой выбрать
- Отделка
- Устройство
- Сваи
- Виды
- Инструмент
- Работы
- Устройство
- Расчет
Поиск
Фундаменты от А до Я.- Монтаж фундамента
- ВсеВыбор типаИз блоковЛенточныйПлитныйСвайныйСтолбчатый
Фундамент под металлообрабатывающий станок
Устройство фундамента из блоков ФБС
Заливка фундамента под дом
Характеристики ленточного фундамента
- ВсеВыбор типаИз блоковЛенточныйПлитныйСвайныйСтолбчатый
- Устройство
- ВсеАрмированиеГидроизоляцияПосле установкиРемонтСмеси и материалыУстройствоУстройство опалубкиУтепление
Устранение трещин в стенах фундамента
Как армировать ростверк
Необходимость устройства опалубки
Как сделать гидроизоляцию цоколя
- ВсеАрмированиеГидроизоляцияПосле установкиРемонтСмеси и материалыУстройствоУстройство опалубкиУтепление
- Цоколь
- ВсеКакой выбратьОтделкаУстройство
Отделка фундамента камнем
Выбор цокольной плитки для фасада
Что такое цоколь
Как закрыть винтовые сваи
- ВсеКакой выбратьОтделкаУстройство
- Сваи
- ВсеВидыИнструментРаботыУстройство
Динамические и статические испытания свай
Использование железобетонных свай
Изготовление винтовых свай своими руками
Забивка свайного фундамента
- ВсеВидыИнструментРаботыУстройство
- Расчет
fundamentaya.ru
Расчёт Стоимости Бетонных Работ | Какие параметры важны и что присылать для просчёта на электронную почту?
Какие данные необходимы, чтобы мы могли рассчитать вам смету для выполнения бетонных работ (бетонных полов, заливке двора, устройства ленточного или плитного фундамента). Что важно учесть, чтобы получить как можно более точные расчёты?
Нередко возникает необходимость в расчёте сметы (материалы плюс работа) для выполнения работ по устройству 1) бетонных полов, 2) бетонирования двора, 3) заливке ленточного или 4) плитного фундамента. Это важнейший момент, ибо знание только цены за работу, которая указана на нашем сайте, даёт слабое представление, во что полностью вам обойдётся именно этот этап строительства, потому что в подавляющем большинстве случаев стоимость строительных материалов намного дороже самой работы (смотрите соответствующую статью, с обзором актуальных на сегодня цен на стройматериалы в Днепре). Поэтому заказчика чаще всего интересует полная сумма, которая будет потрачена, со всеми доставками, расходниками и так далее. Чтобы потом не получилось (как это бывает), что посчитали одно, а потом откуда-то неожиданно взялись дополнительные непредвиденные платежи.
Но вопрос «сколько стоит за квадрат (или за куб) с материалом?» некорректен. Чтобы правильно всё рассчитать (особенно в телефонном режиме), нам нужно знать исходные данные, и как можно в большем объёме. Для этой цели и была написана эта статья — чтобы сберечь драгоценное время, как своё, так и ваше, уважаемый заказчик. Стоит отметить, что обычно все данные можно прислать или на электронную почту, или на вайбер, или подробно рассказать по телефону. Но что именно присылать или рассказывать? Если есть проект, то это замечательно, обычно его хватает. Но если проекта нет?
Конечно, можно выехать на объект, всё промерять и всё просчитать. Но, к сожалению, в сезон (то есть, когда на улице плюсовая температура) на это не хватает времени. Для этого и считается предварительная смета. Если обе стороны всё устраивает, и объём работы немаленький, то, конечно, перед началом можно будет встретиться и обсудить детали на месте, выполнив более точные замеры.
Итак, приступим.
Расчёт бетонных полов.
Для расчёта устройства бетонных полов (в частном доме, складе, ангаре, зернохранилище) необходимо иметь информацию о следующих параметрах:
1). Общая площадь заливки.
2). Толщина бетонного пола.
3). Какое именно сейчас основание (грунт, старый бетонный пол, спланированное помещение), нужно ли будет что-то подсыпать, если да, то что именно (шлак, отсев, щебень) и в каком объёме, хотя бы примерно.
4). Какое будет армирование: толщина арматуры и ячейка арматурного каркаса.
5). Географическое месторасположение.
6). Желательную марку бетона и везде ли свободно подъезжает миксер (а если нет, то сколько метров не доезжает).
7). Полы делаются по маякам, выравниваются виброрейкой или есть необходимость в затирании т.н. вертолётом?
Стоит заметить, что не всегда есть точное понимание всех этих параметров, поэтому нередко можно сделать расчёт «подороже» и «побюджетнее», в двух вариантах. Например, толщину бетона в первом варианте взять 150 мм, а во втором 100 мм. Арматуру 12 мм и 8 мм, бетон М300 и М200. Ну а потом уже вы, уважаемый заказчик, исходя из имеющегося бюджета и задачи, сможете выбрать нужный вариант или что-то среднее. Как пример подобных смет приглашаю ознакомиться со статьёй «Заливка бетонных полов в складах, ангарах, техпомещениях. Калькуляция расходов», в которой всё подробно расписано, включая актуальные сметы на условные полы в 300 кв.м. (в двух вариантах).
Бетонирование двора и отмостки.
Наличие эскиза, хотя бы от руки, существенно облегчает выполнения расчёта. Что важно:
1). Общая площадь бетонирования, в том числе, сколько квадратных метров пешеходной зоны и сколько для стоянки или передвижения автомобиля.
2). Что сейчас за основание, необходимо его демонтировать или заливаем сверху. Нужно ли подсыпать чем-либо (опять же отсев, шлак, щебень) и если да, то примерно сколько.
3). Экономим или для внуков?
4). Диаметр арматуры, ячейка армирования (на пешеходной части можно и сэкономить).
5). Толщина бетона и его марка, везде ли миксер сможет подъехать, а если нет, то сколько метров носить.
6). Географическое положение вашего двора.
Тоже можно предложить различные варианты, чтобы вы смогли выбрать тот, который более подходит имеющимся средствам. Обычно уровень разбега общей стоимости довольно широк, то есть можно сделать уклон как в сторону надёжности, так и в сторону экономии. Более подробно с этой темой вы можете ознакомиться, прочитав статью «Бетонирование двора в своём доме — с чего начать, как закончить и во сколько всё обойдётся». В ней, кроме общих принципов и советов, содержится полная смета на условный двор в 100 кв.м., а также примеры двух забетонированных дворов — экономный и для внуков.
Ленточный фундамент.
В этом случае, конечно, желательно наличие проекта. Ну или хотя бы эскиза. На крайний случай от руки. Важные параметры:
1). Геометрические размеры будущего фундамента (или длина подпорной стенки).
2). Ширина ленты, глубина залегания в грунт и высота цокольной части (важнейший параметр, ибо с его помощью рассчитывается общее количество необходимого леса на опалубку. Ещё он влияет на стоимость самой работы).
3). Что используем на подушку и будет ли она вообще.
4). Какой именно у вас грунт, как он копается, нет ли каких сложностей (целина, строительный мусор, множество корней).
5). Марка бетона и удобство подъезда миксера со всех сторон. Если не подъезжает, то сколько метров.
6). Раскладка арматуры, её диаметр, шаг и тому подобное.
7). Географическое расположение участка.
Зная эти параметры, можно практически точно (но на всякий случай с запасом) просчитать стоимость всего предприятия по изготовлению ленточного фундамента (или подпорной стенки). Единственный нюанс, это высота цокольной части, потому что чаще всего она корректируется уже непосредственно на месте ввиду того, что идеально ровные участки (по грунту) встречаются очень редко, и лес на опалубку приходится рассчитывать исходя из фактических замеров. Но точность предварительной сметы всё равно очень высока.
Плитный фундамент.
Тут, конечно, тоже крайне желательно наличие проекта. Но на предварительном этапе он может быть ещё не готов. Что может помочь в расчёте полной сметы? Следующее:
1). Общая площадь фундамента и толщина оного.
2). Что с основанием? Что подсыпаем — отвальный шлак, щебень, песок? Какой слой? Уплотнение вручную (при маленьких слоях) или таки виброплитой?
3). Будет ли подбетонка? Если да (а она желательна), то какая толщина и марка бетона?
4). Какая марка бетона на основную плиту и хорошие ли подъездные пути для миксера.
5). Поверхность равняем по маякам или есть возможность использования плавающей виброрейки.
6). Диаметр арматуры, ячейка армирования.
7). Ну и, конечно же, месторасположение объекта (район города или пригород).
Примерно увидеть, как проходят работы по устройству плитного фундамента (фотоотчёт с подробным поэтапным описанием) вы можете в соответствующем разделе нашей фотогалереи, под заголовком «Плитный фундамент под небольшое строение».
Звоните, описывайте свою ситуацию, присылайте данные для просчёта. Всегда постараемся ответить на запрос по мере сил, обычно в течении 1-2 дней (в сложных случаях до недели). Конечно, лучше сначала позвонить (или написать на вайбер), а только потом присылать. Считать стараемся с небольшим запасом, пусть лучше запланированные средства останутся, чем их не хватит.
Бригада Добрых Строительных Услуг — оперативно и на совесть!
bdsu-dnepr.com.ua
время приготовление смеси, опалубка, армирование и укладка
Производство бетонных и железобетонных работ в разных объемах осуществляется на частных строительных площадках и на тех, что ведут строительные компании. Правильное выполнение работ на каждом этапе — основа формирования прочной, надежной и долговечной монолитной конструкции. Технология бетонных работ предусматривает нюансы, которые следует учитывать при их выполнении.

Что такое работы с бетоном?
Работа с бетоном — технологическая последовательность подготовительных и основных операций, в результате которой формируются монолитные конструкции, используемые в целях строительства зданий.
Вернуться к оглавлениюЧто входит в работы с бетоном?
Бетонные и железобетонные работы включают следующие виды подготовительных операций:
- разработку проекта и плана проведения работ;
- расчеты материалов и конструкций;
- разметку площадки, планировку;
- разработку грунта;
- формирование котлована;
- забутовку дна, трамбовку, первичную гидроизоляцию геотекстилем;
- формирование усиливающей «подушки»;
- разработку графика бетонных работ и пр.
К основным бетонным работам в строительстве относятся:
Вернуться к оглавлениюПриготовление смеси и доставка
Компоненты бетона выбранных фракций проверяются на отсутствие примесей, пыли. Весь объем песка и гравия промывается (при необходимости). Марка свежего цемента должна обеспечить марочную прочность бетона. Объем (масса) компонентов для приготовления раствора требуемой марки определяется по специальным таблицам. Изменением состава, соотношения фракций компонентов формируются бетоны с плотностью 300 — 4500 кг/м3, которые обеспечивают прочность 1,5 — 80 МПа.
Вода в нужном объеме добавляется в предварительно перемешанную смесь компонентов в последнюю очередь. После затворения состава в бетон воду добавлять нельзя. Раствор для больших близко размещенных площадок в нужном объеме производится заводами строительных компаний (по параметрам заказа обеспечиваются подбор, автоматическое дозирование и замешивание составляющих). При больших расстояниях доставки смесь готовится в передвижных бетоносмесителях (во время движения сухой состав перемешивается), композиция затворяется за 15 мин. до прибытия машины на объект.
Для приготовления небольших объемов смеси используются ручные инструменты или средства малой автоматизации (бетономешалка, перфоратор с насадкой). В зимних условиях для сокращения времени твердения применяются цементы высоких марок (от М300 и выше), которые быстро твердеют, и в смеси вводятся добавки, поднимающие морозостойкость всего объема. Время доставки смеси определяется лабораторией.
Вместе с тем предельное время перевозки от завода компании до площадки — от 45 минут ( 20 град.) до 1,5 часа ( 5 град.). Когда временной интервал превышает 90 мин, в смесь вводятся добавки, замедляющие твердение и схватывание, пластификаторы. Готовую бетонную смесь необходимо залить в опалубку в течение 1-го часа после приготовления.
Вернуться к оглавлениюПодготовка и установка опалубки, распалубка
Бетонные и железобетонные работы предваряет формирование опалубки. Площадка освобождается от мусора, строительных материалов. Выбирается для применения съемная (несъемная) опалубка, вид материала (дерево — доски, брус, влагостойкая фанера, металл, железобетон, полимеры — пенополипропилен, стеклотекстолит и пр.). Прочность и жесткость формы опалубки обеспечивается метизами: стяжками, болтами, резьбовыми шпильками (шаг 100 – 200 см) в зависимости от масштабов и типа конструкции. Внешние стороны опалубки подпираются распорками.
Внутренние размеры опалубки, ее форма на всех уровнях должны соответствовать проекту (допуски не должны превышать 2 мм на 1 м. п.). Элементы тщательно подгоняются, герметизируются пеной. Форма внутри должна быть чистой, с гладкими стенками. Их можно проложить полиэтиленом, а также смазать водным раствором из мыла и керосина (мыло-масло) или отработкой машинного масла.
Опалубка должна легко разбираться при демонтировании с возможностью повторного применения. Она аккуратно демонтируется после достижения бетоном 70 – 80% марочной прочности (в оптимальных условиях через 7 – 12 суток). Если конструкция имеет несущую опалубку длиной больше 8 м., распалубка проводится при наборе 100% прочности. Ненагруженным конструкциям достаточно набрать прочность 0,2 — 0,3 мПа (по результату лабораторных испытаний или приобретению бетоном светлого оттенка).
Вернуться к оглавлениюАрмирование
Металлические стержни формируют объемную ячеистую конструкцию, которая состоит из прутков, пересекающихся под прямым углом. К применению допускаются специальные виды стали. Шаг укладки варьируется от 100 до 400 мм в зависимости от результатов расчетов. Диаметр применяемых стержней рассчитывается и лежит в пределах от 8 до 16 мм. Арматурная структура размещается в опалубке на 20 – 30 мм выше ее дна и на 20 – 30 мм ниже ее верхнего среза.
Так создается защита арматуры от коррозии. В точках пересечения стрежни соединяются сваркой (точечной, дуговой), пластиковыми фиксаторами или вязальной проволокой. Метод соединения зависит от типа нагрузки, воспринимаемой конструкцией. Армирование потребует использования для 1 м3 бетона 70 – 120 кг металлической арматуры.
Вернуться к оглавлениюУкладка и уплотнение смеси
Бетонная смесь подается к месту заливки по виброжелобам, пневмонагнетателями, бетоноподъемниками, бетононасосами, транспортерами или тачками и ведрами. Количество перегрузок бетонного раствора должно сводиться к минимуму. Способ укладки определяется пластичностью, густотой и жесткостью состава. Смесь предпочтительно укладывать за один проход, если это невозможно, создаются вертикальные и горизонтальные рабочие швы.
Последующая доливка производится до начала схватывания смеси либо через 3 – 4 дня (интервал достаточный для твердения состава). Максимальная высота укладки 20 – 50 см, если слоев несколько — толщина должна быть различной. Направление укладки раствора выбирается одно во всех слоях. Высота падения состава в опалубку не должна превышать 2–х метров. Каждый слой разравнивается и трамбуется, как и завершающий, который выравнивается по верхнему срезу опалубки.
Вибротрамбованием удаляется из бетона воздух, и он размещается во всех участках формы. Время вибровоздействия — до 40 сек., а шаг перестановки инструмента — 20 – 50 см (с перекрытием зон). Жесткие составы трамбуются дольше. Касаться устройством арматуры и опалубки при работах недопустимо.
О необходимости завершения свидетельствует появление «бетонного молочка» вдоль стенок опалубки. Плиты перекрытий подлежат бетонированию одновременно с балками. Последние заполняются раствором в два слоя при высоте больше 0,5 м. Если площади перекрытий превышают 30 м2, создаются деформационные швы.
Вернуться к оглавлениюУход за бетоном
Монолитным бетонным конструкциям при температуре 20 град. обеспечивается медленное равномерное испарение влаги укрытием влагоемкими материалами, пленками и регулярным увлажнением (круглосуточно вначале каждые 3 – 4 часа и позже реже). Такой режим на площадке начинается через сутки после заливки и поддерживается 7 – 10 суток, обеспечивая набор прочности до 70% за 28 суток. Камень также может покрываться составами, образующими пленку, которые удерживают влагу в материале.
Монолитный бетон укрывается от солнечных лучей. Температура 5 град. предполагает прекращение увлажнения. При низких и отрицательных температурах уложенная смесь разогревается электрическим методом (электрообогрев, электропрогрев), укрывается палатками, прогревается паром. Нагрев материала обеспечивается до 70 град. При работе необходима сохранность конструкции от сотрясений и ударов, перепадов температуры.
Вернуться к оглавлениюОбработка поверхностей
Свежая уложенная поверхность бетона сначала разравнивается правилом. Затем площадь обрабатывается гладилкой, которая формирует первичную идеально ровную поверхность раствора. Движения гладилкой во взаимно перпендикулярных направлениях убирает лишнее «бетонное молочко» с поверхности.
Затем после 3 – 4 дней твердения бетон окончательно разглаживается затирочными вертолетами, которые формируют идеально гладкие поверхности путем инструментального уплотнения бетонной поверхности. Вертолеты втирают в массив бетонной поверхности материалы верхних слоев стяжки.
Вернуться к оглавлениюЧерновая обработка начинается через 4 – 20 часов после укладки раствора, окончательная — через 10 – 14 часов после черновой.
Другое
Доставленный на площадку объем смеси должен иметь паспорт бетона (класс, время производства, характеристики). В строительстве отдельные процессы регламентируются технологическими картами. Качество контролируется отбором проб с рабочих участков и их испытанием. Контролируют работу с арматурой и уход за бетоном.
Вернуться к оглавлениюКак работать с бетоном правильно?
Строительство предполагает точное выполнение регламентов всех видов работ на площадке. Это касается не только технологических приемов и способов, не менее важны правила безопасного выполнения операций. Практически все работы требуют внимания, знаний и устойчивых навыков деятельности.
Технология работ с бетоном не является трудной, когда правильно применяются приемы и методы, подобраны требуемые параметры элементов смеси.
kladembeton.ru

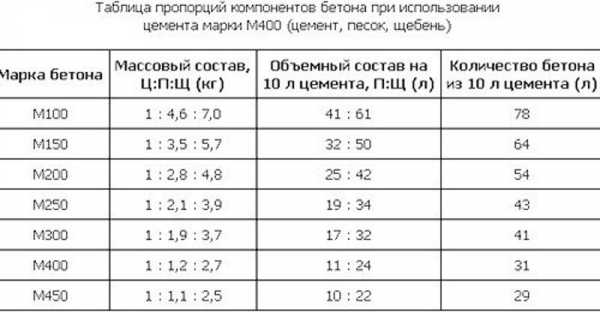

Расчет состава бетона без ошибок
При любом строительстве одним из главных положений считается расчёт состава бетона. Для этого существует целый ряд специальных методик, которые помогают определить точный состав бетонной смеси для тех или иных работ.
Составление расчета бетонного раствора имеет очень важную роль, потому что влияет на качественные показатели этого элемента возводимого дома. Но не стоит сбрасывать со счетов и показатель экономический, который в настоящее время является очень важным.
Бетонная смесь
Для того, чтобы рассчитать правильный состав смеси, необходимо пользоваться той технологией расчёта, которая подходит для тех либо иных работ.
Такой подбор методики позволит создать максимально правильный раствор. При правильном выборе технологии расчёта производится приготовление качественной бетонной смеси, которая соответствует всем требованиям и инструкциям по строительству.
Но необходимо сразу же отметить, что производить расчет бетона на прочность и надежность достаточно сложно.
И с первого раза молодым специалистам сделать это достаточно сложно. Тем более, застройщикам, которые не имеют образования в сфере строительства.
Этапы методики
Независимо от того, какой метод расчёта бетона выбран, проводится точный подбор нужных строительных материалов, где смеси играют не последнюю роль, которые можно подобрать, пользуясь специальными таблицами, имеющимися во всех строительных нормах и правилах.
Такие таблицы перечисляют список нужных материалов для того или иного рода бетонной смеси.
На выбор бетона влияет марка используемого цемента, тип строящейся конструкции и погодные условия нужного для строительства района. Кстати, стоит заметить, что в производстве бетона не последнюю роль будет играть вода. Учтите это.
Второй этап для всех методик тоже схожий. На данном этапе, пользуясь специальными расчётами, таблицами, а при необходимости и лабораторными исследованиями, подбирается необходимое количество всех используемых для организации нужного типа бетона материалов.
Для таких расчётов довольно важно подобрать правильные способы расчёта количества материалов. В противном случае, бетонные смеси не будут достаточного качества, что повлечёт за собой ряд неприятных событий.
Всем известно, что избыток одного их компонентов обязательно приведет к падению качества бетона, даже, если это будет цемент.
Третий этап считается экспериментальным. Для этого делается небольшая партия бетонного раствора, которая поддаётся некоторому тестированию. В ходе проведения элементарных тестов на прочность, можно вносить некоторые корректировки в состав бетона.
Теория ИСК предоставляет строителю общий стандартный метод расчёта нужного для строительных работ бетона. Такой метод мы и попробуем описать, но, для этого необходимо уточнить некоторые неоспоримые факты из ИСК теории.
Теория о материале
Самым главным законом данной теории можно смело считать закон створа. Механические свойства бетона подпадают под закон оптимальной прочности различных структур. Изучив данный закон, становится понятным, что прочность бетонной смеси ли раствора не может быть переменным явлением – данная величина является постоянным показателем.
Монолитный ленточный фундамент
Данное понятие относится и к выполнению максимальной прочности камня цементного R • (В/Ц) . R выступает в роли прочности цементного камня.
Оптимальная структурная прочность добывается методом тестирования, но, при наличии специальных формул, можно произвести точный расчёт такой прочности. R=K[cl(c+e+a)] п.
В данной формуле К — это требуемая константа, а значения c,e и а – это точные объёмы выбранной цементной марки, воздуха и воды, которые будут находиться в растворной смеси.
Значение п – степени носит характер отношения элементов заполнения, а также возможные некачественные свойства готовой структуры смеси. Основываясь на общий закон прочности и данную формулу, можно вывести формулу бетонной прочности общего характера: Rб = R*ц /x п
В этой формуле Rб – это общая прочность бетона с выполнением подходящей структуры, которая носит характер любого свойства растворной смеси.
К таким свойствам относятся:
- Максимальное сжатие раствора;
- Максимальное растяжение;
- Изгиб и разгиб структуры.
R*ц – это итоговая прочность камня цементного с наилучшей структурой. Данная структура была определённа по той же схеме, что и степень прочности бетона при тех же расчётах.
Х – это фактическое соотношение величины цементного камня и бетона с максимально прочной структурой.
Данная величина имеет одинаковое отношение со средними толщинами (?; ?*) водных масс в готовом растворе. Другими словами, в виде формулы это выглядит так: В/Ц / В*/Ц = ?/?*.
Для тех материалов, которые используются для приготовления бетона, а также для выбранного метода расчёта бетонного состава, существует физическое смысловое значение.
Основываясь на вышеизложенную формулу, можно сказать, что для того, чтобы достигнуть увеличения общей прочности бетонной смеси, необходимо увеличить Rц*. Достигнуть этого можно при помощи добавления химических присадок.
Бетон — основа основ в строительстве
К таким присадкам относятся:
- Катализаторы активных веществ;
- Повешение твердения бетонного раствора в холодное время года;
- Повышение марки цементного материала.
Кроме того, формула показывает, что для достижения максимальной прочности бетонной смеси необходимо снизить общее значение ВЦ и значение используемой степени.
Для того чтобы снизить значение ВЦ необходимо добавить специальную присадку, которая отвечает за снижение количества частиц воды в готовом растворе.
Кроме того, при помощи интенсивного перемешивания раствора можно добиться выталкивания лишней воды на поверхность густого раствора. Чтобы снизить значение степени п, можно воспользоваться методом промывания наполнительных материалов. Кроме того, для таких целей можно использовать более объёмный заполнитель.
При помощи простой оптимизации технологических крайностей, можно добиться приличного запаса прочности бетона.
При объединении двух перечисленных формул, можно достигнуть образования общей формулы, которая будет отображать все значащие элементы, которые непосредственно влияют на основании прочности бетонной смеси при различных воздействиях. К таким воздействиям относятся:
- Растяжение;
- Сжатие;
- Упругость.
Другими словами, в формуле отображено наличие в растворной смеси связующего вещества В+Ц. Из этого выходит, что наполнительные частицы П+Щ=100-(В+Ц)% общей массы раствора.
Из всего этого можно сделать вывод, что расчёт начального состава бетона подразумевает пересмотр и замену всех числовых значений формулы, что непосредственно влияет на общую прочность бетона.
Расчёт состава
Итак, с формулами, которые обозначены в теории ИСК, немного разобрались. Теперь можно переходить к непосредственному проектированию составляющих бетонных частей, чтобы рассчитать полный его состав. На определённой стадии расчётных работ будет задействовано специальное программное обеспечение.
Невозможно представить стройку без бетона
Для начала, необходимо определить активность камня цементного R.
Принимать его нужно, как основную матричную составляющую бетона, а также самого маленького значения итогового соотношения ВЦ, которое способно обеспечить растворной смеси необходимую и качественную структуру.
Для этого необходимо приготовить тесто из цемента с тремя отличающимися ВЦ. Из этого теста нужно слепить кубики по 10 сантиметров. Для этого цементное тесто должно быть необходимой густоты.
После того, как они застынут, можно будет определить их прочность в целом и каждой грани по отдельности.
Затем стоит определить нужный состав наполнителей (песка и щебня). Для этого нужно взять любой прочный сосуд с общим объёмом 2 литра и заполнить его намоченным щебнём. После этого сосуд нужно придать взвешиванию, из чего можно узнать точный удельный вес щебня.
После этого, в данный сосуд необходимо добавить мокрый песок, который перед этим уже был взвешен. Песок просыпается между щебнём и заполняет все пустоты. Для того, чтобы мокрый песок качественно заполнил все существующие между щебнём пустоты, сосуд нужно придать непрерывной вибрации.
После того, как все пустоты будут забиты мокрым песком, сосуд нужно взвесить. Из полученного веса можно высчитать точное соотношение массы обоих наполнителей.
Смачивать песок и щебень нужно для того, чтобы определить максимальный вес материалов. В сухом состоянии они имеют меньший вес, но, при практическом замешивании раствора этот вес будет увеличиваться, как от воды, так и от погодных условий.
Следующим этапом является определение нужного количества всех начальных материалов, которые используются для приготовления бетонной массы. Данный этап делится на основную и вспомогательную часть.
Устройство фундамента из бетона
Для того, чтобы понять принцип расчёта и подбор состава тяжёлого бетона, нужно начать с вспомогательной части определения количества материалов.
Данная часть этапа заключается в проведении небольшого эксперимента, который поможет определить пит степень, которая используется в главной формуле состава и прочности.
Используя лабораторные данные, выстраивают некую кривую, которая имеет значение подходящих структур при случайном показателе ВЦ в литрах. Благодаря этому, можно найти в конкретной точке А необходимую величину RA на данной кривой.
Кроме того, из этого можно вычислить общее значение ВЦ в конкретной точке В.
Основываясь на данные RA, В+Цв, ВЦА, можно определить общее значение всех показателей пит степени, которые становятся понятными при применении этой формулы. Значения ВЦ и RA были определены ранее.
Не стоит забывать, что эти данные необходимо перепроверить, а в некоторых случаях и изменить. Изменение числовых данных зависит от полученной прочности растворной смеси.
Некоторые значения нужно увеличить, а при необходимости и уменьшить, чтобы достигнуть максимальной прочности состава раствора и конечного результата бетона.

Соотношение цемента, песка и щебня
Вторая часть данной операции считается расчётной. Для начала нужно произвести полный расчёт материалов по общей массе на 1 тонну бетонного раствора.
После того, как такое значение будет известным, можно пересчитать полученный результат в кубические метры и вычислить необходимое количество требуемых для использования материалов.
Одним словом, данный процесс довольно сложный и может быть непонятным для начинающих строителей.
Для того чтобы облегчить им задачу, существуют специальные компьютерные программы, которые способны произвести качественный и быстрый расчёт начального состава частей бетонной смеси.
yegorka.com
Руководство по работе с бетоном
Работы с бетоном можно разделить на три основных этапа: подготовка, приготовление бетонной смеси и укладка бетона. Важным также является этап затвердения бетонной смеси.
Следует учесть, что при создании конструкций перед началом работ с бетоном необходимо составить проект, к которому нужно приложить схемы с подробными расчетами.

Работа с бетоном делится на три основных этапа: подготовка, приготовление смеси и укладка. Немаловажным также является и затвердение бетона.
Строительные инструменты и материалы

Для работы с бетоном вам понадобятся: бетономешалка, гладилки, кельма, трамбовка, и др.
Для проведения работ потребуются: строительный уровень, рулетка, угольник, мерная рейка из дерева, ерунок, складной м, нутромер, малка, циркуль, лопата, ведра, бетономешалка, весы, лейка, трамбовка, нивелир, правило, пленка или картон, вибраторы, материалы для изготовления опалубки (дерево, фанера и т.д.), молоток, гвозди, компоненты для создания бетонной смеси (песок, щебень, цемент, вода, краситель и т.д.), арматура, дрель или перфоратор с насадкой “миксер”, пластиковые формы и масляная смазка (при изготовлении плитки из бетона).
Подготовительный этап
Подготовка к заливке бетона заключается в очищении территории, планирования местности, изготовлению опалубок и форм для блоков, плитки и дорожек.
Подготовительный этап при работе с бетоном вовсе не является второстепенным. Иногда он составляет большую часть всех проводимых бетонных работ. В процесс подготовки включены планировочные и земляные работы при изготовлении подвальных помещений, фундаментов зданий, погребов, колодцев и смотровых ям. Сюда же можно отнести работы по изготовлению различных опалубок и форм для изделий из бетона (различных блоков или плитки для площадок и дорожек).
Установка опалубки является очень ответственной операцией в бетонных работах. Нужно обеспечить необходимые размеры и геометрию, а также прочность всех элементов опалубки, чтобы избежать деформации от действия бетонных масс. Леса и опалубки должны быть простыми в изготовлении, разборке и сборке, прочными и жесткими. Та сторона опалубки, которая будет примыкать к бетону, должна быть идеально гладкой, все стыки щитов и досок при бетонировании не должны пропускать цементного молока. Для того чтобы снизить стоимость бетонных работ, щиты и прочие элементы опалубки изготавливают с учетом многократного их использования. Зачастую стоимость создания опалубки составляет около 30% от всей стоимости железобетонных и бетонных конструкций.
По виду основного материала опалубка бетонных, железобетонных и монолитных конструкций подразделяется на фанерную, деревянную, железобетонную, металлическую и комбинированную конструкции.
Для возведения деревянной опалубки используется древесина с уровнем влажности около 25%.
Деревянную опалубку обычно изготавливают сразу на строительной площадке. Для возведения конструкции используют лесоматериал хвойных пород с уровнем влажности древесины около 25%. От того, с какой точностью будут изготовлены элементы опалубки, зависит качество будущих конструкций. Все отклонения от проектных размеров в изготовленных элементах должны быть минимальными. Недостатками деревянной опалубки является ее склонность к деформации при намокании, транспортировке и усушке, а также невысокая прочность. Из-за этого начинается коробление, раскрытие швов между досками и растрескивание. Но, несмотря на недостатки, деревянная опалубка получила широкое применение при сооружении монолитных, железобетонных и бетонных сооружений и конструкций.
Металлическая опалубка изготавливается в специальных цехах или мастерских. Все элементы должны быть выполнены с высокой точностью, чтобы избежать отклонения от проекта.
Металлическую опалубку и оснастку к ней изготавливают в цехах металлоконструкций или в механических мастерских. Все заготовки элементов опалубки производятся с очень высоким классом точности. Отклонения от проектных размеров допускаются не более чем 2 мм на 1 погонный м щитов. Металлическая опалубка обеспечивает гладкую, ровную поверхность бетона. Помимо этого, она имеет очень много достоинств. Хоть она и намного дороже деревянной опалубки, но имеет беспредельную оборачиваемость (не менее 50 раз), поэтому экономически целесообразно применять именно ее. Недостатками является ее теплопроводность, высокая стоимость, проблемы при креплении разных элементов к опалубке. Ее вес подразумевает использование на строительной площадке подъемных механизмов, а это делает проект значительно дороже.
Для установки фанерной опалубки фанера используется только в качестве обшивки, каркас выполняется из металла или дерева.
Фанерная опалубка по сравнению с металлической имеет низкую теплопроводность, к ней намного легче крепить разные элементы. Фанера применяется только для обшивки, сам же каркас делают из металла или дерева. По сравнению с металлической или деревянной, фанерная опалубка имеет меньший вес. Однако к фанере предъявляются высокие требования – она должна быть ламинированной и водостойкой.
Во время бетонирования железобетонная опалубка играет роль опалубки, а после является элементом конструкции создаваемого сооружения. Ее достоинством является исключение самого процесса распалубки. Это значительно упрощает процесс ее крепления. Недостатком является большой вес и высокая теплопроводность. Используется в основном во время строительства гидротехнических сооружений, где она играет роль наружной постоянной защитной облицовкой сооружения.
Комбинированную опалубку устраивают в целях лучшего использования качеств различных материалов. Чаще всего комбинируют в конструкции дерево и металл.
Приготовление бетонной смеси

Для приготовления качественной смеси нужно придерживаться определенных пропорций, которые зависят от марки цемента и типа строительного сооружения.
Изготовление бетонной смеси – важный и ответственный этап, так как если выбрано неправильное соотношение компонентов при изготовлении смеси и выполнено некачественное перемешивание, то хорошего бетона вы не получите. Подобранный по размеру щебень или гравий следует отмерять нужными частями и насыпать грядкой на боек (деревянный щит шириной не менее 1 м). После этого заполнитель следует хорошо перемешать. Песок и цемент перемешивают отдельно, изготовленной смесью посыпают подготовленный крупный заполнитель, затем все компоненты очень тщательно гарцуют (перемешивают) до полной однородности.
Для получения качественного и однородного раствора, его необходимо смешивать слоями: сначала гравий, потом цемент и т.д
Чтобы ускорить весь процесс перемешивания и получить однородную смесь, все материалы следует насыпать слоями: вначале слой гравия, затем слой песчано-цементной смеси и т.д. Легче и качественнее будет, если работы по смешиванию будут производиться втроем: при этом двое смесь перемешивают с помощью лопат, а третий разравнивает поверхность металлическими граблями.
После сухую смесь поливают водой (для этого можно использовать лейку) и снова тщательно перемешивают. При изготовлении бетонной смеси следует учитывать, что после добавления воды смесь значительно уменьшится в объеме. Из одного кубического метра сухой смеси можно получить от 0,6 до 0,7 м3 бетонной массы.
Для смешивания всех составляющих можно использовать дрель или перфоратор с насадкой “миксер”. Если объем работ очень большой, то целесообразно для приготовления смеси использовать бетономешалку. Песок с цементом и гравий загружаются в бетономешалку с помощью лопаты, при этом постепенно добавляется вода. Приготовленную бетонную массу следует уложить в течение часа. В процессе проведения работ следует позаботиться о материалах: чтобы цемент не отсырел и не загрязнил территорию, мешки с цементом нужно укладывать на пленку или картон.
Если выбрано верное соотношение заполнителя, цемента и воды, то масса приобретет землисто-влажную консистенцию.
Этап укладки бетона
Укладка бетона производится слоями различной толщины, но при этом толщина слоя не должна превышать 20 см.
Работы по укладке бетона при строительстве следует производить не менее тщательно, чем все остальные этапы работ. Изготовленная бетонная масса укладывается слоями, имеющими различную толщину, но каждый слой не должен превышать 20 см. При этом каждый выложенный слой бетонной смеси нужно тщательно разровнять и уплотнить тяжелой трамбовкой. Это необходимо для того, чтобы в бетоне не было воздушных раковин.
Для того чтобы во время трамбовки бетонной массы раствор не смог вытекать из швов опалубки, доски нужно использовать обрезные и стыковать их плотно друг к другу. Чтобы деревянные доски опалубки не смогли впитывать из бетона воду и опалубка была плотнее, нужно за 2 часа до начала укладки бетона всю деревянную конструкцию хорошо смочить водой.
Каждый слой бетона необходимо выравнивать, чтобы следующий ложился ровно.
Верхний слой укладываемой массы нужно тщательно выровнять, ориентируясь по краям опалубки. Прежде чем начать укладывать последний слой бетона, нужно удостовериться, не следует ли ее выверить. Это можно сделать при помощи длинного строительного уровня или гидростатического нивелира.
Разглаживать поверхность можно при помощи ровной длинной доски-правила, при этом используя опалубку в качестве направляющей. Делать это нужно в два приема: вначале – грубо, после – окончательно.
Чтобы уплотнить литую массу, обычно используют вибраторы. При воздействии колебаний, которые создаются при помощи этих электрических машин, все компоненты смеси хорошенько уплотняются, и воздух, который находится внутри, в виде пузырьков начинает выходить наружу. Однако не следует слишком долго уплотнять подобным образом бетон, так как масса может начать расслаиваться.
Если место, где будет укладываться бетон, расположено близко, то массу можно доставлять при помощи ведра. При отдаленном расположении строительного объекта от рабочей площадки лучше будет использование тачки для доставки смеси.
Затвердение бетонного раствора
Твердеть бетон начинает через два часа после заливки. В это время рекомендуется провести разметку трассы кладки кирпича.
В первую очередь после заливки бетон начнет схватываться, после этого примерно через два часа он начнет твердеть. Именно в этот период времени есть смысл произвести разметку трассы кладки из кирпича на отлитой фундаментной плите или ленте.
При правильном поддержании уровня влажности и температуры в течение первого времени (до 2-3 недель) после укладки бетона повышается его долговечность, водостойкость и прочность. Плохо затвердевший бетон может иметь малую или высокую пористость. Если неправильном ухаживать за бетоном при строительстве в период затвердения, он подвергается выветриванию, воздействию агрессивных сред, коррозии арматуры и растрескиванию. У такого бетона заметно снижается количество циклов замораживания-оттаивания и достигается лишь половина от максимально возможной прочности.
Та химическая реакция, которая происходит в цементной смеси во время добавления воды и вызывает ее схватывание при строительстве, называется гидратация. Основная часть массы этой воды испаряется, при этом оставляя внутри пустоты – поры и раковины. Именно в размерах и количестве этих пустот определяется разница между плохо и хорошо затвердевшим бетоном. При правильном затвердении бетона гидратированный цемент заполняет большую часть пустот, тем самым увеличивая его долговечность и прочность.
Температура оказывает влияние на скорость гидратации: чем выше температура, тем быстрее происходит реакция, тем прочней будет бетон. Если температура воздуха находится в диапазоне от 10 ° до 32 °С, то нужды контролировать температуру бетона нет. Если температура ниже 10 °, то процесс гидратации будет происходить медленно, и бетон будет непрочен. Если же температура выше 32 °С, бетон будет слишком быстро набирать прочность, но вовсе не такую, как при благоприятном диапазоне температур. При этом существенно увеличивается вероятность, что он растрескается при резких температурных перепадах в атмосфере.
Необходимый уровень влажности твердеющего бетона при строительстве можно поддерживать двумя способами: предотвращением чрезмерной потери влаги путем нанесения специальных составов, армирования водостойкой бумагой, укрытия полиэтиленовой пленкой или путем постоянной подачи воды (методом разбрызгивания, укрывания намоченными материалами типа соломы, мешковины и т.д.). Специальные составы на поверхности бетона образуют мембрану, которая герметично запирает в нем воду. Следует знать, что герметичность мембраны не является абсолютной и за счет испарения потеря влаги все же происходит. В этих случаях пленка и прочие рулонные материалы будут предпочтительнее. А вот герметики при строительстве на вертикальную поверхность можно напылять, но они реагируют с красителями и другими отделочными материалами. Недопустимо затвердевание бетонной смеси при температуре ниже границы замерзания воды. Однако вероятность повреждения бетона для большинства смесей спустя сутки после укладки сводится к нулю.
При температуре воздуха выше +15° бетон следует поливать, начиная со второго дня после укладки. Увлажнение продолжают в течение 1-2 недель. Если температура воздуха +10°, то увлажнение продолжают до 10 дней. В течение первых дней бетон следует поливать до 5 раз в день, а после 5 дней – 2-3 раза в сутки при условии, что погода не жаркая. Бетоны на шлаковых и пуццолановых портландцементах следует поливать 5-7 раз в день на протяжении 2-3 недель. Орошать можно с помощью обычной лейки. Изготовленную бетонную плитку можно укладывать не ранее чем через три недели после заливки форм.
Метод укладки бетона напрямую зависит от того, какая технология возведения построек используется. Бетонные работы не являются очень сложными, при знании технологии работы с бетоном и правильном подборе качественных элементов смеси все работы вы сможете провести самостоятельно.
