График набора прочности бетона – таблица по времени
Возведение конструкций различной конфигурации и назначения предполагает заливку фундамента. Поэтому многие строители, преимущественно начинающие, интересуются тем, каково же время набора прочности бетона. Сразу стоит отметить, что этот процесс зависит от многочисленных моментов, среди которых не только условия окружающей среды, но и составляющие самого раствора, используемого для заливки фундамента.
В этой статье мы попробуем разобраться, как набирает прочность бетон и есть ли методы ускорения этого процесса.
Условно, он делится на 2 этапа:
- Схватывание. Этот этап происходит в течение первых 24 часов после замешивания основы. Время схватываемости раствора зависит от показателей температуры в помещении или на улице. И если обеспечить должные условия, то можно ускорить схватывание бетонной массы.
- Твердение. Как только основа схватится, то наступает затвердение. Как ни странно, но затвердевание фундамента продолжается в течении 12-24 месяцев.

При этом заявленные производителем значения, при обеспечении благоприятных условий, определяется на 28 день после заливки.
Интересно, что во многих источниках можно найти, от чего зависит кинетика набора прочности – температур, время. влажность, качество ингредиентов. Но мало где найдешь ответ на вопрос, за счет чего бетон набирает прочность? Это происходит в процессе гидратации цемента.
В сухом материале присутствуют 4 основных элемента:
- аллит;
- белит;
- трехкальциевый алюминат;
- четырехкальциевый аллюмоферрит.
Первым при замесе в реакцию вступает аллит, но это самый хрупкий минерал. Далее идут алюминаты и алюмоферриты. Последним в реакцию вступает белит, он же и дает необходимую прочность. При этом он гидратируется постепенно, ежегодно набирая нужные параметры. Даже спустя 50 лет процесс гидратации идет, соответственно, все это время бетон продолжает набирать прочность.
Процесс гидратации цемента начинается с момента смешения с водой и продолжается в течение долгого времени
Что же касается именно бетона, то его параметры зависят от степени гидратации цемента.
Если речь идет о низкой степени, то спустя 4 недели она достигнет искомых 90%. В высокопрочном составе через это же время будет только половина (до 49%), и в дальнейшем с течением времени она будет только нарастать. В среднем за 3-5 лет прирост составляет порядка 60%.
Что влияет на вызревание фундамента
Как было сказано ранее, на то, сколько бетон набирает прочность, влияет целый ряд нюансов, к основным из которых относится:
- температурные условия окружающей среды;
- уровень влажности в месте, где производится заливка основы;
- марка цемента;
- время.
Температурные условия
Набор прочности бетона в зависимости от температуры окружающей среды, это актуальный вопрос для большинства людей, которые собственными силами занимаются заливкой фундамента. Тут стоит запомнить одно главное правило: чем холоднее на улице или в помещении, где проводится бетонирование поверхности, тем больше время твердения.

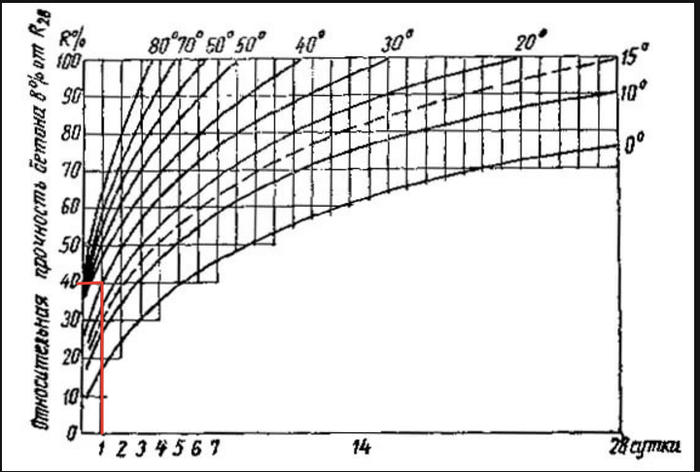

Скорость набора прочности бетона в зависимости от температуры
При температуре ниже 0°С укрепление основы приостанавливается и, как следствие, срок набора прочности увеличивается на неопределенное время.
Порой достижение заявленных производителем прочностных характеристик происходит спустя несколько лет. Это когда процесс происходит в северных регионах. Такое явление обусловлено тем, что вода, имеющаяся в цементной массе, замерзает. А поскольку за счет влаги обеспечивается необходимая для процесса гидратация, то и затвердевание, так сказать, «замораживается».
Но как только на улице начнет теплеть и станет выше нулевой отметки, твердение продолжится. И так далее. Так выглядит набор прочности бетона в зависимости от температуры.
Теплые погодные условия «активизируют» и ускоряют твердение цементной основы. Скорость твердения бетона в зависимости от температуры прямо пропорциональна увеличению показателей окружающей среды. Так, при 40°С заявленные производителем показатели достигаются через 7-8 дней. Именно по этой причине многие опытные специалисты рекомендуют проводить заливку бетонного фундамента на приусадебном участке в жаркую погоду, за счет чего требуется гораздо меньше времени на организацию всего строительного процесса в целом, нежели в случае с заливкой фундамента в более холодную погоду.
Зимой, как только температура опускается до отметки 0 градусов, процесс гидратации полностью прекращается
Но даже в этом случае не стоит «пережаривать» бетон – пока нижние слои схватятся, верхние начнут трескаться. Это не добавляет ни эстетики, ни твердости. При проведении работ в жаркое время поверхность 2-3 раза в день обильно поливают водой и накрывают целлофаном.
За сколько бетон набирает прочность в зимнее время года? По сути, возведение фундамента зимой – это трудоемкий процесс, который требует использования специального оборудования для регулярного прогрева цементной массы с целью ускорения процесса его затвердевания.
При работе с бетонной массой с целью ускорения ее затвердевания нагрев свыше 90°С недопустим. Это может привести к растрескиванию будущей поверхности.
Для того, чтобы понять каким образом температура влияет на процесс затвердевания, можно изучить график набора прочности бетона.
Это позволит визуально разобраться в данном явлении. График набора состоит из линий, которые выстроены на основании данных, собранных для цемента М400 при разном режиме.
График твердения бетона позволяет определить, какое процентное соотношение от марочных показателей будет достигнуто через некоторый временной промежуток. Проще говоря, по этим линиям можно узнать, сколько дней масса набирает марочное значение твердости при той или иной температуре.
График набора прочности по марке цемента
Время
С целью определения оптимального, можно даже сказать, безопасного срока начала проведения строительных работ зачастую берется во внимание таблица набора прочности. По ней можно с легкостью определить за какое время застынет фундамент, приготовленной из той или иной марки цемента. Поэтому опытные специалисты всегда и пользуются подобными информационными таблицами.
Марка цемента |
| Срок затвердевания по суткам | ||||||
1 | 2 | 3 | 5 | 7 | 14 | 28 | ||
Показатели твердости бетонной массы на сжатие (% от заявленной) | ||||||||
М200-300, замешанный на портландцементе марки 400-500 | 2 | 3 | 6 | 8 | 12 | 15 | 20 | 25 |
0 | 5 | 12 | 18 | 28 | 35 | 50 | 65 | |
+5 | 9 | 19 | 27 | 38 | 48 | 62 | 77 | |
+10 | 12 | 25 | 37 | 50 | 58 | 72 | 85 | |
+20 | 23 | 40 | 50 | 65 | 75 | 90 | 100 | |
+30 | 35 | 55 | 65 | 80 | 90 | 100 | — | |
В том случае, если нормативно-безопасный срок установлен на отметке в 50%, то самым оптимальным сроком старта строительных работ будет 72-80% от заявленных марочных показателей.
Показатели влажности
Сниженные показатели влажности окружающей среды негативно отражаются на процессе твердения фундаментной базы. При полнейшем отсутствии влаги процесс гидратации практически не происходит, и набор твердости неизбежно останавливается. Именно поэтому очень важно следить за влажностью заливаемого фундамента.
Если в помещении или на улице, где осуществляется заливка или кладка фундамент, повышенная влажность (70-90°), то скорость нарастания прочностных показателей возрастает.
Прогрев до такого высокого температурного режима при минимальных значениях влажности обязательно приведет к засыханию залитой поверхности и снизит скорость твердения. Чтоб избежать таких последствий, необходимо регулярно производить увлажнение. При таких обстоятельствах в жаркую погоду твердение будет происходить очень быстро.
ВИДЕО: Сколько твердеет бетон
Состав и эксплуатационные данные цемента
Если цемент обладает способностью тепловыделения и сразу после заливки он быстро твердеет, то после замерзания в цементной массе воды процесс твердения неизменно остановится.
Так, к примеру, глиноземистая масса после заливки выделяет в 7 раз больше теплоэнергии, нежели обычный портландцемент. Благодаря этому замешанная на основе такого цемента строительная смесь способна быстро набирать прочность даже при температуре ниже 0°С. что, собственно, и обусловлено его популярностью использования в холодное время года.
Стоит отметить и то, что марка цемента также влияет на скорость твердения заливки или кладки. Представленная дальше таблица наглядно демонстрирует эти данные.
Марка цемента | Показатели критической твердости (% от заявленной), минимум |
Для предварительно напряженных поверхностей | 70 |
М15-150 | 50 |
М200-300 | 40 |
М400-500 | 30 |
Вот, собственно, и все, что нужно знать о затвердевании фундамента.
Надеемся, эта информация будет использована вами на практике и поможет достичь поставленной задачи наилучшим образом!
ВИДЕО: Как ускорить затвердевание бетона
Когда снимать опалубку после заливки бетона
25 мая 2021 г.
Формование монолитных конструкций — фундаментов, стен, колонн, перекрытий и прочего — осуществляется путём заливки бетонного раствора в заранее подготовленные опалубки. Застывая, он приобретает заданные очертания и набирает прочности. Стоит отметить, что данные процессы проходят хоть и одновременно, но неравномерно. Если точнее, то части бетонной массы, расположенные ближе к крайним точкам и плоскостям, затвердевают быстрее, а находящиеся внутри — медленнее. Как следствие, внешне монолитное сооружение выглядит готовым уже на второй день после заливки, а внутренняя готовность наступает в среднем через 4 недели. При настолько большой разнице схватившуюся бетонную толщу на протяжении некоторого времени, зависящего от уличной температуры, влажности и других факторов, необходимо удерживать в опалубке.
Несоблюдение этого срока может привести к растрескиванию и даже обрушению полузастывшей конструкции. Такой результат, конечно же, никому не нужен, поэтому и возникают вопросы «Сколько бетон должен стоять в опалубке?» и «Когда снимать опалубку после заливки бетона?».
Важно! После заливки бетона в опалубку через 4-6 часов ослабить незначительно гайки на стяжных винтах. Так же рекомендуем обильно проливать залитый бетон водой 2-3 раза в день первые трое суток, в зависимости от погодных условий.
Сколько держать бетон в опалубке
Ответ на вопрос «Сколько должна стоять опалубка?» простой — «До тех пор, пока бетон не наберёт достаточную степень прочности». А вот когда это случится, узнать чуть сложнее. Поэтому разбираемся по порядку.
Как и с какой скоростью бетон набирает прочность
Бетон представляет собой строительную смесь, для которой характерен процесс созревания — постепенный переход из полужидкого состояния в твёрдое. Заключается последний в реакции между водой и компонентами цемента и проходит в три этапа.
- Схватывание — потеря смесью текучести и подвижности из-за кристаллизации структуры. Обычно занимает 1,5–2,5 часа.
- Высыхание — набор прочности от 30 до 95–98 %, достаточной для выдерживания определённых нагрузок. При температуре воздуха+20…+30 °C и влажности 80–100 % длится от 1 до 28 дней соответственно.
- Полное отвердевание — достижение прочности 100 %. Занимает от нескольких месяцев до нескольких лет.
Третий этап на принятие решения о том, когда можно снимать опалубку с бетона, не влияет никак, потому что на нём монолитная конструкция обладает высокой прочностью и готова либо к продолжению строительства, либо к вводу в эксплуатацию. На первом же этапе, наоборот, слишком рано задаваться вопросом «Через сколько часов можно снимать опалубку?», так как структура бетона в первые-вторые сутки после заливки ещё нестабильна и без поддержки опалубки может разрушиться. То есть, планируя, на какой день назначить снятие опалубки, необходимо уточнить сроки, касающиеся второго этапа созревания бетона.
Каковы сроки высыхания бетонной массы и от чего они зависят
Многочисленные наблюдения и специально организованные исследования показали, что бетон высыхает в среднем на 30 % за 1 день, на 50 % за 3 дня, на 70 % за 7 дней и на 95–98 % за 28 дней. Такие сроки характерны для температурных и влажностных условий, которые указывались выше. Если же их показатели меняются, то меняется и скорость высыхания, а вместе с ней и скорость набора прочности бетона. В частности, похолодание, дождливая погода приводят к замедлению процессов твердения, жара — к ускорению. Подобным образом влияют и другие факторы. Например, присутствие в смеси цемента низкой марки, шлака и/или керамзита, проведение операций по уплотнению бетона, наличие ухода за ним после заливки действуют замедляющее. Включение в состав высокосортного цемента, песка, гравия и/или специальных добавок, отсутствие трамбовки, искусственное прогревание бетонной толщи влияют наоборот.
Следовательно, решая, когда убирать опалубку, можно отталкиваться от эталонных сроков, но при этом учитывать их смещения в ту или иную сторону в зависимости от воздействий имеющего место в конкретной ситуации набора факторов.
Главное — не забывать, что спешка тут — не помощник. Лучше держать опалубку, сколько нужно и даже дольше, чем приступать к разборке раньше положенного. С другой стороны, слишком затягивать с демонтажом формовочной конструкции не стоит, так как после набора большей части прочности бетон уже не нуждается в поддержке и, следовательно, потребность в опалубке теряет актуальность. Тем более не стоит оставлять её, к примеру, на зиму, поскольку элементы из фанеры, дерева и некоторых других материалов способны оказывать деструктивные влияния на свежие бетонные поверхности.
При какой прочности снимается опалубка с разных типов конструкций
Итак, мы уже выяснили, что главное условие для начала распалубки заключается в наборе достаточной прочности бетона. Теперь самое время узнать её показатели. Назначаются они в зависимости от действующих на строящиеся конструкции нагрузок и равняются:
- 0,2–0,3 МПа или 30 % от прочности, предусмотренной в марке бетона, для вертикальных сооружений;
- 3,5 МПа или 50 % для армированных монолитов с пористыми наполнителями в составе, фундаментов и других горизонтально расположенных конструкций;
- 70 % для установленных под углом конструкций и различных перекрытий, длина которых не превышает 6 м;
- 80 % для разного рода перекрытий и установленных под углом конструкций, длина которых составляет более 6 м.
.
Данные значения закреплены Сводом Правил 70.13330.2012, которые являются актуализированной версией СНиП 3.03.01–87. Именно ими следует руководствоваться при выборе даты, когда можно будет убирать опалубку после заливки бетона. Каким образом? Рассмотрим ход суждений на примере решений наиболее часто задаваемых вопросов.
- Когда снимать опалубку перекрытия? Прежде чем определить, когда можно снимать опалубку с перекрытия, нужно измерить его длину. Если она не превышает 6 м, то достаточно будет прочности 70 % от заданной, а если превышает, то придётся ждать до набора 80 %.
- Когда можно снимать опалубку при бетонировании стен? Стены являются вертикальными конструкциями, поэтому стартом для начала демонтажа будет служить показатель 30 %.
- Когда снимать опалубку после заливки лестницы? В данном случае действуем в том же порядке, что и при поиске ответа на вопрос «Когда снимать опалубку перекрытия?».
- Когда можно снять опалубку после заливки крыльца бетоном? Здесь ответ зависит от того, каким способом сооружается крыльцо. Если оно делается в виде плиты, то подойдут показатели для фундаментов, то есть 3,5 МПа или 50 % прочности. Если же крыльцо строится по аналогии с перекрытием и примыкающим к нему лестничным маршем, то в качестве отправной точки придётся брать прочность 70 %. Вариант с 80 % не рассматриваем, так как для подобных конструкций длина более 6 м не характерна.
- Когда снимать опалубку с отмостки? Отмостка принадлежит к категории горизонтальных конструкций, поэтому распалубливать её можно при достижении 50 % прочности.
- Когда снимать опалубку с армопояса? Армопояс, какого бы вида он ни был, тоже является горизонтальной конструкцией и требует удерживания в опалубке до тех пор, пока значение прочности не достигнет 50 % или более.
То есть, решая, когда разбирать опалубку после заливки крыльца, отмостки, перекрытия или другого монолитного строения, в первую очередь определяем тип конструкции, а потом согласно ему подбираем в нормативном перечне необходимое значение прочности.
Как определить, на какой день можно снять опалубку после заливки бетона
Основные моменты, касающиеся сроков снятия формовочных систем, мы уже оговорили. Теперь разберёмся, как более точно вычислить, когда можно убрать опалубку без всяких опасений. Сделаем это на примере проведения расчётов, касающихся удаления формовочных систем с фундамента как наиболее популярной в профессиональном и любительском строительстве монолитной конструкции.
Через сколько дней снимается опалубка с фундамента согласно техническим нормам
Начнём расчёты с изучения нормативных данных. Если судить по сведениям, изложенным в СП 70.13330.2012, то снимать опалубку с фундамента можно при наборе им как минимум 50 % прочности от заявленной в марке бетона. Такая прочность при использовании наиболее популярного в подобного рода строительстве бетона М 300 и при идеальных температурно-влажностных условиях достигается за 2,5–3 дня. Вот только в реальности подобные условия можно создать разве что в помещении.
Под открытым небом они постоянно меняются в зависимости от времени суток и погоды. Также огромное влияние имеют особенности сезонов. Каким же образом учесть все нюансы и вместе с тем точно узнать, через сколько дней разбирать опалубку?
Когда снимают опалубку с фундамента летом
Оптимальными значениями температуры для набора фундаментом хотя бы половины прочности, как уже упоминалось ранее, являются те, которые находятся в диапазоне +20…+30 °C. В условиях климата, характерного для большей части нашей страны, к этим данным приближаются летние показатели. Поэтому определяя, когда снимать опалубку с фундамента летом, можно ориентироваться на третий или четвёртый день после бетонирования, то есть на момент прошествия требуемых СНиПами 2,5 или 3 дней.
Необходимо учитывать, что под температурными нормами подразумеваются среднесуточные значения. Если же действительные показатели превышают их, следует уделить максимум внимания своевременному увлажнению бетона или другим мерам, позволяющим замедлить процессы отвердевания.
В противном случае качество монолита ухудшится.
Когда снимать опалубку с фундамента осенью, весной, зимой
Теперь, когда мы выяснили, через сколько дней снимают опалубку с фундамента в тёплый сезон, рассмотрим сроки, касающиеся других времён года. От летних они отличаются большей продолжительностью, так как температура на улице снижается и, соответственно, застывание бетона замедляется. Если точнее, то при среднесуточной температуре воздуха в диапазоне от +16 до +19 °C включительно опалубка после заливки фундамента должна стоять не менее 4 дней, при +11…+15 °C — 5 дней, при +6…+10 °C — 7 дней, при +2…+5 °C — 10 дней и при +1 °C — 15 дней. По данному перечню сориентироваться, через сколько можно убирать опалубку фундамента осенью или весной, уже несложно. А как насчёт зимнего периода?
Зимой бетонирование, как правило, не проводится из-за преобладания на улице минусовых температур, при которых реакция между цементом и водой — гидратация — прекращается. Исключение составляют только ситуации, когда продолжение работ по сооружению объекта крайне необходимо, но тогда в бетон вводятся ускоряющие твердение присадки и/или обеспечивается прогрев монолитной толщи.
В подобных случаях, чтобы определить, через сколько можно разбирать опалубку, за основу следует брать осенне-весенние сроки и температуру, которая обеспечивается фундаменту во время застывания.
Когда можно снимать опалубку с ленточного или плитного фундамента без рисков нарушения его целостности
Когда снимать опалубку с фундамента, мы в общем уже разобрались. Но это не значит, что демонтаж можно начинать точно в высчитанный день. Изменение пропорций компонентов при замешивании бетона, неблагоприятные погодные условия и прочие обстоятельства могут внести свои коррективы в формирование структуры бетона, а потому по истечении отведённого для его твердения срока необходимо в обязательном порядке проверить, достигнута ли ожидаемая прочность. В случае с ленточным фундаментом она должна равняться 3,5 МПа. Данное значение при сооружении крупномасштабных объектов обычно определяется либо путём испытания заранее заготовленных проб, либо ультразвуковым методом с помощью специальных приборов.
В домашнем строительстве фундаментов под заборы, гаражи, сараи такие проверки проводятся редко, поскольку они требуют дополнительных затрат на покупку оборудования или услуги специалистов. Как в таких случаях проверяется прочность?
Способ 1. Проверка по звуку. Она заключается в нанесении удара на бетонную поверхность металлическим предметом, например куском трубы весом до 0,5 кг, и в оценке получившегося звука. Если он звонкий, значит, прочность хорошая. Глухой звук говорит о её недостаточности для снятия опалубки.
Способ 2. Проверка по следу от удара. Проводится она с помощью молотка и зубила. Сначала к поверхности высохшего фундамента прикладывается зубило, потом на него молотком наносится удар средней силы. Далее оценивается образовавшаяся на бетонной поверхности вмятина. Глубина 1 см или чуть более свидетельствует о прочности 4,5–6,42 МПа, до 0,5 см —9,63–12,84 МПа. Менее значительная вмятина указывает на прочность в рамках от 16,05 до 25,69 МПа, а если вместо неё остался только плоский след, то, соответственно, прочность достигла 28,9 МПа или более.
Исходя из перечня результатов подобного рода тестирований, можно сделать вывод, что для начала снятия опалубочной конструкции с малогабаритного ленточного фундамента достаточно такой прочности, которая приводит к звонкому звучанию металла вследствие удара о бетон и/или к получению на его поверхности отпечатка или не слишком глубокой вмятины от зубила.
Как разобрать опалубку после заливки бетона
И наконец, осталось уделить должное внимание условиям демонтажа формовочного оборудования, поскольку их несоблюдение может спровоцировать появление трещин на поверхности сооружения, сколов на его рёбрах, отставание верних слоёв бетона, отваливание кусков монолита и тем самым свести на «нет» все расчёты, труды и старания.
Вот несколько действенных рекомендаций относительно того, как правильно снимать опалубку:
- Демонтировать опалубку нужно в последовательности, обратной сборке, причём по направлению сверху вниз.
- К разборке очередного горизонтального ряда щитов разрешается переходить только после окончания работ по удалению предыдущего.

- Сначала необходимо убирать опорные элементы, потом крепежи, далее угловые детали и в конце щитовые полотна.
- Все манипуляции следует выполнять очень осторожно, чтобы не травмироваться.
- Инструментами тоже нужно работать осторожно, чтобы не повредить бетон. К использованию электрооборудования можно прибегать только в крайних случаях.
Здесь указаны лишь общие рекомендации, касающиеся любых типов разборных опалубок. Те же, которые относятся к конкретному виду, обычно перечисляются в соответствующих инструкциях. Мы такие предоставляем всем, кто у нас покупает оборудование или берёт его в аренду. Также путём оказания ряда услуг помогаем всячески упростить участь наших заказчиков в строительстве монолитных объектов. В результате им даже не приходится заморачиваться по поводу того, как разбирать опалубку после заливки бетона или через сколько времени можно приступать к демонтажным работам.
Полное руководство по правильному отверждению бетона
Как затвердевает бетон?
Что делает бетон бетоном, так это процесс отверждения.
Процесс отверждения, по сути, представляет собой процесс гидратации . Помните это. Так затвердевает бетон на стройплощадке.
Процесс отверждения – это когда материал достигает определенных параметров для своего применения. Поэтому, если у вас есть открытая погрузочная площадка и вы хотите уложить бетон для движения грузовиков, у нее будет определенный параметр производительности. Вы разрабатываете смесь для этого использования, а затем вам нужно создать для этой смеси оптимальные условия для правильного отверждения, чтобы она достигла этих параметров.
Прочность бетона зависит от роста микроскопических кристаллоподобных структур внутри бетона. Кристаллы — это то, что связывает различные агрегаты вместе. Это «цементная» часть бетона. Эти кристаллы растут от гидратации. Когда портландцемент попадает в воду, начинается гидратация. Если воды недостаточно, кристаллы не могут расти, и бетон не набирает необходимой прочности.
Отверждение бетона – экзотермическая реакция
Отверждение бетона, гидратация цемента и реакция между цементом и водой – это0005 экзотермическая реакция.
Экзотермическая означает, что это реакция с выделением тепла. Это очень выгодно для заливки бетона на морозе. В зависимости от смеси и добавок бетон сразу же начинает выделять собственное тепло.
Ключ для наилучших условий отверждения в холодную погоду, сохраняя тепло таким образом, чтобы бетон сохранял температуру не менее 50 градусов во время отверждения.
Почему так важно поддерживать правильную температуру отверждения? Потому что, если станет слишком холодно, вода в цементе начнет замерзать, а затем кристаллы цемента не будут достаточно гидратированы, и бетон не затвердеет должным образом. Это плохая новость для всех, потому что, если бетон затем высохнет, у вас останется много кристаллов цемента, оставшихся обезвоженными. Всю плиту придется заливать заново.
Подробнее об этом мы поговорим в нашем блоге о том, почему стоимость бетона зимой возрастает, но достаточно сказать, что отвердители в бетоне нуждаются в защите. И мы предоставляем это в виде бетонных одеял.
Вот почему мы укладываем пластиковые листы в качестве изоляции поверх бетона, чтобы защитить его. Наша изоляция из полистирола улавливает все это большое экзотермическое тепло в бетоне, поэтому он остается достаточно теплым для правильного отверждения.
Что такое сушка бетона?
Сушка бетона происходит, когда вода испаряется из материала и материал затвердевает.
Бетон считается «сухим», если в него можно добавить воду без изменения его состава. Если вы добавите воду в любой момент до того, как бетон высохнет, вы нарушите пропорции воды, заполнителя и цемента. Как только бетон высыхает, это означает, что все свойства, которые он приобрел в процессе отверждения, установлены.
Отверждение бетона или сушка?
Термины взаимозаменяемы, но так быть не должно, поскольку они означают две разные вещи.
На самом деле это противоположные процессы. Сушка бетона – это процесс обезвоживание где отверждение бетона представляет собой процесс гидратации .
Отверждение бетона – это процесс, при котором материал приобретает полную прочность для использования. Этот процесс фактически включает поддержание бетона в диапазоне относительной влажности и температуры для правильного развития. Таким образом, если бетон должен затвердевать должным образом, он должен оставаться при определенной влажности, пока не достигнет определенной.
Клиенты обычно спрашивают о сушке вместо отверждения, , но должно быть наоборот.
У вас может быть совершенно сухой бетон, но неправильно затвердевший, и, таким образом, вы выбрасываете свои деньги на большой проект. Слишком большая и слишком быстрая потеря влаги на самом деле вредна для надлежащего отверждения бетона.
Как долго сохнет бетон?
Ответ таков: это зависит от смеси, которую вы получите. Поэтому всегда спрашивайте у своего подрядчика по бетону, который должен был спросить у поставщика бетона, сколько времени рекомендуется для отверждения .
Каждый коммерческий поставщик бетона должен иметь под рукой возможности для проведения испытаний, чтобы сообщить вам, в чем заключаются особенности.
В общем, запоминайте числа 2, 7 и 28.
- Бетон застывает 24-48 часов после схватывания до прочности, при которой по нему можно ходить .
- Бетон отвердевает 7 дней после схватывания до прочности по нему можно проехать некоторое количество транспортных средств .
- Отверждение бетона 28+ дней после установки на полную мощность .
Бетон: прочный фундамент — Southeast Engineers
13 июня 2018 г. | Без категории
Бетонные работы с длительным сроком службы — это баланс максимального контроля окружающей среды и смеси, правильного выполнения швов и точного контроля времени. Знание того, как сделать отличную работу от начала до конца, является ключом к созданию любого конечного продукта, который будет радовать клиентов в течение долгого времени.
Терминология по бетону
Многие люди используют слова «бетон» и «цемент» взаимозаменяемо, но это не одно и то же. Бетон представляет собой смесь различных материалов, одним из компонентов которой является цемент. Бетон представляет собой комбинацию конечного заполнителя (камень или гравий), мелкого заполнителя (песка), чистой воды и (портландского) цемента, который представляет собой клей, скрепляющий заполнитель. Каждый ингредиент добавляется точно в правильном количестве, как при приготовлении торта. Слишком большое количество любого ингредиента, включая воду, испортит смесь и сделает замес в лучшем случае некачественным, а в худшем – полностью испортит его.
В дополнение к ингредиентам, упомянутым выше для стандартного бетона, доступны несколько добавок, помогающих адаптировать бетон к конкретным погодным условиям и другим конкретным соображениям.
Важность отверждения
Отверждение бетона всегда необходимо для качественной укладки.
Его никогда нельзя опускать. Отверждение — это процесс поддержания бетона в надлежащем состоянии во влажном состоянии, в то время как материал приобретает прочность, необходимую для того, чтобы он функционировал должным образом в течение длительного периода времени. Бетон необходимо затвердевать сразу же после заливки, а не на следующий день или неделю. Бетон можно отверждать разными способами, но обычно это достигается путем распыления отвердителя или мембраны таким образом, чтобы образовалась равномерная пленка на влажном бетоне без повреждения текстуры. Материал необходимо наносить со скоростью, рекомендованной его производителем, но обычно она составляет около одного галлона на 150 квадратных футов. Это означает, что если подъездная дорога имеет ширину 10 футов, на каждые 15 футов потребуется один галлон отвердителя.
Наиболее важными являются первые три дня процесса затвердевания. Пленка, образующаяся при укладке затвердевающего материала, помогает удерживать влагу в бетоне в течение более недели, за это время бетон успеет развиться примерно на 75 %.
своей предельной силы. Правильно затвердевший бетон наберет 100% проектной прочности за 28 дней, а затем он будет продолжать укрепляться до тех пор, пока не наберет 125% проектной прочности, если все сделано правильно. Опять же, материал для отверждения бетона должен быть нанесен сразу же после того, как бетон был готов, даже если бетон еще не затвердел и стал достаточно твердым, чтобы по нему можно было ходить.
В необычно солнечную, жаркую или ветреную погоду скорость нанесения отвердителя становится еще более критической из-за вероятности преждевременного высыхания поверхности материала. Материалы и оборудование для нанесения материала должны быть подготовлены и готовы к применению еще до того, как бетон будет доставлен на строительную площадку. Некоторые отвердители, хотя в основном представляют собой прозрачную жидкость, окрашены белым пигментом, чтобы покрытие было легче видеть и контролировать.
Прочность бетона
У литого бетона, используемого в тротуарах и подъездных путях, есть два важных аспекта: долговечность поверхности и предотвращение случайного растрескивания.
Чтобы контролировать долговечность поверхности и свести к минимуму растрескивание, количество воды в бетоне должно быть сведено к минимуму. Бетон обычно доставляется на строительную площадку в бетономешалке с достаточным количеством воды, уже находящейся в бетоне. Многие установщики хотят добавить воду, чтобы улучшить удобоукладываемость материала, но это настоятельно не рекомендуется. Добавление воды на строительной площадке почти всегда снижает ее качество, но когда абсолютно необходимо добавить воду, ее никогда нельзя добавлять в количестве, превышающем 1 галлон на кубический ярд бетона.
Также необходимо установить швы в бетонных плитах. Существует несколько видов швов, которые следует устанавливать: изолирующий шов (также известный как деформационный шов), деформационный шов и конструкционный шов. Изоляционный шов отделяет плиту от других неподвижных объектов, таких как фундаментная стена дома, другая соседняя плита, стальная или каменная колонна и т.
д. Их можно разместить до заливки и использовать в этих местах для разделения нового бетона. плита от упираемого объекта. Усадочный шов используется в заранее определенных местах для предотвращения растрескивания путем установки искусственных «слабых мест». Деформационные швы могут быть выполнены с помощью инструментов, установленных во влажном бетоне, но почти всегда вырезаются пилой после того, как бетон принял свое первоначальное схватывание. Размещая швы или пропилы примерно на 1/3 глубины бетона в стратегических местах, бетон способствует растрескиванию в нижней части заранее определенных швов, а не случайным образом там, где трещины будут нежелательны с эстетической точки зрения. Последний тип шва называется строительным швом, и он просто устанавливается в конце одного рабочего дня.
Швы бетона
Многие усадочные трещины в бетонных плитах возникают просто потому, что швы расположены слишком далеко друг от друга. В зависимости от геометрии укладки бетона расстояние между швами будет варьироваться, но не должно превышать 20×20 футов.
Деформационные швы следует размещать в местах неправильной формы или с углами, в которых может развиваться трещина. Бетон начинает давать усадку сразу после высыхания. Поэтому деформационные швы следует размещать, как только для них будет готов бетон. Это может означать выполнение работы вечером после того, как материал был установлен. Те подрядчики, которые ждут до следующего дня или в течение нескольких дней после заливки, чтобы установить компенсационные швы, ждали слишком долго. К тому времени на нем могут уже образоваться мельчайшие усадочные трещины, поэтому контролировать их расположение будет сложно.
Рекомендуемое расстояние между швами для борьбы с трещинами | |
Толщина (дюймы) | Расстояние (футы) |
4 | 8-10 |
5 | 10-12 |
6 | 12-15 |
7 | 14-17 |
8 | 16-20 |
Плохое соединение
Хорошее соединение
Лучшее соединение
Правильная конструкция бетона, применение и обработка образуют долговечный продукт.
