Сколько должен отстаиваться фундамент
24 января 2014
12834
Оглавление: [скрыть]
- Основа для постройки
- Общие рекомендации по срокам
- Факторы заливки
Основа для постройки
Фундамент — это основа всей конструкции дома, поэтому он должен быть прочным, надежным и долговечным. Если фундамент будет иметь дефекты, они неминуемо скажутся на всей конструкции дома, поэтому нужно не допустить их появления на любом из этапов: проектирования, заливки, выстаивания. Последний этап до сих пор вызывает много споров у профессионалов, сформировалось огромное количество заблуждений по поводу сроков, в которые должен отстаиваться фундамент. Попробуем разобраться, сколько времени нужно бетону, чтобы высохнуть и быть пригодным для возведения стен и укладки перекрытий дома.
Фундамент является основой конструкции, поэтому его прочность важна наиболее всего.
Фундамент заливается бетоном — жидким раствором, который при высыхании образует твердый и крепкий состав высокой прочности. Но бетон — это еще и тяжелая субстанция, которой нужно выстояться до полного высыхания. Кроме того, бетон имеет свойство приобретать прочность со временем. За полгода-год он полностью достигает своей проектной прочности. Но выжидать столько времени перед возведением стен вовсе не нужно. Согласно СНиП 3.03.01-87 распалубка конструкций и последующая обработка бетона допустима при достижении последним 70% своей проектной прочности. При правильном уходе и нормальных условиях фундамент должен отстояться 5-8 суток после начала схватывания. То есть, если бетон неделю выстоялся, можно пригласить специалистов для замера, сколько процентов фактической прочности набрал бетон. Полученная величина сравнивается с проектной, и если она составляет не меньше 70%, дому отстаиваться больше смысла нет.
Длительный простой фундамента дома чреват замоканием котлована, морозным пучением, оттаиванием или замораживанием грунта.
Вернуться к оглавлению
Общие рекомендации по срокам
Строительный норматив утверждает, что фундамент наберет полную прочность за 28 дней.
Попробуем разобраться с рекомендациями, сколько должен выстояться фундамент дома. Если основу заложить на зиму, потребуется, во-первых, много времени, а, во-вторых, дополнительные средства. Придется защищать опору от чрезмерного воздействия влаги, возможно даже выкопать траншею для отвода талой и дождевой воды по внутреннему и наружному периметрах. Защищать придется не только сам цоколь, но и грунт. Этот метод довольно длителен и хлопотен.
Кроме того, разве имеет смысл подвергать фундамент снегу, дождям, морозам и ветрам, если в конструкции дома ему предназначен совсем другой режим и нагрузка? Цоколь здания защищен отмосткой снаружи и самим строением внутри. Поэтому, если вы полагаете, что элемент должен выстояться зимой, его следует закрыть и защитить.
Классический строительный норматив предполагает, что фундамент должен выстояться 28 дней.
Для заливка фундамента потребуется бетон марки М400.
Этого времени достаточно, чтобы бетон высох и утрамбовался. Чтобы снизить риск движения и деформации до минимума, в этом случае лучше песчаную подушку под цоколем утрамбовывать в несколько этапов.
Только после этого можно класть блок или кирпич. Бетон набирает нормативную прочность через 28 дней, но нагружать его кладкой стен или другими статическими нагрузками можно уже через неделю, особенно если бетон армирован. Так поступают на стройках. Бетону могут повредить динамические нагрузки, поэтому их следует избегать. Для того чтобы залить фундамент, понадобятся следующие материалы:
- бетон;
- арматура;
- щебень;
- песок речной;
- керамзит;
- глина;
- цемент;
- гидроизоляция бетона.
Вернуться к оглавлению
Факторы заливки

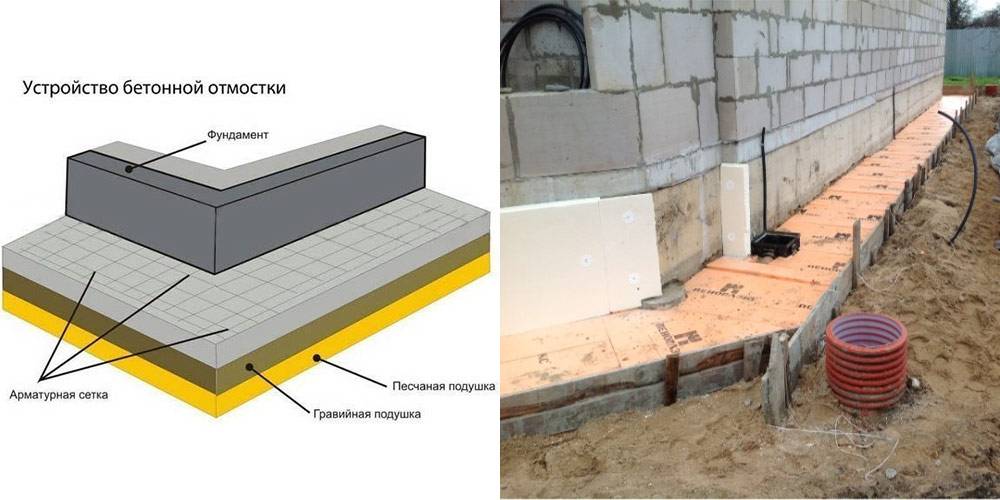

Схема фундамента.
Обратим внимание на грунт, на котором возводится дом. Сколько здесь возможно вариантов: скальные породы, глина, песок, супеси. Под тяжестью всего дома эти материалы, кроме твердых скальных пород, будут сживаться, усаживаться. Отметим, что под тяжестью всего здания, а не только фундамента. Особенно интенсивно процесс усадки происходит весной и осенью — в периоды повышенной влажности.
Поэтому в такое время не рекомендуется проведение штукатурных работ внутри и снаружи дома. Здесь имеет смысл говорить, сколько должен выстояться целое здание, со стенами и крышей, — не меньше года, чтобы избежать трещин и деформаций ремонта.
Самые благоприятные погодные условия для заливки фундамента — лето. На подмороженное основание мелкозаглубленный цоколь заливать недопустимо. Выстаиваться месяцами и годами фундамент не должен. Ставить коробку рекомендуется до начала заморозков. Обязательно учитывайте, сколько метров в глубину будет котлован, характеристики грунта, количество закладных элементов.
Не имеет смысл выстаивать фундамент свыше 28 дней. При хороших погодных условиях (теплые и солнечные дни) достаточно недели. Стены и перекрытия возводятся сразу, крайне желательно успеть сделать их до холодов. На зиму идеальным вариантом является успеть установить конструкцию дома с крышей и засыпать котлован с уплотнением.
В крайнем случае, следует максимально, но равномерно загрузить фундамент, накрыть его пленкой, утеплить опилками и грунтом, соорудить водозащитные конструкции.
Сколько должен стоять фундамент после заливки
От чего зависит прочность фундамента?
- Грунтовые условия.
- Погодные условия.
- Тип фундамента.
- Качество используемого материала.
- Добросовестность строителей.
- Время отстаивания фундамента.

Почвенные и климатические условия не зависят от человека, специалистам надо лишь учитывать, в какой местности происходит строительство, и в зависимости от этого применять подходящие материалы и способы строительства. А вот тип основы дома напрямую связан с выбором хозяев. Чем тяжелее фундамент, тем больше времени ему необходимо на усадку. Самый легкий фундамент – столбчатый. Немного больше времени потребуют для отстаивания сваи. Тяжелее остальных плиточная основа – она будет отстаиваться дольше остальных.
Минимальный промежуток времени для отстаивания фундамента
Сколько должен стоять фундамент после заливки? Конкретное время зависит от многих факторов. К примеру, ленточный фундамент при теплой солнечной погоде и низкой влажности – идеальных условий – должен застывать минимум три-четыре недели без каких-либо его затрагиваний. Кроме того, чем глубже вырыта траншея для основы, тем дольше будет сохнуть бетонная смесь.
Тем не менее, профессионалы по укладке основы дома говорят, что на усадку и застывание бетона на 65-80% нужно минимум полтора месяца, однако полностью фундамент будет готов под строительство примерно через год после заливки.
Таким образом, если время строительства не поджимает, лучше подождать примерно год после заливки фундамента, а затем начинать строительство. Если же сроки не терпят, стоит остановить свой выбор на более легком типе фундамента. Желательно заливать основу дома в сухую теплую погоду: дожди и высокая влажность увеличат время высыхания.
Нужно понимать, что профессионализм мастеров, правильная заливка фундамента и выдерживание времени, достаточного для его отстаивания – залог прочности и долговременности будущего строения.
Стеклянные душевые кабины: главные достоинства
Душевую из стекла в основном устанавливают в небольшой ванной комнате. Во-первых, такая конструкция позволяет зрительно увеличить пространство, а во-вторых позволяет экономить площадь. И что самое главное — такая кабинка отлично вписывается в любой дизайн интерьера.
Как правильно спроектировать лестницу с одним или двумя маршами
Расчет необходимого параметра при изготовлении конструкции является одним из главных замеров.
От тщательного вычисления будет зависеть долговечность, устойчивость, а также безопасное использование будущей лестницы. Как же правильно выполнить данный этап работы?
Зачем ждать, чтобы построить стены на фундаменте?
Ассоциация бетонных фундаментов объясняет причину скорости, доступной для строительства бетонных фундаментов жилых домов, и почему фундаменты не подвержены повреждениям, если подрядчик продолжает процесс формования на второй день.
16 августа 2016 г.
James R. Baty II, F.ACI, F.TCA
Concrete Foundations Association
Подрядчики регулярно рассматривают базовый бетонный фундамент жилых домов в США как трехдневный процесс. Земляные работы, формирование фундамента и укладка бетона в первый день; опалубка стен и укладка бетона на второй день; и зачистка формы, очистка и гидроизоляция на третий день.
Подрядчики обычно рассматривают базовый бетонный фундамент жилого дома в США как трехдневный процесс. Земляные работы, формирование фундамента и укладка бетона в первый день; опалубка стен и укладка бетона на второй день; и зачистка формы, очистка и гидроизоляция на третий день.
Это облегчает более быстрый поворот фундамента, готового для строителя, чтобы начать надземные работы.
Вопрос: При строительстве фундамента под жилой дом инспектор прошел наши фундаменты и на следующий день сообщил нам, что мы не должны начинать установку панелей на однодневных фундаментах, пока бетон не достигнет семи дней. Затем ограничение было изменено на три дня, когда мы бросили вызов, основываясь на стандартной отраслевой практике. Тем не менее, это был все еще отрезок времени, который мы могли себе позволить в нашем рабочем графике. Фундаменты были залиты и осмотрены в понедельник. Во вторник нам сообщили, что фундаменты прошли проверку, но нам пришлось ждать, так как наши бригады уже уехали на строительную площадку. К тому времени, когда мы получили известие и связались с бригадой, набор стен был практически готов. Затем инспектор сообщил нам, что мы не можем заливать стену в этот день и что нам нужно подождать семь (а в итоге и три дня).
Несмотря на нашу просьбу и заявления о стандартной отраслевой практике, нам пришлось разобрать все установленные формы и перейти на другую стройплощадку.
Переходя к следующей строительной площадке в другой части области, интересно отметить, что инспектор по этому участку сказал нам, что нет критериев государственной проверки для залитого фундамента, и ему не нужно ничего видеть, пока стена не будет гидроизолирована и готов к постройке дома. Эта область относится к IBC 1 и IRC 9.0019 2 для рекомендаций. Я тщательно изучил их и не обнаружил ограничений по времени отверждения фундамента перед установкой на стену. Можете ли вы посоветовать минимально допустимое время отверждения фундамента перед укладкой стены?
Ответ: Это не очень распространенная ситуация, встречающаяся сегодня на рынке, хотя она носит системный характер из-за стресса, в котором находятся многие отделы кодирования, и предписание информации из одного метода построения или ситуации применяется в качестве общего положения. Шаги по информированию инспектора были правильными шагами, к сожалению, очень немногие ситуационные разногласия можно выиграть, затрачивая время, деньги или труд.
Так что же можно сделать, чтобы доказать или обосновать требования этой ситуации и обеспечить адекватные характеристики бетона?
Понимание применимых норм и правил для подрядчика является первым важным шагом на пути к успешному и продуктивному общению. Это одна из причин, по которой существует сертификация ACI/CFA Residential Foundation Technician Certification, чтобы гарантировать и сертифицировать людей на уровне знаний в использовании основных отраслевых рекомендаций. Подрядчик в этой ситуации определил IBC и IRC как применимые или принятые их юрисдикциями. Несмотря на то, что проект является жилым по своему охвату и соответствует требованиям IRC, также важно знать позицию IBC в случае перекрестного толкования или неправильного применения одного положения к другому.
Международный жилищный кодекс (IRC) , принятый любой юрисдикцией, обеспечивает минимальные проектные требования по безопасности жизни и устойчивости конструкции. IRC дает очень мало рекомендаций по средствам и методам, которые становятся основой для определения влияния на сроки и график строительства.
В IRC нет указаний по рабочей прочности или времени набора прочности бетонных оснований. Предусматривается минимальная расчетная прочность бетона, которая является лишь направлением минимальной расчетной прочности за 28 дней без влияния на рабочую прочность во время графика строительства. Нет корреляции между конечной расчетной прочностью даже через 28 дней и нагрузками, которые должны быть приложены. Редко когда жилой проект (или коммерческий в этом отношении) когда-либо завершается в цикле менее 28 дней, что неблагоприятно влияет на способность основания для промежуточных рабочих нагрузок.
Что касается требований к фундаментам, IRC действительно предусматривает, что они должны быть спроектированы и построены в соответствии с положениями его собственного раздела R403 или в соответствии с ACI 332 3 .
Без каких-либо указаний в разделе фундамента важно рассмотреть критерии фундаментной стены. IRC предоставляет рекомендации по проектированию и возведению стен фундамента в соответствии с R404 или в соответствии с одним из трех других справочников, одним из которых снова является ACI 332.
В разделе R404 рассматриваются вопросы механического проектирования, а также требования к минимальной прочности бетона, максимальному размеру заполнителя и времени смешивания. Нет положений ни о продолжительности отверждения, ни о времени нагрузки на стену фундамента, ни о времени необходимой поддержки для размещения стены фундамента.
Именно здесь важно знать, что требуется от эталонных стандартов, таких как ACI 332. Этот документ уделяет особое внимание конкретному бетону с гораздо большей детализацией как фундаментов, так и фундаментных стен, чем IRC. Это технически исчерпывающий документ для таких приложений, как фундаменты жилых домов, предназначенный для охвата полноты метода строительства. В этом документе (332-14) в разделе R6.3 содержится следующее:
Удаление опалубки
Опалубка должна быть удалена таким образом, чтобы не нарушалась безопасность и эксплуатационная пригодность конструкции. Бетон, обнаженный при удалении опалубки, должен иметь достаточную прочность, чтобы не повредиться при операции по удалению.
Предписание подрядчику о переходе к следующему этапу проекта ограничивается периодом, когда бетон не будет поврежден следующей операцией. Минимальный порог силы не указан. Он просто гарантирует, что бетонный элемент не упадет, не развалится или не будет поврежден каким-либо иным образом из-за того, что он слишком зеленый, чтобы перейти к следующему процессу.
Далее отверждение описано ACI 332; тема, не затрагиваемая IRC, за исключением ссылки или уважения к ACI 332, где в разделе R6.5 указано:
Отверждение
После укладки бетон должен быть защищен для поддержания надлежащей влажности и температура. Защита должна гарантировать, что избыточное испарение воды не ухудшит требуемую прочность или работоспособность элемента.
Затем раздел относится к особенностям защиты в холодную и жаркую погоду, как в экстремальных условиях, так и без каких-либо ограничений для бетона, кроме обеспечения минимальной прочности 500 фунтов на квадратный дюйм зимой, когда задержки в наборе прочности являются наиболее значительными.
обычно из-за температур ниже точки замерзания бетона. Эти разделы находятся в части материалов документа.
Ни в главе, посвященной фундаментам, ни в главе, посвященной стенам фундамента, нет условий, ограничивающих время для следующего шага или продолжительность времени, в течение которого требуется отверждение или защита для перехода к следующему этапу. Это связано со значительным увеличением прочности при обычном применении бетона и очень низкими нагрузками, прикладываемыми к бетону во время строительства.
Таким образом, без какой-либо прямой ссылки на принятое положение кодекса или в справочном стандарте, предусмотренном для принятого кодекса, обсуждение может быть более продуктивным, если они рассматривают физико-научные условия. Краткий пример типичного расчета состояния фундамента демонстрирует незначительность заботы о прочности бетона в период строительства.
Допущения
Емкость грунта (2000 фунтов/кв. фут) чаще встречается в жилых комплексах, минимальная расчетная прочность бетона основания (2500 фунтов/кв.
дюйм) и емкость или прогнозируемая зрелость после одного день при температуре 70 градусов по Фаренгейту 1500 фунтов/кв. дюйм. (см. CFA Cold Weather Research 4 ) и общий вес бетона 150 фунтов/куб. футов
Вес стены фундамента
9 футов высокий x 8 дюймов. бетонная стена фундамента, сидящая на фундаменте, весит или прикладывает нагрузку к фундаменту 9футов x 8 дюймов/12 дюймов/футов x 150 фунтов на кубический фут = 900 фунтов/лин. футов
Несущая способность основания
Толщина стены фундамента 8 дюймов x 12 дюймов длина стены x 1500 фунтов на квадратный дюйм = 144 000 фунтов/кв. дюймов или 1000 фунтов/лин. футов при предполагаемой однодневной прочности. Таким образом, при условии минимального прироста прочности бетона всего за 24 часа фундамент уже имеет достаточную несущую способность на своей поверхности для приложенной нагрузки стены.
Емкость марки
Поддерживая нагрузку, приложенную стеной к непрерывному фундаменту, следующей проверкой будет способность грунта.
16-дюймовый. широкий фундамент дает достаточно места для формирования стены (ACI 332 требует минимальной ширины фундамента два дюйма на сторону + толщина стены), поэтому 16 дюймов / 12 дюймов / фут. x 2000 фунтов на квадратный фут = 2666,7 фунтов на квадратный фут, что более чем в 2 раза превышает приложенную нагрузку от общего веса стены и фундамента.
Именно по этим причинам сроки выполнения фундамента и даже строительства фундаментной стены не являются проблемой. Также по этим причинам даже документы по строительству, такие как ACI 332R-06 5 не решает проблему синхронизации между фундаментом и возведением стены.
CFA документирует стандартный или базовый трехдневный процесс строительства фундамента от земляных работ до завершения процесса снятия опалубки со стен. Это было бы невозможно, если есть сомнения в способности бетонного основания выдерживать нагрузки стены фундамента, которую оно поддерживает.
Изд. Примечание: Джим Бэти является исполнительным директором CFA, и с ним можно связаться по телефону (866) 232-9.
255 или по электронной почте [email protected] .
Каталожные номера:
- Международный строительный кодекс 2012 года, подготовленный Советом по международным нормам, Inc., www.iccsafe.org
- 2012 International Residential Code® для домов на одну и две семьи, опубликованный International Code Council, Inc., www.iccsafe.org
- Жилищные нормы и правила для конструкционного бетона (ACI 332-14) и комментарий, опубликованный Американским институтом бетона, www.concrete.org
- Заливка стен жилых домов в холодную погоду – Исследовательский проект CFA в холодную погоду – Отчет 2004 г., опубликованный Ассоциацией бетонных фундаментов, www.cfawalls.org
- Руководство по бетону для жилых помещений (ACI 332R-06), опубликованное Американским институтом бетона, www.concrete.org
Вы не можете сделать все в одиночку: история компании Miller & Long
Как разбить армированный бетон при сверлении молотковыми коронками Diablo
Иконка агрегата Чарли Удача признана во время NSSGA 2023
Отслеживание активов Azuga
Снижение рисков и защита вашего дорогостоящего оборудования с помощью системы отслеживания активов продуктов, инструментов, оборудования и машин, предназначенных для помощи бетонным подрядчикам, есть некоторые, которые выделяются среди остальных своими инновациями и преимуществами.
Срок ПРОДЛЕН до 20 февраля 2023 г.
Салливан из PCA: рецессии нет, но ожидается ослабление экономики
Главный экономист PCA Эд Салливан прогнозирует ослабление экономики в 2023 году, при этом увеличение расходов, связанных с законопроектом об инфраструктуре, окажет незначительное влияние. Он также прогнозирует снижение потребления бетона в частном секторе на 3,5%.
World Of Concrete 2023: краткий обзор
World of Concrete 2023 — это выставка, посвященная бетонным подрядчикам и индустрии бетонных конструкций, от цемента до отделки. Откройте свой планировщик и запишите эти события и стенды.
Убедиться, что подрядчики по бетонным работам являются самыми безопасными в строительстве
Совместно с Советом по безопасности и управлению рисками Фонд образования, исследований и развития Американского общества подрядчиков по бетонным работам запустил веб-сайт HarthatstoHelmets для борьбы с черепно-мозговыми травмами и смертельным исходом у подрядчиков по бетонным работам.
com
Chryso и GCP запускают EnviroMix SE, повышающий прочность бетона, на выставке CONEXPO 2023
Компания Saint-Gobain Construction Chemicals продемонстрирует дополнительные решения на выставке CONEXPO-CON/AGG 2023, которые имеют хорошие возможности, чтобы помочь отрасли на пути к нейтральному выбросу углерода за счет 2050.
Основные ассоциации производителей бетона присоединяются к Коалиции по безопасности
На выставке CONEXPO/CON-AGG Американская ассоциация производителей бетонных насосов объявила, что основные отраслевые ассоциации обязались поддержать кампанию по безопасности при перекачивании бетона, привлекая внимание к работе с бетононасосом или рядом с ним.
Doka сотрудничает с подрядчиками на выставке CONEXPO 2023
Компания Doka объявила о своих последних новостях на выставке CONEXPO 2023: посетители смогут лично ознакомиться с опалубкой для стен и перекрытий, безопасностью, строительными лесами и цифровыми услугами, которые помогут подрядчикам найти успешные решения.
Стенд D2001
ACR запускает первого в мире робота для подъема, переноски и укладки арматуры @CONEXPO: робот IronBOT
IronBOT может дополнить строительные бригады, поднимая, перенося и размещая до 5000 фунтов связок арматуры в поперечном или продольном направлении ориентация без необходимости подъема тяжестей членами экипажа.
Экономия 15 миллионов долларов на ремонте за счет использования правильной системы крепления бетона
Здание Хелмсли в Нью-Йорке начало трескаться и отваливались большие куски камня. Анкерная система Cintec помогла сэкономить миллионы на проекте
Робототехника/автоматизация на выставке CONEXPO
Подрядчики могут из первых рук узнать об автоматизации послепродажного обслуживания экскаваторов, операциях машин с цифровым чередованием, роботах для выполнения конкретных задач и многом другом в Лас-Вегасе.
Выступление женщин цементной и бетонной промышленности
В честь Международного женского дня Всемирная ассоциация производителей цемента и бетона попросила компании-члены из цементной и бетонной промышленности прокомментировать свою роль в отрасли.
Откликнулись более 100 человек.
Инструмент для измерения и рисования на основе движения Moasure ONE
Запатентованное приложение-компаньон Moasure PRO предлагает пользователям возможность экспортировать чертежи измерений в различных форматах, включая типы файлов PDF, CSV и DXF.
Советы и стратегии по работе с композитами GFRP в строительстве
Всего несколько советов и стратегий позволяют бетонным подрядчикам безопасно и эффективно работать с композитами GFRP (полимер, армированный стекловолокном) для создания долговечных конструкций, включая мосты, бетонные панели , морские дамбы и многое другое.
Как долго продержится мой фундамент?
Если вас беспокоит срок службы вашего фонда, вы не одиноки. Известно, что древние фундаменты служат более 500 лет, в то время как современные не доживают и до 1/5 этого срока! Принятие мер по защите фундамента позволит ему прослужить намного дольше. Но слишком долгое ожидание ремонта может сократить срок службы вашего фундамента.
В Baird Foundation Repair у нас есть все, что вам нужно, чтобы проверить целостность вашего фундамента. Обслуживая Сан-Антонио, Корпус-Кристи и Хьюстон, мы предлагаем бесплатные проверки, так что вам не о чем беспокоиться. Погода в Техасе сурова во всех отношениях, поэтому ее необходимо проверить. Чтобы спрогнозировать срок службы вашего фундамента, необходимо учитывать несколько моментов:
Каков срок службы большинства фондов?
Срок службы большинства фундаментов различается. Строительство, погода и небрежность — все это факторы, которые приводят к сокращению срока службы фундамента. Они также приводят к большему количеству ремонтов, что означает больше денег из кармана.
Фундамент может сохранить свою целостность благодаря своевременному ремонту, уплотнению грунта и защите. Для среднего дома фундамент прослужит около 80-100 лет, прежде чем его нужно будет заменить. Но отсутствие ремонта фундамента приведет к тому, что это число станет намного меньше.
Что сократит срок службы вашего фонда?
Самые большие проблемы, с которыми столкнется ваш фонд, — это внешние угрозы. Внутренние проблемы встречаются реже, но все же требуют ремонта как можно скорее.
Климат и погода
Климат и погода могут сократить срок службы фундамента из-за эрозии почвы. По мере того, как земля перемещается из вашего дома, движется и ваш фундамент. Когда ваш фундамент подвергается воздействию, погода начнет влиять на ваш бетон. Это может привести к образованию дыр, трещин и даже смещению фундамента дома с течением времени.
Растения и деревья
Растения и деревья могут нанести вред здоровью вашего фонда, если их корни достаточно велики. Если вы посадите дерево слишком близко к дому, его корни прорастут под фундаментом вашего дома. Это может вызвать проблемы, требующие немедленного вмешательства. Корни растений сильны и унесут с собой ваш фундамент, если дерево сдвинется.
Строительные дефекты
Никто не идеален, включая подрядчиков и строителей.
