Установка опор железобетонных: 3.3.1. Установка железобетонных опор. Справочник по строительству и реконструкции линий электропередачи напряжением 0,4–750 кВ

Содержание

3.3.1. Установка железобетонных опор. Справочник по строительству и реконструкции линий электропередачи напряжением 0,4–750 кВ

Читайте также

180-мм установка МУ-1

180-мм установка МУ-1 Тактико-техническое задание на установку МУ-1 с баллистикой 180-мм пушки Б-1-П было выдано в 1939 г., в том же году ОТБ ее и спроектировало.В 1940 г. работы над МУ-1 были приостановлены из-за форсирования работ по МУ-2 и возобновлены в 1943 г. В 1943 г. ОКБ-172

152-мм установка МУ-2

152-мм установка МУ-2 В марте 1939 г. было разработано техническое задание на проектирование 152/57-мм открытой палубной и береговой установки (позднее названной МУ-2). Согласно техническому заданию установка должна иметь ствол и баллистические данные 152-мм пушки Б-38, которая

Прокладка кабелей в кабельных блоках, трубах и железобетонных лотках

Прокладка кабелей в кабельных блоках, трубах и железобетонных лотках Вопрос.

Какой материал труб рекомендуется применять при прокладке кабелей в трубах?Ответ. Рекомендуется применять стальные, чугунные, асбоцементные, бетонные, керамические, полиэтиленовые и т. п.

Источники света, установка осветительных приборов и опор

Источники света, установка осветительных приборов и опор Вопрос. Как могут устанавливаться осветительные приборы наружного освещения (светильники, прожекторы)?Ответ. Могут устанавливаться на специально предназначенных для наружного освещения опорах, опорах ВЛ

Прокладка кабелей в кабельных блоках, трубах и железобетонных лотках

Прокладка кабелей в кабельных блоках, трубах и железобетонных лотках Вопрос 141. Сколько резервных каналов предусматривается в каждом кабельном блоке при проектировании?Ответ. Предусматривается до 15 % резервных каналов, но не менее одного канала (п.

2.3.100).Вопрос 142. Какой

10.5. Установки для термовлажностной обработки железобетонных изделий

10.5. Установки для термовлажностной обработки железобетонных изделий Технические требования Вопрос 390. Какие требования предъявляются к конструкции крышек пропарочных камер?Ответ. Они должны иметь металлический каркас и теплоизоляционный слой, защищенный с двух

6.6. Требования при транспортировании и размещении сборных железобетонных конструкций и мелкоштучных стеновых материалов

6.6. Требования при транспортировании и размещении сборных железобетонных конструкций и мелкоштучных стеновых материалов Вопрос 272. В какое положение для перевозки необходимо устанавливать крупноразмерные конструкции из легких бетонов, не рассчитанные для работы на

1.

2.6. Стойки опор

1.2.6. Стойки опор Стойки являются важнейшим элементом железобетонной опоры линий электропередачи. Стойки бывают двух видов: вибриро-ванные и центрифугированные (табл. 1.27).Все стойки армированы предварительно напряженной арматурой. Вибрированные стойки выполняются без

3.3. Сборка и установка опор ВЛ

3.3. Сборка и установка опор ВЛ Все работы по сборке и установке опор производятся по проектам производства работ, разрабатываемым в соответствии со СНиП 12–01—2004. До начала производства работ по сборке и монтажу опор должна быть подготовлена площадка, на которой будут

3.3.2. Установка стальных опор

3.3.2. Установка стальных опор Стальные опоры, поступающие на объект, должны снабжаться паспортом завода – изготовителя опор с указанием в нем всех необходимых данных. Стальные опоры, поступающие в разобранном виде, должны быть снабжены маркировкой, соответствующей

3.3.3. Установка деревянных опор

3.3.3. Установка деревянных опор Деревянные опоры, имея сравнительно небольшую массу и размеры, устанавливают стреловым краном соответствующей грузоподъемности или краном и трактором с применением падающей стрелы или без нее в зависимости от условий. Выравнивание стоек

5.2. ПРИСПОСОБЛЕНИЯ И ТЕХНОЛОГИЧЕСКАЯ ОСНАСТКА ДЛЯ МОНТАЖА ОПОР

5.2. ПРИСПОСОБЛЕНИЯ И ТЕХНОЛОГИЧЕСКАЯ ОСНАСТКА ДЛЯ МОНТАЖА ОПОР 5.2.1. Монтажные стрелы Для монтажа опор применяются монтажные стрелы. Монтажные стрелы, как правило, изготавливаются из стали (бесшовные трубы, уголки, швеллеры, листовой прокат) и состоят из двух стоек. В

5.2.3. Тяговые и тормозные элементы при установке опор

5. 2.3. Тяговые и тормозные элементы при установке опор При установке опор используются следующие элементы: тяговые и тормозные механизмы, канаты и элементы такелажа, монтажные стрелы, шарниры, соединительные элементы, якори, элементы закрепления фундаментов.На установке

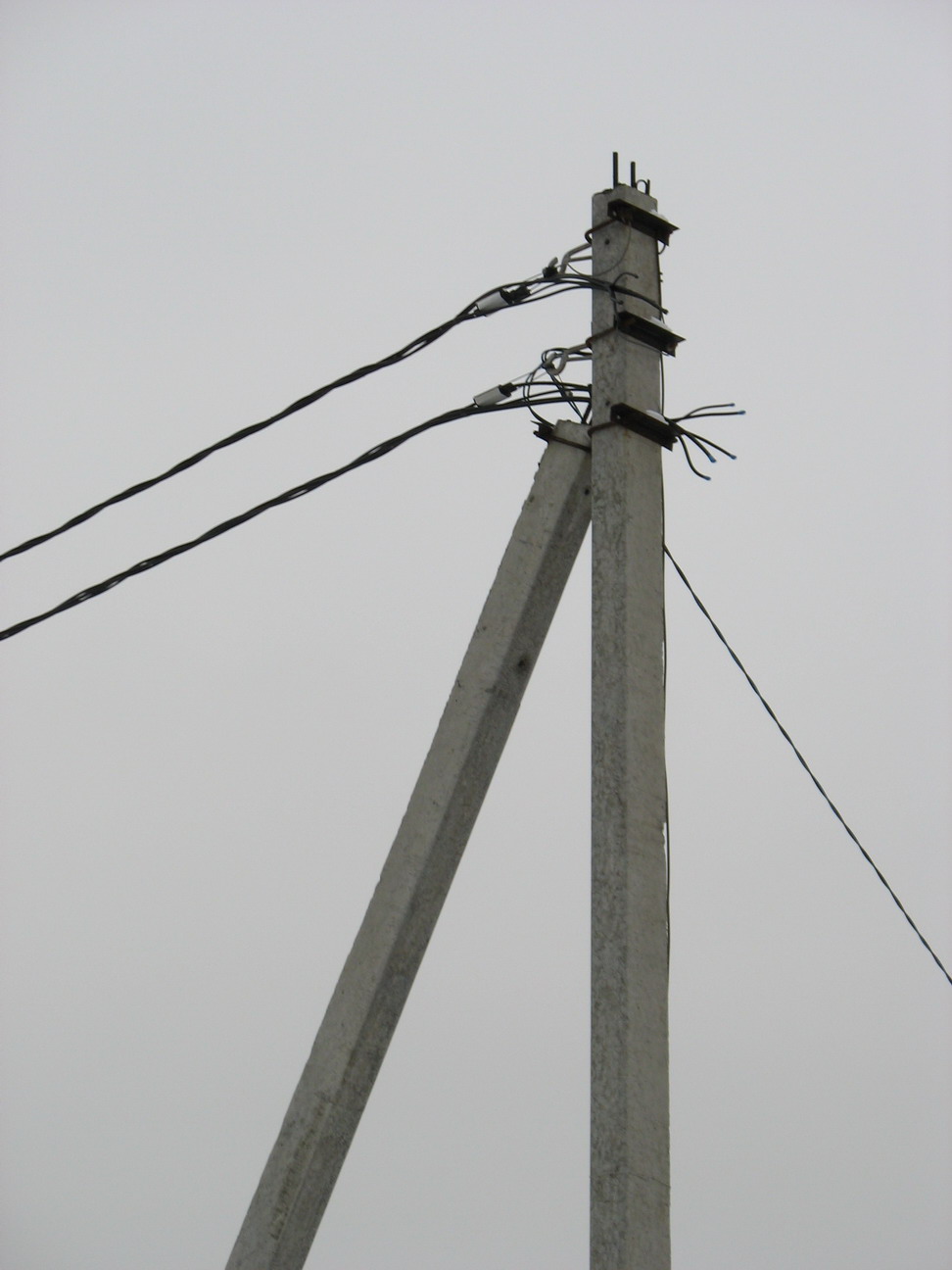

Установка уличных жб столбов освещения | СтройМонтажБур

Наша компания занимается установкой в СПб и Ленинградской области железобетонных столбов освещения СВ-95 длиной 9,5 метров и СВ-110 длиной 11 метров. Для их доставки и монтажа требуется специальная техника — ямобур.

Уличные опоры освещения устанавливаются в СНТ, ДНП, ИЖС, на частных участках, на территориях промышленных предприятий, на улицах и т.д. Они бывают как железобетонные, так и металлические оцинкованные и композитные.

Предназначены они как для освещения на улице, так и для установки приборов видеонаблюдения, а также для проведения интернет – кабеля.

Где может понадобиться установка столбов освещения?

  • На улицах СНТ, ИЖС, ДНП, поселков
  • На частных земельных участках для освещения двора, подъездных путей, дороги
  • На постах охраны, у шлагбаумов для въезда на территорию коттеджных поселков, садоводческих товариществ
  • На территориях промышленных предприятий
  • Установка столбов освещения на территориях автостоянок
  • Освещения территорий гаражных кооперативов
  • Для освещения остановок автотранспорта и так далее.

Процесс установки состоит из:

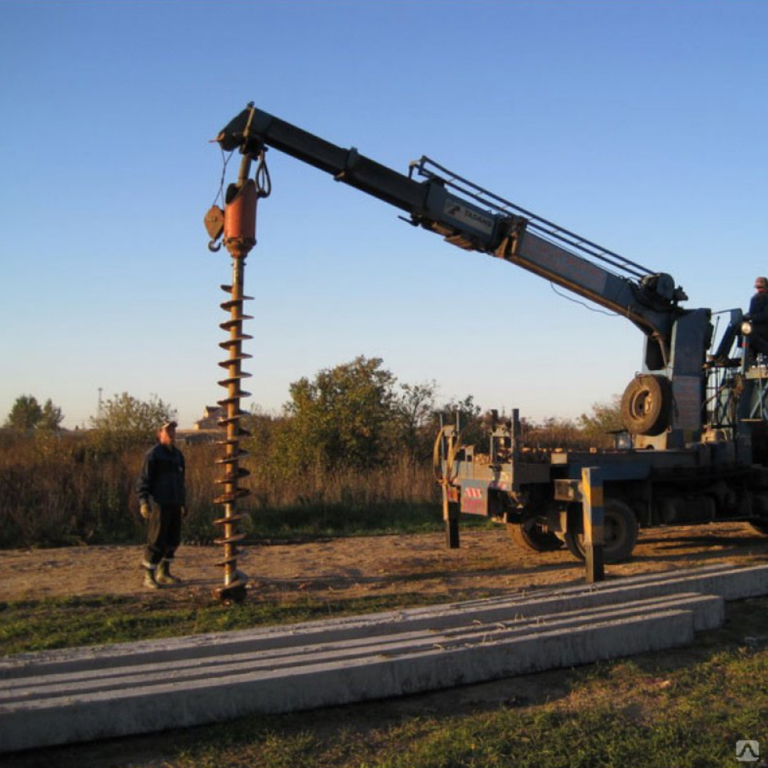

  • бурения технологического отверстия, диаметр бура 350 – 400 мм;
  •  установки самого ж/б столба освещения (опора вкапывается в землю на глубину от 2,2 – 2,3 метра у СВ 95, а у СВ 110 – от 2,3 м до 2,7 м)
  • монтажа заземления (в обязательном порядке, как и при установке опор ЛЭП)
  • Далее натягивается СИП кабель – магистральный провод со световой жилой, например, СИП 3х95+1х95+1х16, или просто световой, например, 3х25+1х25.
    Монтируются фонари освещения. Фонари могут использоваться ламповые или современные, светодиодные – они дороже, но более экономичные и достаточно яркие. Светильники крепятся к опоре специальной арматурой — кронштейнами.

В некоторых случаях опоры линий электропередач используются также и как опоры освещения.

Установка под ключ

Цена самой железобетонной опоры освещения — самая приемлемая из всех видов опор. В стоимость установки под ключ входит сама опора, установка ее и доставка (в зависимости от удаленности Вашего объекта).

Установка уличных опор освещения требует не только использования спецтехники, но и знаний всех норм и правил, а также большого опыта. Все это вы найдете в нашей компании. Ждем ваших вопросов и заявок, к каждому заказчику гарантируем индивидуальный подход!

Информация была полезной? Поделиться с друзьями:

Установка железобетонных опор

Услуги по установке железобетонных опор-столбов в грунт

Киев ― Киевская область



Железобетонные столбы-опоры представляют собой основной элемент линий электропередач. От их качества и от качества их установки, в значительной мере, зависит работоспособность и функциональность ЛЭП, а также безопасность их эксплуатации. Таким образом, установка опор ЛЭП играет огромную роль для обеспечения бесперебойного электроснабжения потребителей.

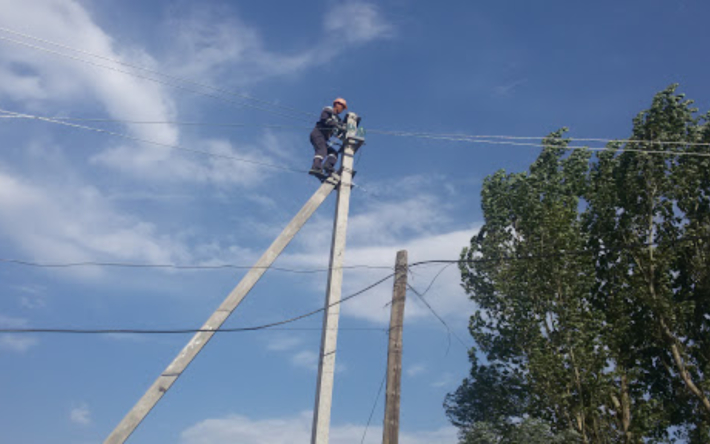

Установка железобетонных опор ЛЭП требует предварительного выполнения проектных работ, согласования монтажа с местным энергетической компании для подключения, но если это свой участок, тогда опору можно поставить без волокиты, но с соблюдением всех норм безопасности.

Проектирование и выбор опоры должно осуществляться с учетом назначения опоры, вида грунта, особенности рельефа местности и множества других факторов. Подготовительные проектные работы имеют огромное значение для качества монтажа и снижения уровня затрат на проведение монтажа. Одним из важных этапов монтаж опор, есть вес опоры, глубина и диаметр отверстия в которое будет осуществляться установка опоры ЛЭП.

  • Цена указанна в 700 гривен за монтаж одной железобетонной опоры ― эта стоимость действительна в случаи оптового заказа при установке опор-столбов от 10 шт. минимум, заказ и оплата ― установки 10 опор (7000 грн.), и при условии работ на одном объекте, за одну смену.
  • В других случаях, когда требуется переустановка поры в другое место, или установка новой электрический​ опоры, оплачивается минимальный заказ вызова техники ― от 4000 грн. с ПДВ., эта стоимость актуальна в приделах территории окружной дороги Киева, подача техники по области оплачивается в каждом индивидуальном случаи​



Ознакомительное видео по установке железобетонных столбов

наличный и безналичный расчет


(044)233-22-90, 096-364-79-66, 067-235-62-25

Установка железобетонных и деревянных опор

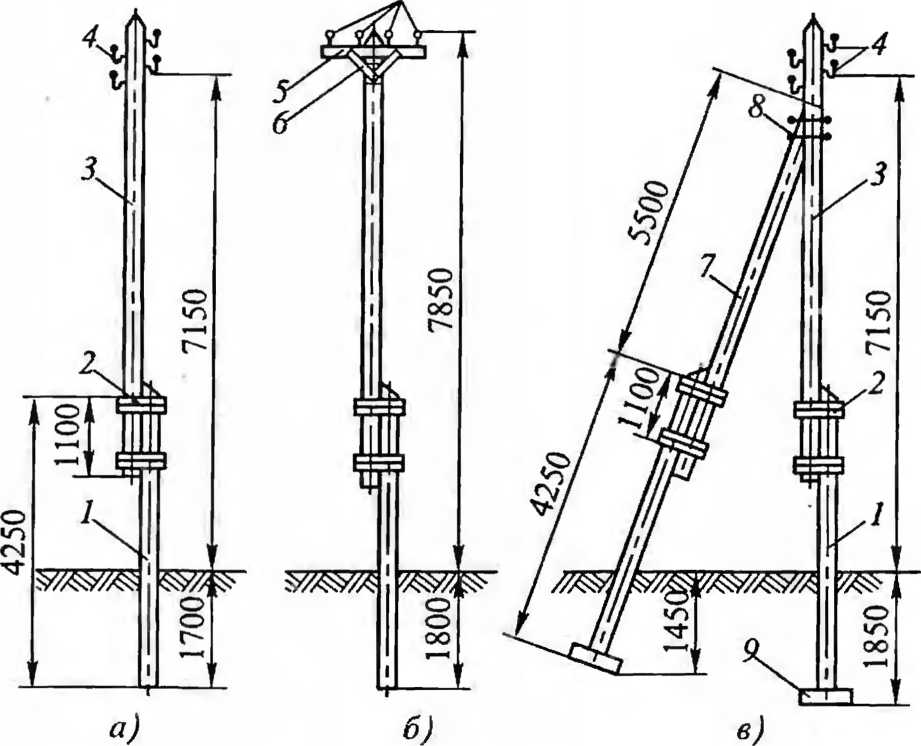

Установка железобетонных опор. Одностоечные железобетонные опоры обычно поднимаются в собранном виде одним краном и опускаются там же краном в вертикальном положении в заранее пробуренный цилиндрический котлован. Имеются специальные краны-установщики железобетонных опор, с помощью которых достигается полная механизация монтажа опор.

Пазухи между опорой и стенками котлована засыпают заранее подготовленной и предохраненной от промерзания песчано-гравийной смесью с трамбованием по слоям не толще 40 см. Вокруг опоры делается подсыпка (банкетка) высотой 20 см. Бригада из шести-семи рабочих (включая машиниста крана) устанавливает семь-восемь центрифугированных опор массой по 5—7 т в смену. При дополнительных работах, например при выкладке опоры (если это не сделано бригадой сборщиков) или подъеме рабочего на опору для снятия такелажа, при отсутствии полуавтоматического стропа производительность труда бригады соответственно снижается.


Рис. 10. Установка железобетонной опоры воздушной линии электропередач 35 кВ вместе с гирляндами изоляторов и раскатанными проводами

Установка деревянных опор. Одностоечные опоры легко устанавливать универсальной бурильно-крановой машиной, выполняющей бурение цилиндрического котлована, подъем опоры и опускание в котлован. Установка деревянных опор упрощается тем обстоятельством, что у них центр тяжести находится сравнительно невысоко над землей (ближе к комлю), что позволяет использовать краны со стрелой небольшой длины и даже обходиться вообще без грузоподъемных кранов, применяя легкие переносные ручные лебедки, полиспасты и другие приспособления. Деревянные опоры воздушных линий электропередач 380/220 В в необходимых случаях могут устанавливаться даже вручную с помощью ухватов, багров и веревок. Сложные опоры — двухстоечные, А- или П-образные и четырехстоечные, AП -образные — устанавливают с помощью падающей стрелы и других такелажных приспособлений, одного-двух тракторов и бульдозера в котлованы, вырытые экскаватором.

Легкие железобетонные и деревянные опоры воздушных линий электропередач небольших напряжений (обычно до 35 кВ) иногда устанавливают вместе со смонтированными проводами (рис. 10).

Правила установки опор железобетонных и металлических для прокладки ЛЭП

Правила установки опор при монтаже высоковольтных линий электропередач следует соблюдать неукоснительно, так как от качества их установки в основном и зависит функциональность и работоспособность всей линии, и что самое главное — безопасность. Кроме того, правильная установка опор является залогом бесперебойного снабжения потребителей электроэнергией.



Прежде чем приступить к непосредственной установке опор, нужно выполнить проектные работы, то есть составить проект, в котором будут учтены все необходимые данные — особенности рельефа на всем протяжении линии, вид и тип грунта, а также тип опор. Следует заметить, что составление грамотного проекта является очень важным моментом, более того, если все сделать по правилам, то удастся существенно снизить расходы на проведение работ. И одним из основных этапов составления проекта является расчет характеристик фундамента и бурение ям.



Вообще-то, работы по установке опор ЛЭП — это довольно сложный в технологическом плане процесс. Прежде всего, это связано с тем, что для его качественного выполнения требуется наличие специализированной техники, так как нужно будет поднимать и перемещать различные грузы и выполнять высотные работы. Таким образом, степень технической оснащенности организации, которая будет выполнять основные электромонтажные работы, должна находиться на высоком уровне, чтобы обеспечить высокое качество монтажа. Также всеми сотрудниками должны неукоснительно соблюдаться правила установки опор, а это значит, что они должны обладать высокой квалификацией и достаточным опытом работы.



Согласно действующим правилам установка, опоры для линий электропередач могут быть металлическими, деревянными или железобетонными. Самыми лучшими считаются опоры из железобетона, так как данный материал имеет некоторые преимущества перед металлом и деревом. На него практически не оказывает негативного воздействия окружающая среда, он не подвержен коррозии и стойко переносит воздействие даже сильно агрессивных химических веществ. Также большое значение имеет и срок эксплуатации, который у железобетонных опор составляет более пятидесяти лет.



Все действия по сборке и монтажу опор выполняются в строгом соответствии со строительными нормами и правилами. Перед тем, как непосредственно приступить к их установке, нужно подготовить площадку, где и будет проводиться установка.

В процесс установки входят следующие этапы — выкладка стоек и отдельных элементов опор, ее сборка, установка в проектное положение, тщательная выверка и закрепление. Как правило, опора и ее отдельные элементы выкладываются вдоль оси на всем протяжении линии. Но иногда, основываясь на рельефе данной местности, выкладка опор и их последующая сборка может осуществляться и поперек линии.



Если перед сборкой опоры после визуального осмотра обнаружится, что у нее имеются какие-либо дефекты или повреждения, которые могли стать следствием неправильной транспортировки, то категорически запрещается приступать к ее установке до устранения всех повреждений.



Правила установки опор, например высоковольтных линий, требуют использования стреловых кранов или специальных кранов-установщиков. Если требуется подтягивать стойки, то нужно использовать трактор.



Очень важно, чтобы после того как будет вырыт котлован, опору в него следует устанавливать в течение суток. После осуществления подъема и установки их в котлован, нужно закрепить их специальными растяжками, после чего крепить ригели. После этого котлован засыпается грунтом и хорошо трамбуется для окончательного закрепления. Если работы производятся зимой, то для защиты грунта от промерзания его нужно утеплить матами.

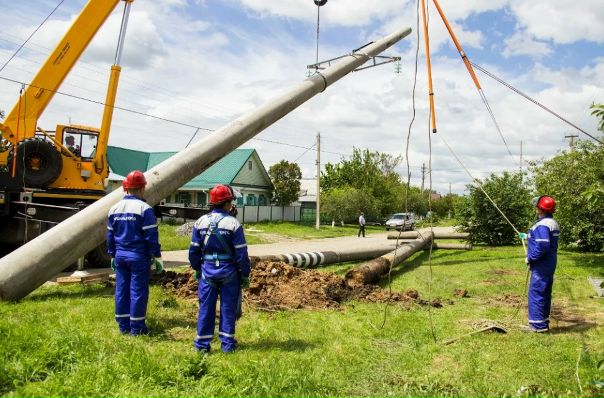

Монтаж опоры ЛЭП

Строительство линий электропередач

Линии электропередач (ЛЭП) являются традиционным средством передачи электроэнергии на большие расстояния. Их устройство осуществляется в строгом соответствии с подготовленным проектом, который разрабатывается на основе актуальных требований «Правил устройства электроустановок» (ПУЭ).

Разработка проектной документации в нашей компании сопровождается комплексным проведением всех необходимых согласований — проходит сдача объекта надзорным и контролирующим органам.

Для непосредственного электроснабжения потребителей специалисты нашей компании проектируют воздушные или кабельные ЛЭП напряжением от 0,4 кВ до 10 кВ включительно. В настоящее время наиболее широкое распространение получили воздушные линии электропередач. Это объясняется их меньшей стоимостью по сравнению с кабельными линиями и меньшими затратами при эксплуатации, техническом обслуживании и ремонте.

Воздушной линией электропередачи называют устройство для передачи или распределения электроэнергии по проводам, находящимся на открытом воздухе и прикрепленным при помощи траверс (кронштейнов), изоляторов и арматуры к опорам или инженерным сооружениям.

Проект, по которому выполняется установка столбов ЛЭП и монтаж линий электропередач, учитывает тип линии, а также дальнейшие условия эксплуатации. Для каждой группы линий электропередач установлены технические требования их устройства. В соответствии с этими факторами выбирается конкретный тип опор ЛЭП.

Наибольшее распространение получили опоры ЛЭП СВ из железобетона. Это связано с их повышенной надежностью и низкой подверженностью влиянию различных неблагоприятных погодных условий.

Так же смотрите: Проектирование и прокладка кабельных линий электропередач

Установка опор ЛЭП

Железобетонные опоры ЛЭП (опоры воздушных линий электропередач), являются самым важным элементом линий электропередач и представляют собой изделия, с помощью которых удерживаются провода на установленном расстоянии от поверхности земли и между собой. Они позволяют удерживать на требуемой высоте различные элементы линий электропередач, которые необходимы для их функционирования: провода, изоляторы, линейную арматуру.

Монтаж опор линий передач – это процесс, предполагающий воздушную прокладку электрических сетей между трансформаторными подстанциями, а также между потребителями электропитания. Монтаж опор ЛЭП ведется по технологическим картам, в которых указан порядок выполнения работ, количество рабочих и перечислены необходимые вспомогательные технические устройства.

Поскольку железобетонные столбы обладают немалым весом, при их установке следует принимать во внимание особенности почвы. Устанавливаются опоры СВ прямо в грунт, в скважину или в специально сделанный фундамент, имеющий состав, подобный составу самих изделий. Все это определяется перед началом работ, исходя из существующих норм, и согласовывается с заказчиком.

Наша компания специализируется на установке опор СВ 95, 105, 110, изготовленных из железобетона. Характерными особенностями таких опор являются высокие прочностные показатели, устойчивость к экстремальным перепадам температур и надежность в любых климатических условиях (стойки СВ рассчитаны на работу при наружной температуре до -65°С). Изготавливаются в строгом соответствии с требованиями ТУ и ГОСТ. Кроме того, Ж/Б конструкции не поддаются коррозии, а их эксплуатационный ресурс превышает 50 лет.

Опоры СВ (стойки СВ) широко применяется для построения воздушных ЛЭП, обладают закладными изделиями для крепежа конструкций и для присоединения деталей заземления. Предназначены для опор промежуточного и анкерно-углового вида для подвески группы проводов воздушных линий электропередач, также могут использоваться как опоры освещения.



Промышленно-строительная группа «Сибстройсервис» выполнит полный цикл работ по строительству воздушных линий электропередач: разработку и согласование проектов, бурение скважин, установку столбов ЛЭП и подключение к сетям линий электропередач.

По всем вопросам, связанным с проектированием и проведением электромонтажных работ, обращайтесь по телефону: (383) 299-06-05

Установка железобетонных опор, цена 700 грн

Услуги по установке железобетонных опор-столбов в грунт

Киев ― Киевская область



Железобетонные столбы-опоры представляют собой основной элемент линий электропередач. От их качества и от качества их установки, в значительной мере, зависит работоспособность и функциональность ЛЭП, а также безопасность их эксплуатации. Таким образом, установка опор ЛЭП играет огромную роль для обеспечения бесперебойного электроснабжения потребителей.

Установка железобетонных опор ЛЭП требует предварительного выполнения проектных работ, согласования монтажа с местным энергетической компании для подключения, но если это свой участок, тогда опору можно поставить без волокиты, но с соблюдением всех норм безопасности.

Проектирование и выбор опоры должно осуществляться с учетом назначения опоры, вида грунта, особенности рельефа местности и множества других факторов. Подготовительные проектные работы имеют огромное значение для качества монтажа и снижения уровня затрат на проведение монтажа. Одним из важных этапов монтаж опор, есть вес опоры, глубина и диаметр отверстия в которое будет осуществляться установка опоры ЛЭП.

  • Цена указанна в 700 гривен за монтаж одной железобетонной опоры ― эта стоимость действительна в случаи оптового заказа при установке опор-столбов от 10 шт. минимум, заказ и оплата ― установки 10 опор (7000 грн.), и при условии работ на одном объекте, за одну смену.
  • В других случаях, когда требуется переустановка поры в другое место, или установка новой электрический​ опоры, оплачивается минимальный заказ вызова техники ― от 4000 грн. с ПДВ., эта стоимость актуальна в приделах территории окружной дороги Киева, подача техники по области оплачивается в каждом индивидуальном случаи​



Ознакомительное видео по установке железобетонных столбов

наличный и безналичный расчет


(044)233-22-90, 096-364-79-66, 067-235-62-25

%PDF-1. 2 % 162 0 объект > эндообъект внешняя ссылка 162 92 0000000016 00000 н 0000002191 00000 н 0000002378 00000 н 0000002848 00000 н 0000003138 00000 н 0000003649 00000 н 0000003671 00000 н 0000004317 00000 н 0000004339 00000 н 0000004621 00000 н 0000005719 00000 н 0000006419 00000 н 0000006441 00000 н 0000007145 00000 н 0000007167 00000 н 0000007943 00000 н 0000007965 00000 н 0000008682 00000 н 0000008704 00000 н 0000009389 00000 н 0000009411 00000 н 0000009678 00000 н 0000010414 00000 н 0000010436 00000 н 0000010457 00000 н 0000011200 00000 н 0000011221 00000 н 0000011526 00000 н 0000011548 00000 н 0000012752 00000 н 0000012775 00000 н 0000014032 00000 н 0000014055 00000 н 0000016600 00000 н 0000016623 00000 н 0000020273 00000 н 0000020296 00000 н 0000024033 00000 н 0000024056 00000 н 0000027592 00000 н 0000027615 00000 н 0000029988 00000 н 0000030011 00000 н 0000033313 00000 н 0000033336 00000 н 0000036711 00000 н 0000036734 00000 н 0000040750 00000 н 0000040773 00000 н 0000045670 00000 н 0000045693 00000 н 0000050312 00000 н 0000050335 00000 н 0000055693 00000 н 0000055716 00000 н 0000060405 00000 н 0000060428 00000 н 0000063696 00000 н 0000063718 00000 н 0000064792 00000 н 0000064814 00000 н 0000065638 00000 н 0000065661 00000 н 0000067423 00000 н 0000067446 00000 н 0000071017 00000 н 0000071040 00000 н 0000073869 00000 н 0000073892 00000 н 0000077012 00000 н 0000077035 00000 н 0000080181 00000 н 0000080204 00000 н 0000083269 00000 н 0000083292 00000 н 0000086509 00000 н 0000086532 00000 н 0000088508 00000 н 0000088531 00000 н 0000090935 00000 н 0000090958 00000 н 0000093343 00000 н 0000093366 00000 н 0000097131 00000 н 0000097154 00000 н 0000099772 00000 н 0000099795 00000 н 0000102902 00000 н 0000102925 00000 н 0000104380 00000 н 0000002434 00000 н 0000002826 00000 н трейлер ] >> startxref 0 %%EOF 163 0 объект > эндообъект 164 0 объект > эндообъект 252 0 объект > ручей HUO(q?O~. ZV&I-‘mKMmN.ʹB5Jq Gn~R4pmgAѤL|9B=z)ֹJm73Z,GöLv#p! Α

Монтаж железобетонных труб | Железобетонные трубы используют

Трубы железобетонные, они же ЖБТ, подходят для систем ливневой и водопроводной канализации. Установка этих труб сложна, поскольку они имеют большой вес, и для их перемещения и установки требуется тяжелое оборудование. Ниже приведены подробности об обращении и установке RCP.

Обращение с железобетонной трубой: с железобетонными трубами следует обращаться осторожно, чтобы не повредить раструб (широкий или раструбный конец RCP) и патрубок (узкий конец, который вставляется в раструб соседней трубы).

RCP на площадку тянуть нельзя. Рекомендуется сначала разгрузить трубы с помощью нейлоновой стропы или другого сертифицированного материала, чтобы выдержать вес трубы и правильно уравновесить стропу.

Выемка железобетонной трубы: Перед началом процесса установки убедитесь, что траншея подготовлена ​​для приспособления как минимум двух труб, чтобы можно было проверить, что установка сохранит необходимый уклон, а последующая выемка траншеи не повлияет на устанавливаемую трубу. а также поставить под угрозу безопасность работников.

После установки каждого RCP необходимо надлежащим образом проверить линию и уровни уклона. Имейте в виду, что траншея должна быть достаточно широкой, чтобы рабочие могли надежно установить и контролировать трубу.

Не рекомендуется изменять выравнивание или уклон трубы, когда труба находится в исходном положении. Имейте в виду, что на протяжении всего процесса установки трубы не должны опираться на раструбы, так как это может привести к их повреждению. Подстилочный материал не должен содержать мусора и должен сохранять неизменно ровную поверхность.

Как расположить стыковочные поверхности ГЦН: Перед укладкой ЖБ трубы необходимо тщательно очистить все загрязнения с стыковочных поверхностей раструба трубы, чтобы обеспечить идеальное прилегание трубы.

Нанесите смазку на раструб RCP с помощью кисти или перчаток. Уточните у производителя RCP рекомендуемые смазочные материалы, которые следует использовать. Смазки должно быть достаточно, чтобы предотвратить скатывание прокладки и повреждение раструба.

Очистите втулочный или шпунтовый конец трубы, чтобы должным образом уплотнить прокладку.Смажьте язычковый конец трубы вместе с углублением под прокладку. Если консистентной смазки недостаточно, прокладка может вывернуться из паза. Прокладку необходимо смазать перед установкой на язычок ГЦН.

Как настроить RCP: Чтобы настроить RCP, канал должен управляться несколькими работниками. Необходимо смазать раструб и прокладку, чтобы не прилагать лишнего усилия.

Установите прокладку и приложите круглый предмет, чтобы выровнять натяжение прокладки. Часто перемещайте объект по окружности, чтобы все было в точном месте.Если прокладка не расширена, могут возникнуть протечки в месте соединения или раструб может треснуть. Совместите раструб и патрубок и убедитесь, что прокладка соприкасается с входным конусом.

Убедитесь, что труба выровнена с помощью геодезических или нивелирных инструментов. Если труба, которую нужно установить, имеет малый диаметр, следует положить деревянный брусок поперек раструбного конца трубы и толкнуть его клином, чтобы постепенно сдвинуть трубу на место. Продолжайте толкать, пока труба не будет полностью установлена.Когда диаметр трубы остается несколько больше и тяжелее, для установки трубы следует применить съемники для труб.

Обратная засыпка железобетонной трубы: материал для обратной засыпки следует аккуратно укладывать вдоль трубы и методично уплотнять. Материал для обратной засыпки должен быть расположен последовательно в виде подъемов по обеим сторонам трубы и засыпать траншею на один фут выше верхней части трубы.

Материал нельзя загружать бульдозерами в траншею или размещать непосредственно поверх трубы.Материал засыпки с крупными валунами использовать нельзя, так как они не уплотнятся и могут повредить трубу.

Материал с корнями или другим органическим материалом не должен использоваться. Обратная засыпка должна быть организована на основе геотехнических рекомендаций по конкретному материалу обратной засыпки.

Наконец, тяжелая строительная техника не должна перемещаться по трубе, если не подготовлена ​​достаточная засыпка или если труба не заглублена достаточно глубоко, чтобы не повредить ее.

Стандартная практика установки сборных железобетонных канализационных, ливневых и водопропускных труб с использованием стандартных установок
