Обратная засыпка фундамента песком – чем лучше сделать и как?

Содержание

чем лучше сделать и как?

Автор

Золотилов Сергей

Окончил факультет промышленного и гражданского строительства АЛТИ.

Оптимальное время для обратной засыпки

Обратная засыпка фундамента – обязательный процесс, который регламентируется СНИП «Земляные сооружения, основания и фундаменты». Производится обратная засыпка после выполнения всех работ, связанных с устройством фундамента (заливка, гидроизоляция, утепление).

Прежде чем делать обратную засыпку ленточного фундамента, необходимо дождаться достаточного набора прочности бетона и завершить все работы, связанные с обустройством цоколя. В некоторых случаях рекомендуется до отсыпки проложить все коммуникации.

Оптимальный срок для начала засыпки наружных пазух и внутренней части фундамента – 20 дней после заливки бетона. Даже при температуре наружного воздуха свыше +15oС, когда процесс достаточного набора прочности идет быстрей (до 10 дней), лучше выдержать рекомендуемый срок, так как избыточное боковое давление грунта на ФБС может нарушить устойчивость всей конструкции.

Чем лучше засыпать

Прежде чем приступать к работам по заполнению пазух, нужно определиться, чем лучше сделать обратную засыпку фундамента. Для этой цели используют три варианта наполнителя: песок, глина и выбранный грунт, оставшийся после устройства фундамента.

Необходимость применения того или иного материала зависит от свойств грунта в этой местности, уровня залегания грунтовых вод и особенностей конструкции самого здания. Чтобы определиться с материалом для отсыпки, рассмотрим каждый вариант.

Песок

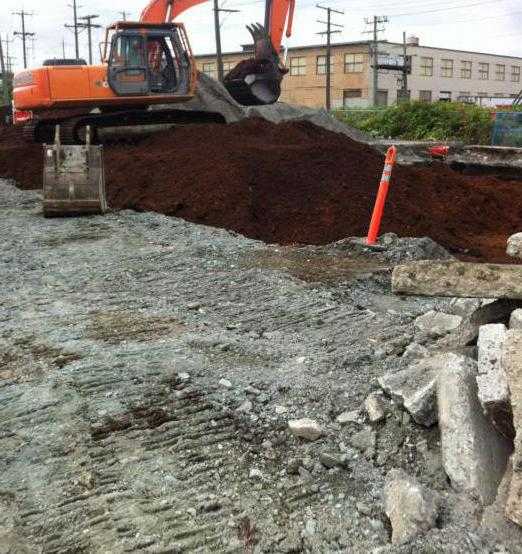

Самый распространенный способ проведения обратной засыпки пазух фундамента снаружи и внутри – отсыпать пустоты песком.

Отсыпка песком имеет следующие положительные моменты:

  • специально подготовленная песчано-гравийная смесь — отличный проводник влаги. При правильно обустроенной дренажной системе вдоль ленточного фундамента, вода не задерживается в отсыпке и естественным образом отводится, оставляя засыпку сухой. Значит, при отрицательных температурах внутри отсыпки не будет образовываться лед, оказывающий давление на бетонное основание;
  • песок, уложенный в пазухи с соблюдением технологии уплотнения, создает плотную подушку вокруг фундамента. Такая подушка оказывает дополнительное удерживающее воздействие на основание, не давая ему просаживаться или вспучиваться;
  • утрамбовка песка может выполняться не только с применением технических средств, но и вручную, что особенно актуально для пазух небольшой ширины.

К минусам отсыпки песком относят:

  • способность песка пропускать воду также относится и к недостаткам этого материала. Когда вода просачивается сквозь песок вблизи монолитного ленточного фундамента, возникает избыточное давление на гидроизоляционную защиту основания. Также, при недостаточно качественном оборудовании дренажа, вода, проходящая сквозь песок, будет подмывать подошву фундамента, ослабляя его несущую способность. На практике, для устранения этой проблемы, устраивают бетонную отмостку, которая не позволяет воде попадать через песчаную засыпку к основанию;
  • в условиях высоких грунтовых вод, обычный речной песок может вымываться подземными потоками в дождливое время. Помимо проведения дренажа, с этим явлением можно бороться, используя песок с частицами глины, так называемый овражный. Пазухи заполняют таким песком и утрамбовывают, в результате глиняные вкрапления, соли алюминия и оксид железа связывают между собой песчинки, образуя плотный слой. Для дополнительного укрепления отсыпки, песок проливают цементным молочком.

Перед тем, как устроить обратную засыпку фундамента дома песком, следует изучить дополнительные рекомендации:

  • Чтобы избежать заводнения засыпки вокруг фундамента, помимо защитной отмостки, нужно проложить дренаж по периметру дома. Таким образом, вода будет эффективно отводиться от строения.
  • Для обратной отсыпки лучше всего использовать не чистый песок, а песчано-гравийную смесь из расчета 40% песка и 60% мелкого гравия. Приготовленная в такой пропорции смесь отлично пропускает воду и хорошо утрамбовывается. Если нет возможности заказать готовую засыпку, придется ее формировать на строительной площадке. Вручную перемешивать десятки тонн не реально. Обычно вдоль линии пазух выкладывают полосу песка и полосу гравия, а затем, бульдозером, сталкивают. Также, в некоторых случаях, возможно смешивать песок с мелким щебнем или керамзитом.
  • Важный совет от профессиональных строителей – максимально допустимая высота слоя песка, который можно качественно утрамбовать – 700 мм.

Глина

Глину для засыпки пазух применяют реже ввиду более сложной технологии. Плюс обратной засыпки глиной:

  • глина не пропускает воду, создавая защитный слой перед лентой и плитой фундамента.

Недостатки глины:

  • пучинистость. Глина, насыщенная влагой, при замерзании расширяется в объеме, оказывая боковое давление на бетонное основание дома;
  • перед началом работ глину необходимо подготовить специальным образом. Для засыпки желательно использовать только тощие сорта, которые впитывают влагу в небольших объемах. Чтобы сделать породу более пластичной и пригодной для дальнейшей утрамбовки, в глину добавляют песок (до 7% от общего объема), и увлажняют ее.

Рекомендации по работе с глиной при засыпке:

  • Толщина слоя для трамбовки не должна превышать 500 мм.
  • Глиняные засыпки используются на каменистых почвах и в местах с низким уровнем грунтовых вод.

Первоначальный грунт

Применение грунта, изначально выбранного при подготовке фундаментного поля, — наиболее простое и бюджетное решение:

  • не нужно тратиться на подвоз большого объема материала для засыпки;
  • засыпаемый в пазухи грунт по своим характеристикам соответствует грунту вокруг здания, а значит, водонепроницаемость будет одинаковой;
  • плодородный верхний слой используется для оформления ландшафта.

Из недостатков можно отметить только необходимость отведения места для хранения выбранного грунта на период возведения фундамента.

Инструкция по устройству обратной засыпки

При заполнении пустот засыпкой, как внутри, так и снаружи сооружения, толщина одного слоя для утрамбовки не должна превышать 500 мм. После сплачивания грунта его проливают цементным молочком, после чего насыпают следующий слой. Работы по засыпке снаружи и внутри ведут одновременно, чтобы создавалось равномерное боковое давление на основание.

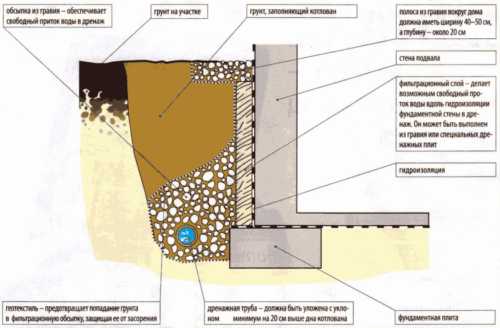

Схема засыпки пазух.

Внутри

Обычно проводится обратная засыпка фундамента внутри до уровня пола, но если планируется обустройства цоколя или подвала, засыпка не выполняется вовсе или проводится частично. Грунт внутрь ленточного фундамента засыпается вручную, при малых площадях, или с применением механизмов, при больших объемах.

Высота засыпки в ленточных фундаментах ограничивается высотой установленных продухов. Для свайных и столбчатых конструкций предусматривается полная внутренняя засыпка.

Снаружи

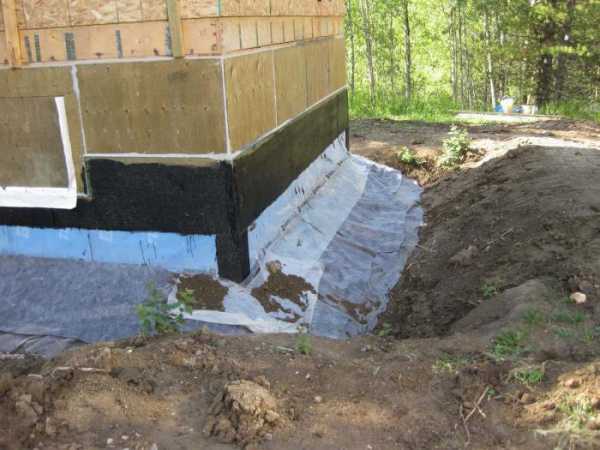

Большие объемы наружной засыпки выполняются с применением механических средств. Узкие места могут засыпаться и утрамбовываться вручную.

Верхняя часть отсыпки, после уплотнения, должна подходить к отметке организации стяжки отмостки.

Уплотнение грунта проводится послойно. Если засыпка будет плохо утрамбована, возможно, появление просадок грунта и нарушение целостности отмостки.

Кольцевой дренаж.

Как лучше уплотнить грунт при засыпке

Трамбовка грунта в пазухах ручным способом не приветствуется, так как качество такой работы будет низким. Ручное уплотнение грунта допускается только в очень узких нишах, где невозможно применить технику.

При использовании специальной техники, нужно придерживаться следующей схемы:

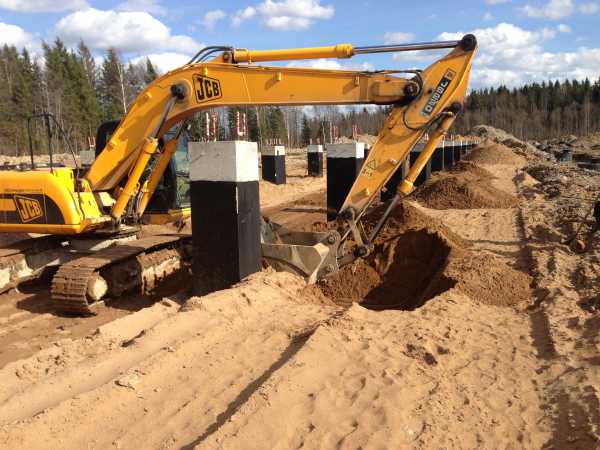

  • толщина уплотняемого слоя для песка не должна превышать 700 мм;
  • для суглинков не более 600 мм;
  • для глины не более 500 мм.

Если уплотнение выполняется вручную, толщина слоя должна ограничиваться 300 мм для любого грунта. Трамбуют грунт от основания наружу.

После уплотнения грунта по всему периметру, следует сразу устанавливать отмостку, которая защитит основание от проникновения воды.


domzastroika.ru

Обратная засыпка фундамента: особенности строительства

Обратная засыпка фундамента необходима после полного застывания бетонной смеси. Это первый признак того, что фундамент готов к дальнейшим строительным работам. Во всем периметре могут образовываться пустоты. Для их заполнения используются различные материалы. Новичку может показаться, что процедура не требует проведения сложных операций. Однако для успешной реализации, потребуется учитывать множество нюансов.

Любой процесс возведения здания необходимо начинает с основания. Опираясь на специфику используемого фундамента, это может быть рытье котлована, монтаж деревянных конструкций, применение арматурного каркаса. Как только работы будут завершены, в опалубку заливают раствор жидкой консистенции. Если он застынет правильно, то сможет выполнить надежную опору для будущего объекта.

Когда следует проводить

Многие владельцы будущего дома стараются сократить время, отведенное на постройку. Профессионалы не рекомендуют этого делать и проводить обратную засыпку пазух фундамента раньше положенного срока:

  1. Нужно подождать, пока бетонный раствор полностью примет твердую форму и приобретет нужные технические характеристики.
  2. Рекомендуется завершить цокольные мероприятия основания.

Если погода стоит солнечная, средний срок застывания фундамента составляет около недели. В это время основание приобретает технические показатели, при которых целесообразно выполнять обратную засыпку. При спешке, существует угроза образования высокой давления на боковые стенки основания, что негативно сказывается на его прочности. Также рекомендуется подумать над использованием бетонной смеси, которая застывает на протяжении 3-х недель.

Как подобрать материал

Перед началом работ, важно знать, чем выполнять обратную засыпку фундамента. Ввиду специфики прохождения процесса, в строительстве используют следующие материалы:

  1. Горные породы осадочного типа (песок).
  2. Измельченные (глина).
  3. Грунт или почву с места строительства, где вырывали траншею.

Каждый из вышеперечисленных материалов обладает своими особенностями и преимуществами. Используя в обратной засыпке фундамента песка, можно избежать побочных эффектов от вспучивания земли с наступлением холодного сезона. Это связано с высоким показателем водопроницаемости, в особенности если дополнительно используется смесь гравия или щебня. В результате, вся влага с объекта будет стекать в прорытую траншею. Как результат, гидроизоляция заложенного фундамента будет испытывать чрезмерные нагрузки и может повредиться со временем, а несущая функция снизится.

Однако подобную сложность возможно разрешить, соорудив отмостку. Ее сооружают плотно к будущему дому по всей территории. Это позволяет исключить попадание влаги в почву около основания, что ликвидирует возможное размытие. Конструкцию можно соорудить самостоятельно с использованием бетонной смеси. В качестве альтернативы можно взять гидроизоляцию с подстилающим материалом. Однако второй вариант не предполагает полную защиту от влаги.

Рекомендовано создать дополнительный водоотвод для влаги, стекающей по отмосткам, либо изготовить систему дренажей.

Используя глину для засыпки, реально сделать качественную защиту фундамента от попадания грунтовых вод. Также разрешается использовать суглинки с добавлением супесий. Главное проследить, чтобы структура была плотнее чем почва, окружающая строительные объект. Однако глина под воздействием внешних факторов может начать впитывать влагу, что негативным образом скажется на фундаменте и его характеристиках.

Основным преимуществом использования грунта является отсутствие необходимости вывоза за пределы стройплощадки. Если остается неизрасходованная почва, ее можно применить для внешнего обустройства или в разработке ландшафтного проекта.

Чтобы обезопасить себя от возникновения сложностей в будущем, недостаточно знать, что такое обратная засыпка фундамента, требуется детально ознакомиться с технологий выполнения и следовать строго инструкции.

Что использовать для внутренней засыпки

Чтобы подобрать материал для ленточного фундамента с обратной засыпкой под плиту, важно учитывать следующие факторы:

  1. В каких целях будет происходить эксплуатация здания. Поскольку в жилых зданиях отопление осуществляется круглый год (за исключением жаркого сезона), почва не промерзает даже при низких температурах. Поэтому вероятность вспучивания грунта меньше.
  2. Перекрытие для пола. Если планируется использовать балки для перекрытия, самым экономичным вариантом станет использование глины. Под плиты на фундаменте с обратной засыпкой важно использовать песок для выравнивания «гуляющего пола».
  3. Высота цоколя. Если площадь большая, целесообразно использовать грунт, находящийся на строительном объекте. Перед заливкой используется песок.
  4. УГВ уровень. Если грунтовые воды находятся на высоком уровне, для засыпки лучше использовать щебень.

Использование глиняных замков снаружи запрещено снаружи, несмотря на технологии, разрешенные по СНИП. Глина – это материал, не пропускающий влагу, но способен ее интенсивно впитывать.

Опираясь на особенности ленточного фундамента с обратной засыпкой, важно обратить внимание на процесс заполнения пустых ячеек, если перекрытие создано по лагам:

  1. Подполье может получиться на низком уровне, чтобы эксплуатировать пространство в нормальном режиме.
  2. Почва начинает выделять испарения, негативно воздействующие на фундамент и конструкцию.
  3. Важно обеспечить вентиляционную систему.

При использовании ленточного фундамента среднеглубокого заложения с обратной засыпкой

до перекрытия возможно комплексно решить множество поставленных задач и увеличить качество эксплуатации.

Алгоритм выполнения работ

Важно устранить остатки деревьев, чтобы избежать образования перегноя, который будет выполнить функцию проводника грунтовым водам к основанию здания, бетонной конструкции или инструментарию.

Всю процедуру выполнения обратной засыпки можно разделить на несколько этапов:

  1. Перед тем, как приступить к основной процедуре, важно проверить состояние траншей, извлечь посторонние предметы.
  2. Провести исследование содержания влаги. Точную информацию реально узнать при проведении лабораторного обследования. Если грунт пучинистый, показатель должен варьироваться в пределах 12-15%. Для тяжелой почвы результат может быть до 20%. Если полученные результаты не соответствуют установленным нормам, выполняется искусственная сушка, либо увлажнение.

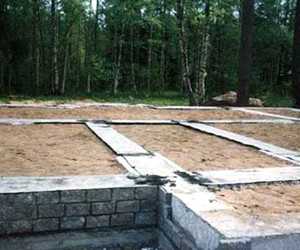

  3. Далее можно проводить засыпку подготовленного основания. На самое дно производят укладку материала слоями. Плотность каждого слоя минимум 40 см.
  4. Можно приступить к заполнению цокольного пространства, если не планируется оставлять место для подвала. Внутренние пазухи полностью или частично заполняют.

В первом случае редко, когда возникают сложности. Достаточно уложить грунт слоями в солнечном месте. Чтобы провести увлажнение, используется специальный раствор с содержанием воды и цемента. В жидкость постепенно вводят цемент до образования суспензии молочного оттенка. С ее помощью проводят орошение.

При обратной засыпке фундамента снип можно использовать специальное техническое оборудование, либо выполнять работы вручную. Если постройка имеет крупные габариты, рекомендуется нанять 2-3 рабочих в помощь.

Почему укладка должна осуществляться равномерно по всей площади? Подобная практика позволяет избежать резкого перепада давления на отдельных участках, что может привести к деформации основания.

Как уплотнить грунт

Уплотнять грунт не рекомендуется вручную. Это трудоемкий процесс, предполагающий большие траты физических сил. При использовании специальной техники или средств, важно обратить внимание на обязательные показатели толщины каждого слоя:

  1. Используя песок для заполнения котлована или траншей, минимальный показатель при укладке каждого слоя должен составляет до 0,7м.
  2. Выбирая супесь, суглинок – 0,6м.
  3. Глина 0,5м

Не у каждого владельца участком есть материальная возможность аренды спецтехники. Когда работы проводятся в ручном режиме, толщина должна составлять до 30см. Процесс уплотнения осуществляется от края фундамента к откосу. Затем делают отмостку, чтобы защитить конструкцию от попадания влаги.

Засыпка коммуникационных углублений

Перед началом работы важно ознакомиться со следующими нюансами:

  1. Перед прокладкой труб, на дно углубления насыпают щебень (слой 10 см). Далее насыпают песок 30-40 см.
  2. Далее укладывают трубопровод и проверяют работу. Если все в порядке, делают засыпку.

В начала песок укладывают толщиной в 30 см, а затем утрамбовывают при помощи дополнительных инструментов. Далее накладывают слои грунта. Толщина каждого не должна быть менее полуметра.

Важно обратить внимание, что процесс обратной засыпки фундамента внутрь до уровня пола является важным мероприятием, которое не терпит даже малейших ошибок. Ее проведение возможно только после завершения цокольных работ и гидроизоляции.

Чтобы грамотно выполнить поставленную задачу, целесообразно перед началом работ получить консультацию грамотного специалисты, а также проверять выполнение основных требований для засыпки, использовать только качественный материал, чтобы не снизить прочность конструкции.

betonov.com

Песок под засыпку: ГОСТ и СНИП на обратную отсыпку песком

Большая часть используемого в строительстве песка имеет природное происхождение. Его добывают в открытых карьерах, в поймах рек и озер, на морских побережьях. Некоторое количество изготавливают искусственно размалыванием скальных и горных пород с последующим рассеиванием по фракциям.

Свойства

Применение песка в строительной сфере обусловлено его уникальными особенностями: высокой водопропускной способностью и отсутствием пучения при замерзании.

Первое свойство заставляет применять песок в различных дренажных системах, а также в качестве фильтрационного материала. Для дренажа его используют вместе со щебнем, геотекстилем и дренажными трубами, а в фильтрах плотная масса песка задерживает посторонние частицы, пропуская влагу.

Отсутствие пучения при охлаждении его до отрицательных температур делает материал незаменимым в земляных работах. Большие его объемы используют при:

  • строительстве фундаментов;
  • прокладке инженерных коммуникаций;
  • обратной засыпке песком пазух фундаментов;
  • отсыпке песком различных площадок, в том числе под плитный фундамент.

Отсыпка песком площадок, дна траншей и других сооружений должна проводиться в соответствии с нормами СНиП, которые требуют использования материала заданной крупности, строго определенной влажности, отсутствия органических включений. Выполнение этих требований направлено на правильное отведение грунтовых или ливневых вод, на блокирование нагрузок, вызываемых пучением грунтов, на отсутствие усадок из-за разложения органики.

Технологии засыпки

Предварительная отсыпка песка производится перед заливкой плитного фундамента, перед строительством основы автомобильного полотна. Обычно эти операции выполняют строительными машинами, которые не только наносят и разравнивают песок, но и тщательно утрамбовывают его с использованием многократной проливки водой.

Сыпучий материал часто применяют для обратной засыпки пазух фундаментов после начального схватывания бетона. СНиП на засыпку песка в этой операции диктует различные варианты исполнения в зависимости от состава грунтов и наличия водонасыщенных слоев: засыпку чистого песка, песка вперемешку с грунтом, песка со щебнем, песка с глиной и т. д.

Песок под засыпку должен быть нужной фракции и обладать фиксированной влажностью. Если она не соответствует заданной, значит его нужно подсушить либо увлажнить цементной водой. Количество песка для засыпки рассчитывают путем обмера объемов пазух, используют значение насыпной плотности покупаемого продукта.

Засыпка песком всегда должна сопровождаться трамбовкой. Чтобы она была эффективной, насыпной слой должен быть не более 30 см толщиной. После уплотнения одного слоя насыпают другой и повторяют операцию трамбовки.

Чтобы не было чрезмерного давления трамбуемого песка на боковую стенку не набравшего окончательной прочности фундамента, засыпку песка нужно проводить сразу с двух сторон.

Перед засыпкой песком ГОСТ требует выполнения гидроизоляции боковых стенок фундамента, а также устройства (в обоснованных случаях) дренажной системы вокруг всей линии фундамента. Она будет вместе с песчаной засыпкой отводить грунтовые или ливневые воды от тела фундамента, результатом чего будет сохранность гидроизоляции и несущей способности грунта под фундаментом в течение длительного времени.

Выходящая на поверхность земли площадь засыпки песком должна быть надежно перекрыта широкой отмосткой, не пропускающей воду.

Засыпка песком различных строительных сооружений является как обязательной, так и неотъемлемой частью комплекса работ по возведению объекта.

nerud-expert.ru

Обратная засыпка фундамента: особенности технологии, материалы, инструкция

Обычно процесс любого строительства предполагает работы по устройству фундамента. Они предусматривают рытье траншеи или котлована, монтаж опалубки, а также сооружение каркаса из арматуры. На следующем этапе конструкция заливается бетоном, а после осуществляется обратная засыпка фундамента. При возведении основания по периметру здания образуются пустоты, которые строителями называются пазухами. Их следует засыпать разными материалами, которые выбираются владельцами дома или застройщиками. Этап строительства только кажется легким, на самом деле в процессе этих работ необходимо учитывать множество нюансов.

Время проведения засыпки

Несмотря на то что будущие владельцы дома хотят ускорить процесс, торопиться с засыпкой не стоит. Необходимо дождаться затвердевания фундамента, а также закончить работы с цокольной частью здания. Конструкция основания должно застыть полностью, так как это продиктовано нагрузками, оказываемыми на материал.

Цоколь гораздо проще обустроить, если фундамент еще не засыпан. Залитое основание после проведения работ необходимо оставить на 10 дней минимум при солнечной погоде. Однако специалисты рекомендуют продлить этот период до 20 дней. В некоторых случаях при строительстве засыпка осуществляется слишком быстро, ведь некоторые полагают, что боковая нагрузка не оказывает особого воздействия. Но подобное давление очень сильно.

Выбор материалов

Когда осуществляется обратная засыпка фундамента, специалисты выбирают материалы, ими могут выступить:

  • глина;
  • песок;
  • грунт.

Если было принято использовать почву, то берется та, что была вынута при выкапывании котлована. Все перечисленные варианты имеют свои преимущества и недостатки. Например, если использовать для засыпки пазух песок, то его нужно будет смешать с гравием, полученный состав хорошо пропускает воду. Использование этого материала позволяет свести на нет воздействие сил морозного пучения. Однако водопроницаемость обладает своими недостатками, которые выражены в том, что вся вода из близлежащей почвы будет стекать в засыпку. В результате образуется излишняя нагрузка на гидроизоляцию, а у почвы снижается несущая способность.

Эту проблему можно решить лишь частично – с помощью отмостки. Она представляет собой водонепроницаемую полосу, которая устанавливается по периметру фундамента и защищает его от влаги. Отмостку можно сделать самостоятельно, для этого используется гидроизоляция и подстилающий слой. Обеспечение совершенной герметичности маловероятно. Стекающие по отмостке воды необходимо отводить, поэтому придётся ещё и устраивать дренаж.

Использование глины и грунта

Обратная засыпка фундамента может быть осуществлена с помощью глины. Это пучинистый материал, который будет впитывать воду. Вы можете воспользоваться технологией, которая предусматривает применение грунта. Его берут из вырытого котлована.

Такой подход позволяет исключить расходы на вывоз, кроме того, у вас будет возможность складировать почву неподалеку от строительной площадки. Образованные остатки, например, верхний слой грунта, можно эффективно использовать, если вы увлекаетесь обустройством ландшафта.

Особенности технологии

Обратная засыпка фундамента должна быть осуществлена согласно технологии, ведь только так удастся избежать неприятностей при эксплуатации здания. Процесс следует начинать с проверки почвы на участке проведения работ. Для того чтобы засыпка получилась качественной, нужно удостовериться в том, что на месте проведения работ не осталось забытых инструментов, бетона, кусков дерева и других посторонних материалов.

Важно проверить влажность почвы. Этот параметр определяется методом лабораторных исследований. Для проведения засыпки не следует использовать слишком сухую почву, она не должна быть и грязеподобной. В зависимости от того, какой грунт на участке, его влажность может составить предел от 12 до 15%. Это верно для пучинистых грунтов. Что касается тяжелых почв, то их влажность должна быть равна 20%.

Если требования по влажности не соблюдены, осуществляются работы по увлажнению или просушке. Во втором случае грунт подсушивается на солнце, тогда как при необходимости увлажнения почву нужно подвергнуть воздействию цементного молочка, которое вы можете изготовить своими руками. Для этого в воде следует растворить некоторое количество цемента. Как только жидкость обретет белый цвет, молочко готово к использованию. Если засыпка пазух фундамента предусматривает увлажнение, то необходимо определить тип почвы. Если она связная, то привезти ее в соответствие можно в котловане. Во всех остальных случаях работы проводятся над засыпаемым материалом.

Заполнение дна котлована

Технология обратной засыпки фундамента состоит из нескольких этапов. На первом необходимо поместить используемый материал на дно котлована. Это может быть песок или земля. Толщина слоев может изменяться в пределах от 0,3 до 0,5 м. Слои при необходимости сбрызгиваются цементным молочком и хорошо утрамбовываются. Использовать во время проведения таких манипуляций не разрешается плодородную почву, ведь в ней много органики. Со временем она начнёт разлагаться, что станет причиной усадки.

Заполнение цоколя

Когда вы решили, чем сделать обратную засыпку фундамента, необходимо ознакомиться с технологией. На этапе заполнения цоколя материал помещается внутрь пазух. Это верно, если вы не планируете устройство подвала. Когда конструкция не имеет погреба, следовать необходимо по данному алгоритму. Методика будет зависеть от размеров котлована. Если он достаточно большой, то нужно использовать специальную технику, а именно:

  • бульдозер;
  • экскаватор;
  • глайдер.

Обратная засыпка может осуществляться вручную, для этого необходимо заручиться помощью одного или двух людей. Работы осуществляются сразу по всей длине фундамента, в противном случае боковое давление на некоторых участках станет слишком сильным. Такое явление приводит к тому, что фундамент со временем деформируется.

Уплотнение грунта

Обратная засыпка коробчатого фундамента обязательно предусматривает уплотнение почвы. Осуществлять такие работы необходимо с помощью дополнительной техники, ведь если использовать ручной инструмент, то трамбовка получится слишком трудоемкой. Когда в работах планируется задействовать специальную технику, слои должны иметь определенную толщину. При использовании песка, этот параметр не должен превышать 70 см. Тогда как в случае с глиной толщина равна 50 см. Суглинки и супеси укладываются слоями до 60 см.

Если работы вы всё же планируете осуществлять вручную, то вышеупомянутый параметр должен составить 30 см или меньше. Конечное значение будет зависеть от типа грунта. Начинать работы необходимо от зоны, которая ближе к зданию. В процессе вы будете продвигаться к краю откосов. После трамбовки на грунте устанавливается отмостка, которая необходима для защиты фундамента и почвы от излишней влаги. Если вы решите, что отмостка вам не нужна, то должны быть готовы к тому, что талая вода и осадки размоют грунт. За этим последует деформация и разрушение основания, поэтому отмостку нужно даже в тех случаях, когда конструкция имеет водосток.

Внутренняя засыпка

Обратная засыпка внутри фундамента тоже предусматривает выбор технологии и материала. Они будут зависеть от нескольких факторов, среди них следует выделить:

  • тип эксплуатации здания;
  • конструкция перекрытия/пола;
  • высота цокольной части;
  • уровень грунтовых вод.

Что касается первого фактора, то если здание используется для постоянного проживания, а отопление там круглогодичное, то под подошвой почва не будет промерзать, поэтому отсыпку можно осуществить даже глиной, которая может вспучиваться в процессе промерзания. Важно учитывать еще и конструкцию перекрытия, а также пола. Если проект предусматривает перекрытие, устроенное по балкам, то засыпку лучше всего осуществить глиной. Обратная засыпка фундамента песком изнутри осуществляется при плавающих полах, устроенных по грунту. Песок необходим будет для выравнивания основания, а укладывается он 10-см слоем.

Возведение фундамента

Если вы хотите осуществить засыпку основания, то вам нужно будет ознакомиться с технологией проведения работ по строительству фундамента под дом своими руками. Начинать необходимо с определения состояния грунта и глубины залегания подземных вод. Для этого следует углубиться на 1 м и оценить состав почвы по наличию в яме воды. Если она есть, то глубина фундамента должна быть больше на 0,5 м. Если же воды нет, то глубина залегания основания может не превышать 0,5 м.

Выстраивая фундамент под дом своими руками, вы должны осуществить разметку территории и снять плодородный слой почвы. Для этого выкапываются траншеи по периметру будущего дома, а дно выравнивается песком. На следующем этапе можно осуществлять заливку. Для этого устанавливается опалубка из фанеры или досок. Заливку можно осуществить бетоном. Густота раствора прямо пропорциональна прочности будущей конструкции. Ширина фундамента должна быть больше толщины будущей стены на 20 см.

Методика проведения работ

Прежде чем начинать работы, необходимо изучить пошаговую инструкцию. Фундамент своими руками в таком случае вы сможете заложить без особых проблем. На следующем этапе, после застывания раствора, можно осуществить гидроизоляцию конструкции. Для этого на поверхность укладывается рубероид в два слоя, а подземную часть до момента засыпки можно промазать горячим битумом. Как только гидроизоляционный слой будет уложен, можно начинать укладывать блоки или кирпичи, а на противоположных стенах устраиваются отверстия для вентиляции, что позволит исключить сырость пространства под полом.

Заключение

Если вы решили возвести фундамент своими руками, пошаговая инструкция процесса станет в данном случае лучшим помощником. Ознакомившись с ней, вы сможете понять, что до момента засыпки боковых стенок основания дома необходимо осуществить множество работ. Среди них следует выделить разметку, выкапывание котлована, установку опалубки и заливку раствора.

В работах, где используется бетон, спешка ни к чему. Поэтому после того как котлован будет заполнен, его следует оставить до момента застывания раствора. Как только это произойдет, вы можете продолжать работы. Это может быть не только засыпка, но и предварительная гидроизоляция поверхности.

fb.ru

Чем засыпать фундамент внутри и снаружи

  • Монтаж фундамента
    • Выбор типа
    • Из блоков
    • Ленточный
    • Плитный
    • Свайный
    • Столбчатый
  • Устройство
    • Армирование
    • Гидроизоляция
    • После установки
    • Ремонт
    • Смеси и материалы
    • Устройство
    • Устройство опалубки
    • Утепление
  • Цоколь
    • Какой выбрать
    • Отделка
    • Устройство
  • Сваи
    • Виды
    • Инструмент
    • Работы
    • Устройство
  • Расчет

Поиск

Фундаменты от А до Я.
  • Монтаж фундамента
    • ВсеВыбор типаИз блоковЛенточныйПлитныйСвайныйСтолбчатый

      Фундамент под металлообрабатывающий станок

      Устройство фундамента из блоков ФБС

      Заливка фундамента под дом

      Характеристики ленточного фундамента

  • Устройство
    • ВсеАрмированиеГидроизоляцияПосле установкиРемонтСмеси и материалыУстройствоУстройство опалубкиУтепление

      Устранение трещин в стенах фундамента

      Как армировать ростверк

      Необходимость устройства опалубки

      Как сделать гидроизоляцию цоколя

  • Цоколь

fundamentaya.ru

Чем засыпать фундамент внутри дома – видео, инструкция

Предисловие. При строительстве дома, где подвал не планируется использовать, многие застройщики задаются вопросами: Надо ли засыпать фундамент внутри? Чем засыпать пространство внутри фундамента? Чем засыпать свайный фундамент внутри? Попробуем ответить на эти вопросы в данной статье, рассмотрим, какие сыпучие материалы можно использовать для этих целей и покажем видео, чем засыпать фундамент внутри под стяжку.

Прежде чем принимать решение по выбору материала и уровня отсыпки, следует обратить внимание на уровень грунтовых вод на вашем участке и степень просадочности грунта на нем. Также стоит все продумать. Рассчитайте, что будет дешевле – отсыпать своими руками цоколь дома изнутри известью, песком или другим материалом, либо устроить вентилируемый подвал и сделать качественное утепление пола в деревянном доме снизу.

Пример проведения обратной отсыпки фундамента для стяжки пола

После получения разрешения на строительство дома в администрации производят разбивку участка и приступают к производству земляных работ. К вопросу выполнения земляных работ относиться следует очень серьезно, поскольку от выполнения этого этапа зависит прочность будущего строения. Конструкция и глубина фундамента находится в зависимости от геологии участка: глубины промерзания почвы, уровня грунтовых вод.

На что влияет глубина грунтовых вод

Делать самостоятельно засыпку фундамента внутри строения следует после полного затвердевания цемента. Большую опасность представляет для строений весеннее половодье, которое значительно поднимает грунтовые воды на поверхность. В результате этого происходит вспучивание грунта, создавая давление в грунте, которое буквально выдавливает фундамент наверх при оттаивании верхних слоев почвы.

Выпучивание наблюдается в глинистых, торфяных и болотистых грунтах. Котлованы и траншеи для ленточных фундаментов следует копать ниже глубины промерзания в вашем регионе. Внутреннее пространство траншей следует засыпать песком на треть – пески и суглинки выпучиваются меньше. Если грунтовые воды на вашем участке находятся на глубине менее 2 метров, то котлованы делаются до 80 см глубиной.

Для уплотнения грунта его утрамбовывают и проливают водой. При этом грунт значительно уплотняется, убираются все пустоты, и почва становится менее влагоемкой. Если грунтовые воды на участке находятся выше 0,5 метра, внутреннее пространство траншей должно быть вырыто ниже глубины промерзания почвы. Далее поговорим о том, как определить просадочность грунта при устройстве фундамента.

Определение просадочности грунта на участке

Проливка грунта значительно его уплотняет

Пористый грунт внутри цоколя при увлажнении дает усадку, что приносит вред сооружению. Чтобы определить просадочность грунта, необходимо выкопать яму, засыпать обратно землю и тщательно пролить ее водой. Если грунта не хватит для полного заполнения выкопанной ямы, то грунт считается просадочным. Если вы определили, что грунт на участке просадочный, то его проливают водой и трамбуют.

Строительство и внутреннюю засыпку цоколя ленточного фундамента необходимо делать с утепленной отмосткой вокруг дома. Обязательно не менее 80 см и с уклоном от сооружения. Устройство отмостки необходимо сделать с использованием геотекстиля для отвода талых вод и осадков от здания. Геотекстиль технические характеристики имеет такие, что он препятствует перемешиванию грунта.

Прежде чем начать рыть траншеи для фундамента, надо снять верхний плодородный слой почвы на участке, включая отмостку и подвал дома. Плодородный слой можно использовать для огорода, а получившееся пространство следует засыпать грунтом из котлована фундамента и погреба, так как он не содержит органики, корней растений и безопасен для всех конструкций. При отсутствии песка, его следует заказать.

Материалы для отсыпки фундамента изнутри

Отсыпка и трамбовка песка в подвале дома

Объем грунта вынутого из котлована должен соответствовать проекту. Обычно котлован отсыпают песком не более 15 см до проектной отметки. Песок ровняют и тщательно трамбуют. В строительстве грунты разделяются на черноземы (их не используют для засыпки внутри цоколя), глины и суглинки, грунты с примесью горных пород и скальные грунты.

Оптимальным вариантом, обеспечивающей гидроизоляцию и устойчивость грунтов к нагрузкам, являются суглинки или глина. Используют глину без добавок и примесей, способных повредить гидроизоляцию. Глину следует засыпать внутри ленточного фундамента до 300 мм с качественным уплотнением, чтобы исключить воздушные пазухи. Нельзя использовать песчано-гравийную смесь для засыпки свайного фундамента своими руками.

Засыпать площадь внутри цоколя можно не только глиной, но и песком или щебнем, которые не меняют своих свойств под воздействием воды. При использовании всех материалов необходима тщательная трамбовка. При использовании песка его дополнительно проливают водой для уплотнения. Обратную засыпку проводят по всему периметру равномерным слоем для исключения разного бокового давления на фундамент.

Чем засыпать фундамент внутри под стяжку

Засыпка цоколя под бетонную стяжку

Довольно часто подвальные помещения не используют – это касается владельцев участков на болотистых почвах, где высокий уровень грунтовых вод. В этом случае многие застройщики решают засыпать фундамент внутри дома под черновую стяжку, однако чем лучше выполнить обсыпку не знают. Материалы в этом случае можно использовать те же самые, что и при отсыпке свайного фундамента и цоколя внутри дома.

Лучший способ сделать качественную и надежную засыпку под стяжку – это уложить и тщательно утрамбовать слой глины до 300 мм, для защиты от грунтовых вод. Поверх следует отсыпать песок и также его утрамбовать и пролить водой. Далее следует уложить гидроизоляционный слой – рубероид. Поверх него можно уложить пенопласт либо снова отсыпать подвал дома песком под бетонную стяжку.

Любой фундамент находится в условиях постоянной влажности: то грунтовые воды поднимаются, то дожди заливают участок. Поэтому при строительстве необходимо позаботится об отводе вод от ленточного фундамента. Для этих целей на участке устраивают дренаж, производят гидроизоляцию цоколей и подвальных помещений, устраивают отмостку по всему периметру дома. Смотрите на видео, чем лучше засыпать фундамент внутри.

Видео. Как отсыпать фундамент и цоколь внутри

xn—-jtbaaoqpdidh0am.xn--p1ai

Обратная засыпка фундамента грунтом или песком: технология, нормативы СНИП

Обратная засыпка фундаментов позволяет решить проблему утилизации грунта, извлеченного из котлована или траншеи, отрытых  при строительстве основания. Кроме того, грунтовая подсыпка необходима для оптимизации теплостойкости цокольной части строения.

Причем обе цели достижимы лишь при соблюдении определенных технологических норм, которые регламентируют процесс подсыпки грунта. И в этой статье мы рассмотрим технологию засыпки фундамента привозным или извлеченным грунтом.

Засыпка основания грунтом — когда и чем (теория процесса)

Подсыпку грунта в траншею или в цокольную полость фундамента начинают после отвердения тела фундамента и завершения обустройства цокольной части дома. То есть, торопиться с этой операцией не следует: ведь не застывшему фундаменту противопоказаны механические нагрузки, сопровождающие процесс подсыпки. Да и цокольную часть строение удобнее строить на фундаменте без подсыпки.

В итоге, фундаментная засыпка начинается спустя две-три недели после окончания работ по заливке основания. За это время бетонный раствор трансформируется в цементный камень и приобретет не менее трех четвертей расчетной прочности.

В качестве материала для обратной засыпки, по мнению составителей соответствующих СНиП, следует использовать грунт, извлеченный из котлована (траншеи) фундамента. Применять песчаные или песчано-гравиевые смеси, в данном случае, не стоит. Ведь, во-первых, это дорого, и, во-вторых, обратная засыпка фундамента – снип настаивает именно на такой формулировке – должна иметь ту же структуру и влажность, что и почва строительной площадки.

Кроме того, использование в качестве материала подсыпки извлеченного грунта позволяет сэкономить средства на его утилизации. К тому же, такой ход позволяет расположить площадку для складирования извлеченного грунта недалеко от строительного участка.

А остатки грунта – например, плодородный слой почвы, складированный в стороне от основной массы – можно использовать в качестве материала для последующего ландшафтного обустройства.

Обратная засыпка пазух фундамента

Процесс подсыпки грунта или песчаной смеси технически реализуется очень просто: почву или смесь просто перемещают в пазухи между стенкой фундамента и стенкой котлована (траншеи). Однако, как и любое другое дело, процедура подсыпки связана с массой нюансов, которые превращают простой с виду процесс в полноценную технологическую операцию.

Поэтому на практике обратная засыпка фундамента песком или грунтом выглядит следующим образом:

  • В самом начале, путем лабораторных анализов, проверяют влажность почвы. Ведь для подсыпки не нужен ни сухой грунт, ни влажная, похожая на грязь почва. Оптимальный уровень влажности для пучинистых грунтов (пылевых, песчаных, глинистых разновидностей почвы) составляет 12-18 процентов. Тяжелые сорта грунта можно размочить до 15-20 процентов.
  • Далее, излишне влажные почвы подсушивают на солнце. А если грунт излишне сух, то его увлажняют. Причем для увлажнения используют не воду, а «цементное молочко» — слабый раствор портландцемента в воде. Причем молочко можно изготовить своими силами. Для этого следует ввести в воду несколько пригоршней сухого цемента и когда вода поменяет цвет на молочно-белый колер, раствор считается готовым.
  • На следующем этапе можно заняться подсыпкой периметра основания, заполняя пространство между фундаментом и стенками котлована. Процесс подсыпки в этом случае происходит и снаружи, и изнутри короба основания. Причем обе ветви процесса выполняются поэтапно: то есть, земля, ил, песок засыпаются на дно котлована, с внутренней и внешней стороны, слоями по 30-50 сантиметров. Каждый слой вначале смачивается цементным молочком, а затем утрамбовывается.

При этом категорически нельзя использовать для подсыпки плодородный слой почвы, содержащий в себе большое количество органики (корни, крупнее организмы, следы травяного покрова). Ведь разложившаяся органика теряет свой объем, что сказывается на качестве засыпки.

  • После завершения подсыпки периметра приступают к заполнению цокольной части фундамента. Если внутри здания предполагается строительство подвала или подземного этажа, то эту часть процесса подсыпки можно пропустить. В ином случае внутренние пазухи заполняют либо полностью, либо частично. Глубина внутренней подсыпки зависит от типа фундамента и типа ростверка. Так, обратная засыпка ленточного фундамента выполняется либо до уровня продухов – этот вариант годится для балочного ростверка, либо до уровня цокольного перекрытия – этот вариант используется при строительстве ростверка–стяжки. Свайные фундаменты с высотой цоколя до 50-80 сантиметров засыпаются полностью. Более высокий цоколь свайного варианта предполагает лишь подсыпку в форме отвала, с уклоном от внутренней стены основания. Этот же вариант годится и для столбчатого фундамента.

В завершении обзора технологии следует отметить, что излишне габаритные котлованы засыпают с помощью тяжелой строительной техники – экскаваторов самосвалов и грейдеров. А малозаглубленные фундаменты можно засыпать и с помощью лопаты, носилок и должной мотивации пары-тройки рабочих.

Причем и при механической, и при ручной засыпке особое внимание следует уделить не только самому перемещению грунта. Не менее важной процедурой является и трамбовка слоев засыпки. Ведь эта операция не только восстанавливает естественную плотность почвы, но и предотвращает проседание грунта по периметру фундамента.

Поверх уплотненного грунта, на специальной, влагостойкой подложке, по периметру фундамента заливают наземный «козырек» — отмостку. Этот элемент защитит пространство между стенками основания и стенками котлована от нежелательной влаги, которую генерирует сама атмосфера (дождь, снег).

Засыпка траншей инженерных коммуникаций

Помимо котлована фундамента в обратной засыпке нуждаются еще и траншеи, прорытые под инженерные коммуникации.

В этом случае подсыпка грунта выполняется иначе, а именно:

  • В самом начале, еще до монтажа трубопровода, на дно траншеи укладывают слой щебня (не более 10-15 сантиметров), поверх которого насыпают  30 или 40-сантиметровый слой песка. Причем в заранее отмеченных местах, поверх щебня и тонкого (10 или 20-сантиметрового) слоя песка заливают плиту 20-сантиметровые плиты под фундаменты колодцев трубопровода.
  • Далее, поверх песчаной подушки монтируют трубопровод, располагая над плитами колодцев элементы запорно-регулирующей арматуры.
  • На следующем этапе нужно выстроить из кирпича или бетонных колец шахты колодцев.
  • После завершения монтажа колодцев и полной проверки трубопровода можно приступать к засыпке траншеи. Для этого, поверх трубы, подсыпают 30-40 сантиметровый слой песка, трамбуемого механически или вручную. Ну а после этого в траншею, слоями по 50-70 сантиметров сваливают избавленный от органики грунт.

В финале, поверх засыпанного контура траншеи насыпают невысокий (до 20 сантиметров) холм – он «уйдет» в землю уже следующей осенью, когда пропитанная влагой почва окончательно уляжется.
